理论教育 最少工程费方案的制订-《运筹学》书籍

最少工程费方案的制订-《运筹学》书籍

时间:2023-11-26 理论教育 版权反馈
【摘要】:赶工完工时,总费用变为式中,W为总费用,U为直接费用,为赶工增加的费用,V为间接费用。下列通过一个例题,对最少工程费用方案的制订问题加以说明。例10.5根据某项工程的有关资料,分析出的有关工序信息、相应的费用、时间以及费用斜率见表10.6,试制定该工程最少工程费用的计划方案。

最少工程费方案的制订-《运筹学》书籍

在前面的章节中,通过时间参数的方法,求出了统筹图的关键工序和关键路线,目的是保证工程按期或提前完成。而这个思路是只考虑时间而制定工程计划,即针对一项工程只考虑工期进度最优。但在制定工程计划时,不仅要把时间进度最优作为目标,有时还要考虑其他的目标最优。

编制统筹图计划的目标大体上有:

(1)在费用限制下完工时间最少;

(2)在完工时间限制下费用最少;

(3)完工时间及费用均最少。

针对一项工程,采取一定的组织措施,安排合理、调度得当就可以保证工程按期完成。如果为了使特定的工序或整个工程提前完成,就需要通过改进技术或改善管理等措施,来缩短相应的工序时间。这些措施和方法主要有:

(1)利用非关键工序的人力、物力和财力,去协助关键工序,通过这样的协作缩短关键工序的作业时间。

(2)可以调整统筹图的网络结构,改变工序之间的关联关系。

(3)作业方式上采用平行作业或交叉作业的方法,以缩短工期。

(4)优先给关键工序提供所需的条件。

(5)缩短最经济的关键工序。

为了使特定工序或整个工程提前完成,需要采取一定的措施和手段,而这些都可能增加一定的费用。如果提前完成产生的收益超过所增加的费用,采取的措施和手段还是划算的,尽管如此,还需要考虑哪些工序需要采取措施缩短工时、工时又缩短多少。

这一节将针对工程费用和时间一起考虑时,制定最少工程费用的方案。

任何一项工程的总费用基本是由直接费用和间接费用两大类组成。

直接费用是与完成工序有直接关系的费用,如人力、机械、原材料等费用。在一定条件和一定范围内,工序的作业时间越短,直接费用就越多,所以缩短工序的作业时间,会增加直接费用。

间接费用是指完成工序所产生的管理费、设备租金等等。间接费用是根据各道工序的工序时间来分配的,由此可知,工序时间越少,间接费用就越低,反之,工序时间越多,间接费用就越高。因此缩短工序的作业时间,加快工程进度,可以节省管理费、设备租金等间接费用。

工程费用与完工时间之间的关系,可用图10.17描绘。缩短工期的最低限度称为最短工期,即赶工时间。从图10.17中可以看出,在正常工期和最短工期之间,存在一个最优的工期,此时总费用最少,那么目标就是要找出总费用最少和最优的工期,即最低成本工期。从关键路线入手,找出总费用最少的最优工期就是关键路线法(CPM)。

图10.17

一般来说,间接费用与工期近似呈正比关系,而直接费用与工期的关系则是一种反比关系,但这种关系只在一定范围内存在。为了方便起见,可以近似假设直接费用与工期也呈线性关系,如图10.18所示。

图10.18

设工序k每赶工一天所需要增加的费用为w(k),则其费用斜率的计算公式为

式中,w(k)为费用斜率,wt为赶工所需费用,w为正常完工所需费用,n为正常完工所需时间,nt为赶工时间。

显然,费用斜率越大的工序,每缩短一单位的时间,所花的费用就会越高。在考虑缩短工程的工期时,当然是要缩短关键工序中的某一道或几道工序的工序时间,而究竟选择缩短哪道工序的工序时间,要以总费用最省为原则,所以应当选择关键工序中费用斜率最低的那道工序,从而使总费用最少。

正常完工时,总费用是直接费用与间接费用的总和,即

W=U+V

式中,W为总费用,U为直接费用,V为间接费用。

赶工完工时,总费用变为

式中,W为总费用,U为直接费用,(wt-w)为赶工增加的费用,V为间接费用。(www.daowen.com)

下列通过一个例题,对最少工程费用方案的制订问题加以说明。

例10.5 根据某项工程的有关资料,分析出的有关工序信息、相应的费用、时间以及费用斜率见表10.6,试制定该工程最少工程费用的计划方案。

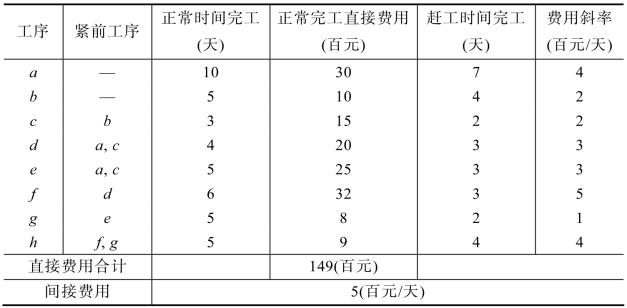

表10.6 例题10.5相关数据表

解 根据表10.6,绘制统筹图并计算事项参数,结果如图10.19所示。

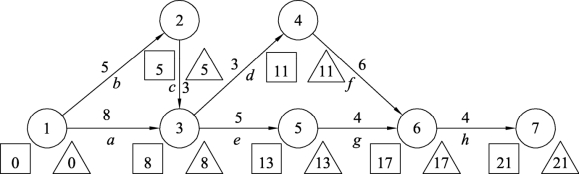

图10.19

可知关键路线的路长为25,即按正常时间完工的工期是25天,所需要的总费用W=14900+500×25=27400元。

如果使工程工期最短,可先将所有工序的工序时间都压缩到赶工时的完工时间,统筹图如图10.20所示。

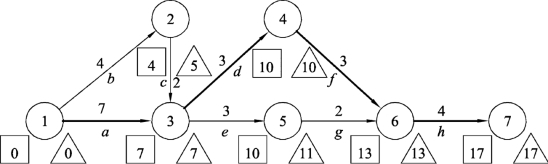

图10.20

可知赶工的关键路线的路长为17,即赶工时的完工工期是17天,此时赶工增加的费用(wt-w)为3×400+1×200+1×200+1×300+2×300+3×500+3×100+1×400=4700元,那么所需要的总费用W=U+(wt-w)+V=14900+4700+500×17=28100元。

赶工节省了8天,但总费用也很高,这就需要寻找更优一点的方案。

下面分析如果按照正常时间完工,最少工程费用方案如何确定。由图10.19可以看出,在按正常时间完工的统筹图中,有两条关键路线,第一条是a、d、f、h,第二条是a、e、g、h,其中工序a、h为两条关键路线所共有。另外,两条关键路线在事项3和事项6之间有并联的关键工序,如果要缩短工期,就需要缩短关键工序的时间,所以在上述有两条关键路线的情况下,首先考虑缩短共有的关键工序。

在此先考虑缩短关键工序h。工序h每缩短1天,就增加费用400元,但节省的间接费用为500元,所以会有100元的净节省费用。因此,可以把工序h压缩到赶工时间的最低限度4天,那么总费用变为W=27400-100=27300元。

现在再考虑缩短关键工序a。与压缩工序h一样,每压缩1天,同样有100元的净节省费用,但此时需注意,工序a不能压缩到赶工时间的最低限度7天。因为当工序a压缩2天时,工序时间就变为8天,如果再压缩,原来的非关键路线就变成了关键路线,这样工序b和工序c就变成了关键工序。在事项1和事项3之间,也出现了并联的关键工序,所以若继续单独压缩工序a,已经不能缩短整个工程的工期,因此,只能把工序a的工序时间压缩到8天,所需要的总费用变为W=27300-(100×2)=27100元。

现在,还需要继续压缩工期。在还可以压缩的关键工序中,可以进行如下考虑:

如果将工序a和工序b各缩短1天,虽然可以达到缩短工期的要求,但使费用增加600元,大于间接费用节省的500元,总费用反而增加,这样就不符合要求。同理,同时压缩工序a和工序c,总费用也会增加。

再来考虑事项3和事项6之间的各关键工序d、e、f和g。根据它们之间的并联情况,要想缩短工程的工期,必须在工序d、f中和工序e、g中各压缩一道工序的时间,这样,就会出现下列4种可能的组合,如表10.7所示。

从表10.7中可见,除了压缩工序d和g的组合能使总费用减少外,如果压缩其他三组,均会使总费用增加,因此,将工序d和工序g各压缩1天,所需要的总费用变为W=27100-100=27000元,由于工序d的限制,不能再进一步压缩了。

表10.7 压缩工序的4种可能组合

综合起来,此例题的最少工程费计划方案,应该按照下列方式进行:

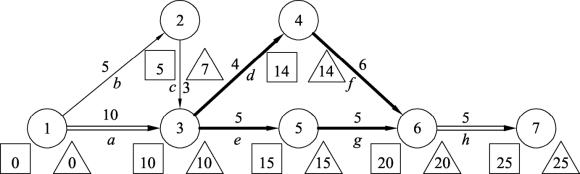

将工序a压缩为8天,将工序d压缩为3天,将工序g压缩为4天,将工序h压缩为4天,其他工序b、c、e和f仍按照正常时间进行,这样得到工程的工期为21天,总费用为27000元,其最终的统筹图如图10.21所示。

图10.21

以上所介绍的这种找最少工程费用方案的方法,其实是全枚举法。这种方法只适用小型工程项目,而对于庞大的工程项目,就会包含许多并联的关键工序,而每一条路线又含有大量的工序,如果再利用全枚举法,就需要检查并联线路中一切可能的工序组合,这样做会使工作量很庞大。例如,有两条关键路线,其中并联部分各有20道工序,那么必须将400种工序组合逐个进行检查,所以,针对大型工程,需要采用数学规划等其他方法。

还需要指出的是,在编制工程进度计划时,除考虑时间和费用以外,有时还需要考虑合理安排人力、物力等有限的资源。尤其在资源较为紧张时,要合理调配,以保证急需的关键工序正常进行,必要时甚至要适当推迟工程的完工时间。这些都需要计划人员或工程管理人员等进行宏观控制,根据实际情况灵活掌握。
