理论教育 统筹图关键路线-《运筹学》

统筹图关键路线-《运筹学》

时间:2023-11-26 理论教育 版权反馈
【摘要】:例10.3图10.10是某项工程的统筹图。通过比较可知,第2条与第3条的路长最大,所以第2条与第3条均为关键路线,路长为31,即该工程的工期为31天。另外,该统筹图有两条关键路线,这意味着统筹图中,关键路线可能不止一条。绘制统筹图的目的就是全面掌握和控制工程的进度。特别提示上述性质也说明,在统筹图中关键路线是相对的。

统筹图关键路线-《运筹学》

将工程任务分解为若干道工序,并按照规则绘制出统筹图以后,就应当确定完成整个工程所需的最少时间,而这个最少时间是由对整个工程影响最大、所需时间最长、从始点事项至终点事项的一连串工序决定。这就是掌握工程完工的关键所在,同时,可以对整个工程的工序进行控制,以便使工程能够按期完工。另外,还可以通过控制某些工序的开工时间,或者是通过改进工艺、提高管理措施等手段,使某些工序的工序时间缩短,从而使整个工程提前完工。

1.相关概念

为了达到以上目的,下面依次给出相关概念。

在统筹图中,从始点事项出发,经过一组按同一方向依次连接的箭线(有向边)和事项(节点)到达终点事项的路线称为路;一条路中各道工序的工序时间总和称为该路的路长;统筹图中路长最大的路称为关键路线,或称为主要矛盾线;关键路线上的工序称为关键工序;其他工序称为非关键工序。

例10.3 图10.10是某项工程的统筹图。

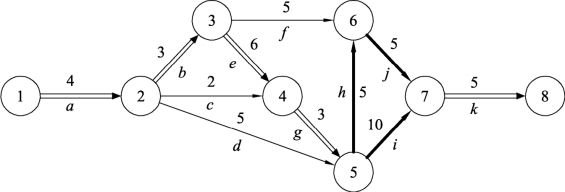

图10.10

下面用全枚举法列出图10.10的所有路,共7条:

第1条路:①→②→③→⑥→⑦→⑧,路长L1=4+3+5+5+5=22。

第2条路:①→②→③→④→⑤→⑥→⑦→⑧,路长L2=4+3+6+3+5+5+5=31。

第3条路:①→②→③→④→⑤→⑦→⑧,路长L3=4+3+6+3+10+5=31。

第4条路:①→②→④→⑤→⑥→⑦→⑧,路长L4=4+2+3+5+5+5=24。

第5条路:①→②→④→⑤→⑦→⑧,路长L5=4+2+3+10+5=24。

第6条路:①→②→⑤→⑥→⑦→⑧,路长L6=4+5+5+5+5=24。(www.daowen.com)

第7条路:①→②→⑤→⑦→⑧,路长L7=4+5+10+5=24。

通过比较可知,第2条与第3条的路长最大,所以第2条与第3条均为关键路线,路长为31,即该工程的工期为31天。关键工序为a、b、e、g、h、i、j、k,其中工序a、b、e、g、k为第2条与第3条关键路线的共有关键工序。另外,该统筹图有两条关键路线,这意味着统筹图中,关键路线可能不止一条。

绘制统筹图的目的就是全面掌握和控制工程的进度。在统筹图中,关键路线一般用粗线、双线或颜色线标示出来,关键路线的路长即为整个工程的工期。如果某任意一道关键工序超期完成,将会导致整个工程延期,所以要保证关键工序按时或提前完成,这样才能保证整个工程按期或提前完工。

2.相关性质

基于前面的相关概念以及对例题10.3的了解,给出如下的性质:

(1)非关键路线上非关键工序的时间缩短,不会使整个工期提前,因为关键路线并没有发生变化;当非关键路线上非关键工序的时间延长时,如果没有使非关键路线的路长超过关键路线的路长,就不会影响整个工期;如果使非关键路线的路长超过了关键路线的路长,就会造成整个工程延期,同时关键路线也发生了变化。

(2)当关键路线只有一条时,只要有关键工序的工序时间发生变化,就会影响整个工期,即任意一道或几道关键工序超期完成,都会造成整个工程延期;反之,只要有关键工序提前完成,就会使整个工程提前完工。

(3)当关键路线只有一条时,如果关键工序的工序时间缩短,那么关键路线的路长也会随之缩短。当路长仍然不小于任意一条非关键路线的路长时,关键路线没有变化,但整个工程会提前完工;当路长小于任意一条非关键路线的路长时,那么原来的关键路线就变成了非关键路线,而原来某一条或几条非关键路线就成为关键路线,当然关键工序随之发生变化,同时整个工程也会提前完工。

(4)当关键路线不止一条时,只有共有的关键工序的工序时间缩短,才会使整个工程提前完工;另外,任意一个关键工序超期,都会造成整个工程延期。

(5)当关键路线不止一条时,非共有的关键工序的工序时间缩短,不会使整个工程提前完工,但关键路线少了一条或几条;非共有的关键工序的工序时间延长,关键路线就发生变化,并造成整个工程延期。

特别提示

(1)上述性质也说明,在统筹图中关键路线是相对的。

(2)另外还有其他性质。比如,尽管缩短非关键工序的时间不会使整个工期提前,但并不是说缩短非关键工序的时间没有意义,因为缩短非关键工序的时间,可以直接或间接的节省相应的资源,或者可以将节省下来的时间做其他利用。
