如果我们在图7-11的12个事项中任取一个事项,例如取事项5,那么它作为工序(5,8)的开工事项,最早可在整个工程开工几天后执行呢?显然,事项5作为开工事项一定要等工序(1,5)和(3,5)都完工后才能执行,仅工序(1,5)完工后还不能执行开工事项5.从图上可以看出,事项5最早可在开工14天后(第15天)执行.
图7-12
为此,我们对于网络图中任一个事项k引进第一个时间参数:
事项k的最早时间tE(k)——从顶点1到顶点k的最长路径长度称为事项k的最早时间,记以tE(k).
tE(k)的实际意义是指:以事项k为起点的工序必须等它的紧前工序都完工后才能开工,它们的预期最早执行时间在整个工程开工tE(k)天后(即在第tE(k)+1天).
在图7-12中,工序(i,k)是以k为终点的工序之一(根据编号原则,有i<k),wik为工序(i,k)之长度,tE(i)为顶点1至顶点i的最长路径长度,虚线表示相应的最长路径.由图7-12不难得到下列递推公式:
总工期——事项n的最早时间tE(n)称为工程的总工期,记作TE.
TE表示整个工程从开工到完工所需的最少时间.
由图7-11可知,tE(12)=23,tE(7)=19,事项7作为工序(7,12)的开工事项,如果在整个工程开工21天后工序(7,12)还不开工,那么整个工程的完工时间就将超过23天,因为执行工序(7,12)需要2天时间.为此,我们引进事项k的第二个时间参数:
事项k的最迟时间tL(k)——总工期TE与顶点k至顶点n的最长路径长度之差称为事项k的最迟时间,记为tL(k).
tL(k)的实际意义是指:在不误总工期TE的前提下,以事项k为开工事项的工序最迟应在整个工程开工tL(k)天后执行,也即以事项k为完工事项的工序最迟完工的时间为第tL(k)天.

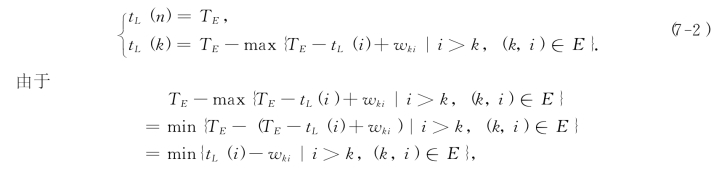

在图7-13中,工序(k,i)是以k为起点的工序之一,TEtL(i)为顶点i至顶点n的最长路径长度,虚线表示相应的最长路径.由图7-13可得下列递推公式:
图7-13
所以式(7-2)化成下列形式:
关键路径——PERT网络N中从顶点1至顶点n的最长路径为网络的关键路径(可能不止一条),其长度即为TE.关键路径上的工序称为关键工序.
关键事项——若对于事项k有tE(k)=tL(k),则称事项k为关键事项.
例7-2 求图7-11所示PERT网络各事项的最早时间、最迟时间及关键路径.

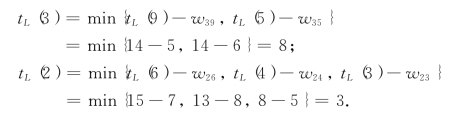

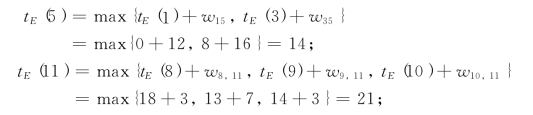

解 应用公式(7-1)从tE(1)=0出发逐个求出tE(2),tE(3),…,tE(12).再应用公式(7-3)从tL(12)=TE出发,逐个求出tL(11),tL(10),…,tL(1).具体计算结果见图7-14(顶点k旁正方形框中标出的数字为tE(k),三角形框中标出的数字为tL(k)).例如:
(www.daowen.com)

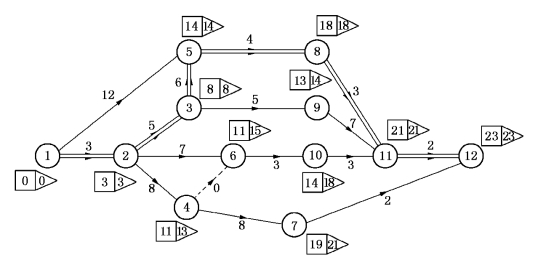

图7-14
图7-14中双线所示路径(1,2)(2,3)(3,5)(5,8)(8,11)(11,12)即为关键路径.
利用事项的最早时间和最迟时间,我们给出工序(i,j)的6个时间参数:
工序(i,j)的最早开工时间——tE(i)即为工序(i,j)的最早开工时间.
工序(i,j)的最早完工时间——tE(i)+wij即为工序(i,j)的最早完工时间.
工序(i,j)的最迟完工时间——tL(j)即为工序(i,j)的最迟完工时间.
工序(i,j)的最迟开工时间——tL(j)-wij即为工序(i,j)的最迟开工时间.
工序(i,j)的总时差——在不延长总工期的前提下,工序(i,j)完工期的机动时间称为工序(i,j)的总时差,记为R(i,j).
显然,R(i,j)是工序(i,j)的最迟完工时间与最早完工时间之差(或为最迟开工时间与最早开工时间之差),因此,有
工序(i,j)的单时差——在不影响紧后工序最早开工时间的前提下,工序(i,j)的完工期的机动时间称为工序(i,j)的单时差,记为r(i,j).
显然,r(i,j)为工序(i,j)的紧后工序的最早开工时间tE(j)与工序(i,j)的最早完工时间之差,因此,有

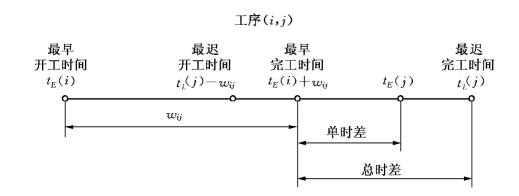

关于工序(i,j)的6个时间参数之间的关系可用图7-15来说明.
下列结论显然成立.
定理7-1 工序(i,j)为关键工序的充分必要条件为R(i,j)=0.

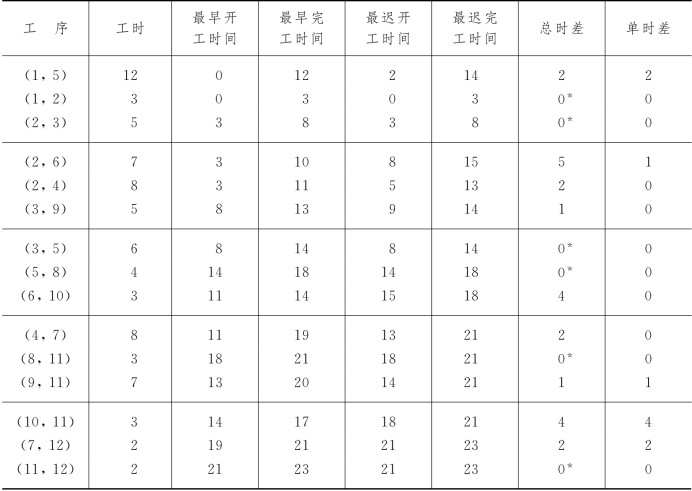

例7-3 计算图7-14各工序的6个时间参数.
解 具体计算结果由表7-2给出(表中总时差打*者相应的工序为关键时序).
图7-15
表7-2
