现给非负赋权有向图D=(V,E),其中V={v1,…,vn},任e∈E,有权W(e)≥0.
在很多实际问题中,由于客观条件的限制,对图D(不妨设为完备图),我们除了关心顶点v1至顶点v的最短路径外,还对顶点v1至顶点v的第k短路径发生兴趣.
第k短路径——若P1,P2,…,Pk为顶点v1至顶点v的k条路径,W(P1)≤W(P2)≤…≤W(Pk),现P为顶点v1至顶点v的任一条路径P{P1,…,Pk},且W(P)≥W(Pk),则称Pk为顶点v1至顶点v的第k短路径.
例6-20 某工厂研制新产品,研究工作已近尾声.但要将新产品正式投产,还需4个阶段工作,每个阶段的工作可在不同水准上完成,所需时间W由表6-22给出.有10个单位费用可供这些阶段使用.在不同水准上的费用由表6-23给出.现问:在预算的限制下,每个阶段工作按哪一水准进行才能使完成4个阶段工作的总时间最小?

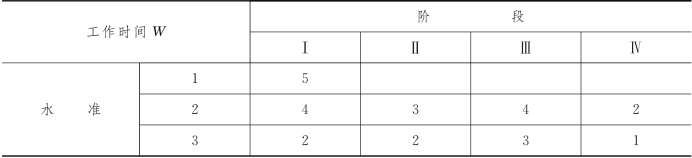

表6-22

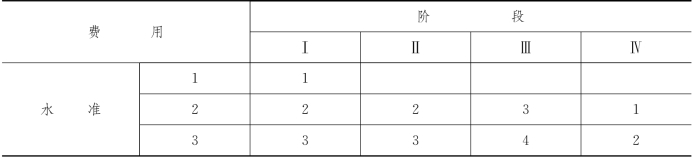

表6-23
解 对此问题我们建立网络模型如图6-30所示,其中顶点v2,v3,v4分别表示在水准1、水准2、水准3条件下进行阶段Ⅰ的工作,顶点v5,v6分别表示在水准2和水准3条件下进行阶段Ⅱ工作,顶点v7和v8分别表示在水准2和水准3条件下进行阶段Ⅲ工作,顶点v9和v10分别表示在水准2和水准3条件下进行阶段Ⅳ工作.有向边(vi,vj)旁的权wij表示在某水准下进行某阶段工作所需时间.

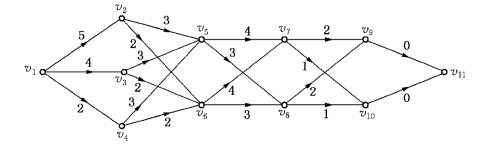

图6-30
显然,顶点v1至顶点v11的一条路径表示一个具体的方案,其长度为采取该方案时完成4个阶段工作所需时间.
可知图6-30中顶点v1至v11的最短路径为
它的长度为8,相应的方案为4个阶段工作都在水准3的条件下完成,因此其费用(www.daowen.com)
显然它超过了可提供的费用10.
该例子说明,我们有必要研究第k短路径问题.

为建立求第k短路径的算法,下面我们引进一些定义及记号.

偏移——若有路径

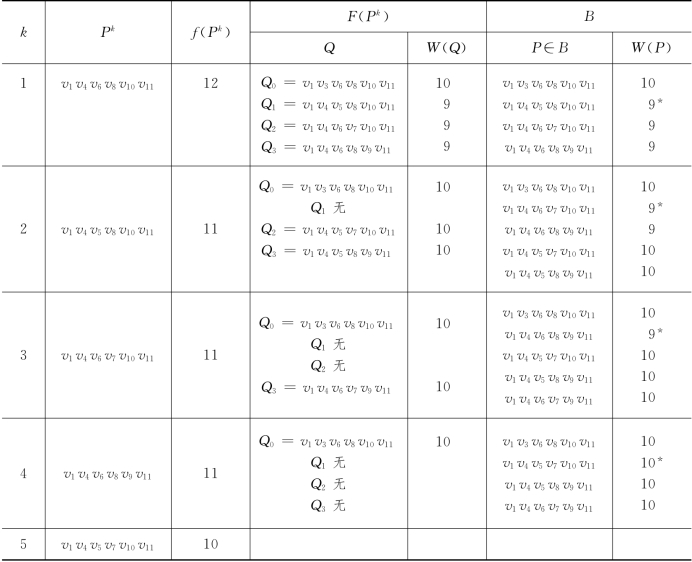

表6-24
在表6-24中第k步对P∈B,W(P)打*者,则在第k+1步时该P即为Pk+1.
由表6-24求得P5=v1v4v5v7v10v11,故本问题的最佳方案为
阶段Ⅰ工作取水准3,阶段Ⅱ工作取水准2,阶段Ⅲ工作取水准2,阶段Ⅳ工作取水准3.4个阶段工作总时间为10,费用为10.
