理论教育 软件项目管理-估算成本案例分析成功

软件项目管理-估算成本案例分析成功

时间:2023-10-26 理论教育 版权反馈
【摘要】:在项目规划阶段,项目经理拿到前期的成本管理计划、人力资源管理计划,对“招投标管理系统”使用参数化建模估算法进行了成本估算。1.估算依据项目经理曹元伟根据前期的成本管理计划、人力资源管理计划统计出人力资源费率和项目所需要的其他成本,如表7-15和表7-16所示。估算值=人力资源成本+间接成本。参数化建模估算法是根据人力资源管理计算估算的,以人员工时为计算基准,因此受项目进度计划的影响较大。

软件项目管理-估算成本案例分析成功

在项目规划阶段,项目经理拿到前期的成本管理计划、人力资源管理计划,对“招投标管理系统”使用参数化建模估算法进行了成本估算。

1.估算依据

项目经理曹元伟根据前期的成本管理计划、人力资源管理计划统计出人力资源费率和项目所需要的其他成本,如表7-15和表7-16所示。

表7-15 人力资源费率表

注:1天7个小时

表7-16 其他成本

2.活动成本估算表

根据估算依据确定的活动成本估算如表7-17所示,估算出活动成本为104 933元。(www.daowen.com)

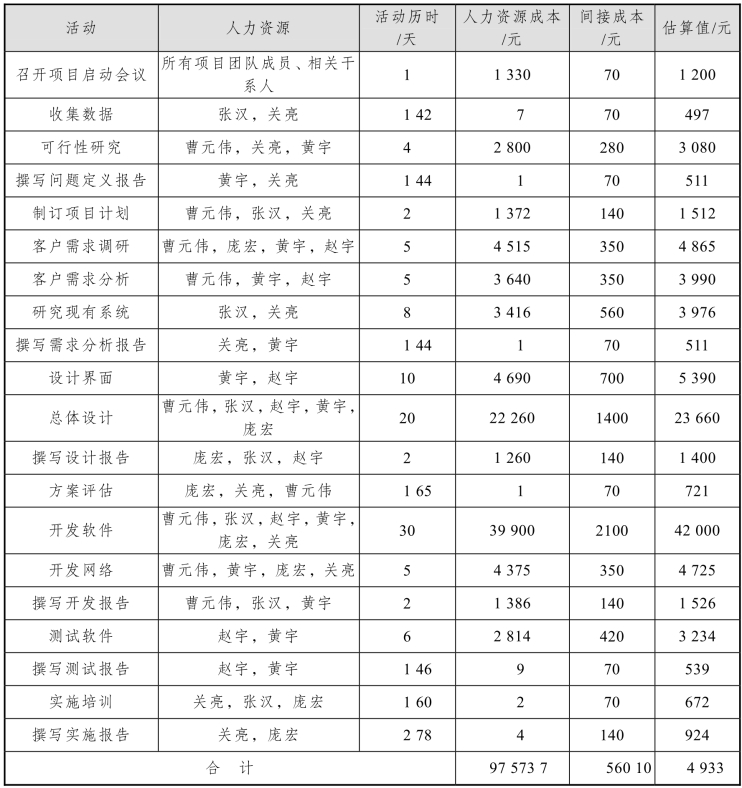

表7-17 活动成本估算表

说明:

(1)金额单位为人民币元。

(2)人力资源成本=人力资源费率×活动历时/天。

(3)间接成本=其他成本×活动历时/天。

(4)估算值=人力资源成本+间接成本。

活动“可行性研究”的直接成本等于表7-17中的活动历时4乘以表7-16中的曹元伟,关亮和黄宇的费率之和700,即700×4=2 800元;间接成本等于表7-17中的活动历时4乘以表7-16中的水、电和房租之和,即4×(20+50)=280元。估算值=2 800+280=3 080元。

参数化建模估算法是根据人力资源管理计算估算的,以人员工时为计算基准,因此受项目进度计划的影响较大。当项目无法按照进度完成的时候,会出现实际成本高于估算成本的情况。因此,在制订进度计划的时候,要求项目经理拥有类似的项目经验,能制订合理的进度计划,才能保证参数化建模估算方法的准确性。
