理论教育 成本估算:ROM估算和预算估计

成本估算:ROM估算和预算估计

时间:2023-10-26 理论教育 版权反馈
【摘要】:估算成本是对完成项目活动所需资金进行近似估算的过程。一个ROM估算的准确度一般是-50%~100%,意味着项目的实际费用可能比ROM估算低50%或高100%。预算估计的精度通常是-10%~25%,意味着实际费用可能比预算成本低10%或高25%。确定性估算用来估算最终的项目成本,并做出许多购买决定。表7-2成本估算的类型

成本估算:ROM估算和预算估计

如果想在预算约束内完成项目,项目经理就必须认真做项目预算。在列出一个好的资源需求清单之后,项目经理和项目团队需要算出这些资源的成本估计。估算成本是对完成项目活动所需资金进行近似估算的过程。本过程的主要作用是,确定完成项目工作所需的成本数额。

进行成本估算,应该考虑将向项目收费的全部资源,包括(但不限于)人工、材料、设备、服务、设施,以及一些特殊的成本种类,如通货膨胀补贴、融资成本或应急成本。成本估算是对完成活动所需资源的可能成本的量化评估。成本估算可在活动层级呈现,也可以汇总形式呈现。

项目成本管理的一个主要输出是成本估算。项目经理通常会为大多数项目开展几种类型的成本估算,以下是3种基本的估算类型:

1.粗数量级(ROM)估计(Rough Order Of Magnitude Estimate)

这类估算最早在项目正式开始之前进行(如估算一个项目将花费多少钱),项目经理和高层管理使用这种估算来帮助做出项目选择决定。这类估算的时间框架经常是在项目完成前三年或更长时间以前。一个ROM估算的准确度一般是-50%~100%,意味着项目的实际费用可能比ROM估算低50%或高100%。对软件项目估算,这一精度范围经常还要更宽一些。因为软件项目成本在过去经常超支,所以在对软件开发项目进行成本估算时,很多软件专家自动选择这一估计翻倍。

2.预算估计/概算(Budgetary Estimate)(www.daowen.com)

是为把资金分配到一个组织所做的预算,许多组织至少对未来两年进行预算。项目在完成之前的1~2年也做预算估计。预算估计的精度通常是-10%~25%,意味着实际费用可能比预算成本低10%或高25%。

3.确定性估算(Definitive Estimate)

提供了项目成本的精确估算。确定性估算用来估算最终的项目成本,并做出许多购买决定。在项目完成的一年前或更短时间内可做出确定性估算。确定性估算是3种估计类型中最准确的估算。这类估算的准确度一般在-5%~10%之间,意味着实际费用可能比确定性估计少5%或多10%。表7-2所示显示了3种基本的成本估算类型。

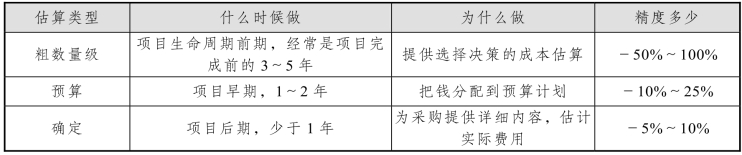

表7-2 成本估算的类型

免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
