理论教育 软件项目管理:制订项目管理计划案例分析

软件项目管理:制订项目管理计划案例分析

时间:2023-10-26 理论教育 版权反馈
【摘要】:根据4.2节中介绍了制订项目管理计划的相关内容,可以制订一个软件项目的项目管理计划。项目管理计划是一个软件项目的总指导,它主要是由所有的子管理计划和基准组成的,同时也包含一些独有的信息。项目经理曹元伟依据《项目章程》,编写出“招投标管理系统”项目管理计划,其项目管理计划包含的内容如表4-8至表4-12所示。成本偏差可以用相对于基准偏差的百分比表示,如0~5%、5%~10%、大于10%等。

软件项目管理:制订项目管理计划案例分析

根据4.2节中介绍了制订项目管理计划的相关内容,可以制订一个软件项目的项目管理计划。项目管理计划是一个软件项目的总指导,它主要是由所有的子管理计划和基准组成的,同时也包含一些独有的信息。项目经理曹元伟依据《项目章程》,编写出“招投标管理系统”项目管理计划,其项目管理计划包含的内容如表4-8至表4-12所示。

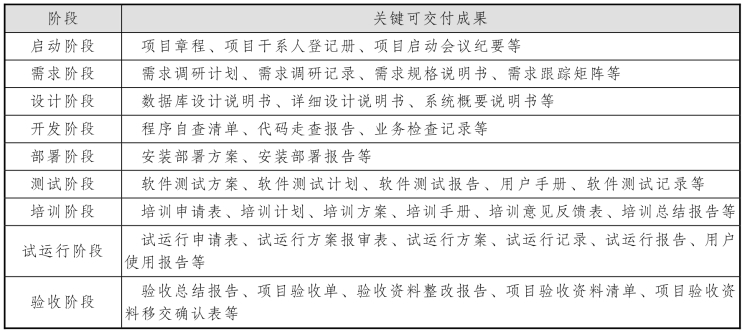

表4-8 项目生命周期

注:项目生命周期是指描述用于完成项目的生命周期。生命周期可以包括阶段以及各个阶段的可交付成果物。

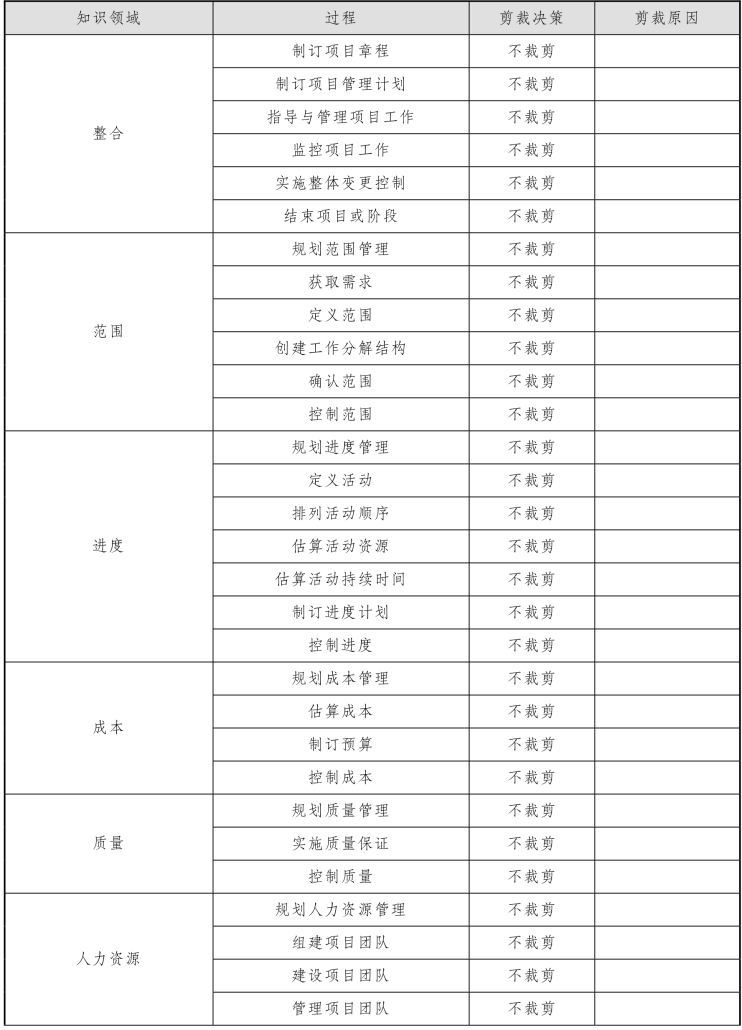

表4-9 项目管理过程和剪裁决策

续表

注:项目管理过程和剪裁决策指出对于项目管理过程所做的任一组合、省略或扩展决策。这个过程可以包括定义用于每个生命周期阶段的特定过程,以及该过程是粗略应用还是细致应用。

表4-10 过程工具和技术

注:过程工具和技术是指识别不同过程中使用的工具和技术。(www.daowen.com)

表4-11 偏差和基准管理

注:进度偏差临界值定义可接受的进度偏差、应发出警告的偏差和不可接受的偏差。进度偏差可以用相对基准偏差的百分比表示,包括使用的浮动数量或者进度储备的使用情况。

进度基准管理——描述将如何管理进度基准,包括可接受的应对、警告和不可接受的偏差。定义触发预防和纠正措施的状况,以及何时制订变更控制过程。

成本偏差临界值——定义可接受的成本偏差、应发出警告的偏差和不可接受的偏差。成本偏差可以用相对于基准偏差的百分比表示,如0~5%、5%~10%、大于10%等。

成本基准管理——描述将如何管理成本基准,包括可接受的应对、警告和不可接受的偏差。定义触发预防和纠正措施的状况,以及何时制订变更控制过程。

范围偏差临界值——定义可接受的范围偏差、应发出警告的偏差和不可接受的偏差。可以用最终产品的功能特性或期望的性能测量指标来表示范围偏差。

范围基准管理——描述将如何管理范围基准,包括可接受的应对、警告和不可接受的偏差。定义触发预防和纠正措施的状况,以及何时制订变更控制过程。定义范围修订和范围变更的区别。通常情况下,修订不会要求与变更同级别的批准。例如,改变颜色是修订,改变功能就是变更。

表4-12 项目审核

注:项目审核——列出所有项目审核项。
