1)光缆弯曲时不能超过最小曲率半径。在静止状态下,容许的最小曲率半径应不小于光缆外径的15倍;在施工过程中,不应小于光缆外径的20倍。
2)光缆敷设时的张力、扭转力和侧压力均应符合表4-7中的规定。要求敷设光缆的牵引力应不超过光缆允许张力的80%,瞬时最大牵引力不得超过光缆的允许张力。主要牵引力应加在光缆的加强构件上,光纤不应直接承受拉力。

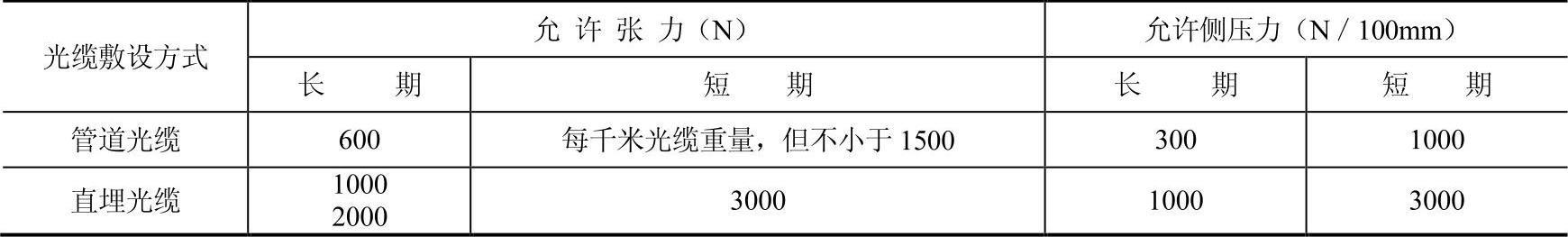

表4-7 光缆允许张力和侧压力
3)必须在施工前对光缆的A、B端别予以判定。A端应是网络枢纽的方向,B端是用户一侧。敷设光缆的端别应方向一致,不得使端别排列混乱。
4)根据运到施工现场的光缆情况,结合工程实际,合理配盘与光缆敷设顺序相结合。施工中应充分利用光缆的盘长,宜整盘敷设,不得任意切断光缆,以减少中间接头。室外管道光缆的接头应该放在入(手)孔内,其位置应避开繁忙的路口或有碍于人们工作和生活的地方,直埋光缆的接头位置宜安排在地势平坦和地基稳固的地带。(www.daowen.com)
5)光纤熔接机等贵重仪器和设备,应有专人负责使用、搬运和保管。在装卸光缆盘时,应使用叉车或起重机:如采用跳板时,应小心细致地从车上滚卸。严禁将光缆盘从车上直接推落到地。在工地滚动光缆盘的方向,必须与光缆的盘绕方向(箭头方向)相反。其滚动距离规定在50m以内,当滚动距离大于50m时,应使用运输工具。在车上装运光缆盘时,应将光缆固定牢靠,不得歪斜和平放;车速宜缓慢,注意安全。
6)如采用机械牵引光缆时,应用拉力计监测牵引力,使其不得大于规定值。光缆盘的转动速度应与光缆的布放速度同步,要求牵引的最大速度为15m/min,并保持恒定。光缆出盘处要保持适当的松弛弧度,并留有缓冲的余量,但又不宜过多,以免光缆出现背扣、扭转或小圈。牵引过程中严禁生拉猛拽,以免光纤受力过大而被损坏。在敷设光缆的全过程中,应保证光缆外护套不受损伤,密封性能良好。
7)光缆不论在建筑物内或建筑群间敷设,应单独占用管道管孔,如利用原有管道与铜芯电缆合用时,应在管孔中穿放塑料子管,塑料子管的内径应为光缆外径的1.5倍以上,将光缆敷设在塑料子管中,而不应与铜芯电缆合用同一管孔。在建筑物内,光缆与其他弱电系统平行敷设时,应按规定的间距分开敷设,并固定绑扎。当小芯数光缆在建筑物内采用暗管敷设时,管道的截面利用率应为25%~30%。
8)采用吹光纤系统时,应根据穿放光纤的客观环境、光纤芯数、光纤长度和光纤弯曲次数及管径粗细等因素,确定空气压缩机的大小,并选用吹光纤机等相应的设备及施工方法。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
