电镀废水处理方案及节能措施

(1)电镀工业园区排放废水水质水量、各电镀企业到废水处理厂输送管线系统布置、浓缩废液收集方案论证。

(2)废水及污泥处理工艺、节能、环保、综合利用论证,体现在以下几方面。

1)一、二、三级处理方式能长期稳定地使排放水达标、成本相对较低、易于操作运行、自控水平高,动态显示,建立中央控制屏。

2)60%达标排放水回用于生产。这套深度处理系统要保证能运行5年以上,在设计这套系统时,要考虑60%回用后,40%浓水的处理问题,不能重复处理,以避免加大成本,又能达标排放,这是一个技术难题,本书给出了较好的方案。

3)加药量的控制。因废水水质是波动的,所以在设计综合池时,要考虑有均质措施,要减少人工调节药量的环节,如能做到这一步,就向无人化管理迈了一大步。

4)各池的沉淀物易于清除。综合池、反应池时间长了都有沉淀物,影响水质达标,要有技术措施,沉淀物能够随水流走。

5)要抓浓废液的收集工作。这在电镀工业园废水处理厂是头等重要的事情,因为各类化学处理槽和电镀槽的废液数量虽少,但浓度很高,其含量一般是排放标准的5~50倍,可达3万~6万g/L,是清洗水的5000~20000倍,排放1m3废液相当于排放5000m3或20000m3的清洗水,电镀厂图省事,往往排放到与废水排放的同一管道,对系统的冲击很大,即使投放大量的药剂,仍不能达标,因此,浓废液要用专用车送到收集站,用专用方法处理。

6)自控水平高,动态显示,建立中央控制屏。自动控制做到系统的开、关相互关连,紧急报警都是容易的,而要做到闭路反馈,自动调节水量、加药量、搅拌转速,难度很大,对水质稳定的、专业化的企业配套车间,可以做到,对工业区有几十家电镀企业,镀种复杂的情况,目前还达不到这种水平,传感器水平还没跟上。

7)运行费用低,产生污泥量少。运行费用主要是电费、人员工资和药剂费用,在工程设计中要在方案比较时,着重加以考虑。电费由泵(尤其是罗茨风机)的用电量决定,人员由自动化程度决定,药费由水质浓度和药的质量决定。污泥量与采用的药品品种有很大关系,这是污水处理厂建设时要反复加以权衡比较的。

8)节能主要是在罗茨风机、泵的数量,功率高压泵能量回收器方面要有所考虑。

9)综合利用主要是金属回收和污泥的处理。

(3)平面布置论证。包括构建物布置、管线布置、辅助建筑物布置、电力线路布置、道路、绿化,用1∶500的比例绘制平面图。具体要求如下。

1)布局紧凑、整齐,构建物尽量按流程布置,管路按最短的路线布置,避免不必要的转弯和管道立体交叉,严禁将管道埋在构建物下面。坡度要精心设计,进入电镀工业园污水处理厂的管道设计与施工要符合给排水的要求,特别是在管道的选材。

2)废水排水量决定污水处理厂规模,对其建设既有通用化工企业的一般标准,一般标准如水电供应、药品库房、工人休息室、厕所、办公室等,又有其特殊的要求,如厂房是敞开式的,以利有害气体的扩散。(www.daowen.com)

3)环境卫生及安全办公、化验室宜设在前区,远离噪声大、气味大的构建物,布置在夏季主风向的一方,生产区与生活区要分开。要为工作人员提供一个良好的工作环境。

4)道路要方便运输,人行道宽1.5~2m。

5)地面用浅绿色油漆,栏杆用黄色,贴安全色带。各构建物按污染程度画色带。

6)电镀工业园废水处理厂自身要做到清洁生产的表帅,对冲洗水、废水、雨水要可靠地疏导。

(4)高程布置论证。高程布置就是确定各构建物、泵、连接管渠的高程,使水在整个处理过程中,应尽可能靠重力流动,主要依据是构建物的高度和各构建物间的水头损失,主要有以下三部分。

1)进构建物到出构建物的水头损失,可按表2-13所示的构建物的水头损失估算。

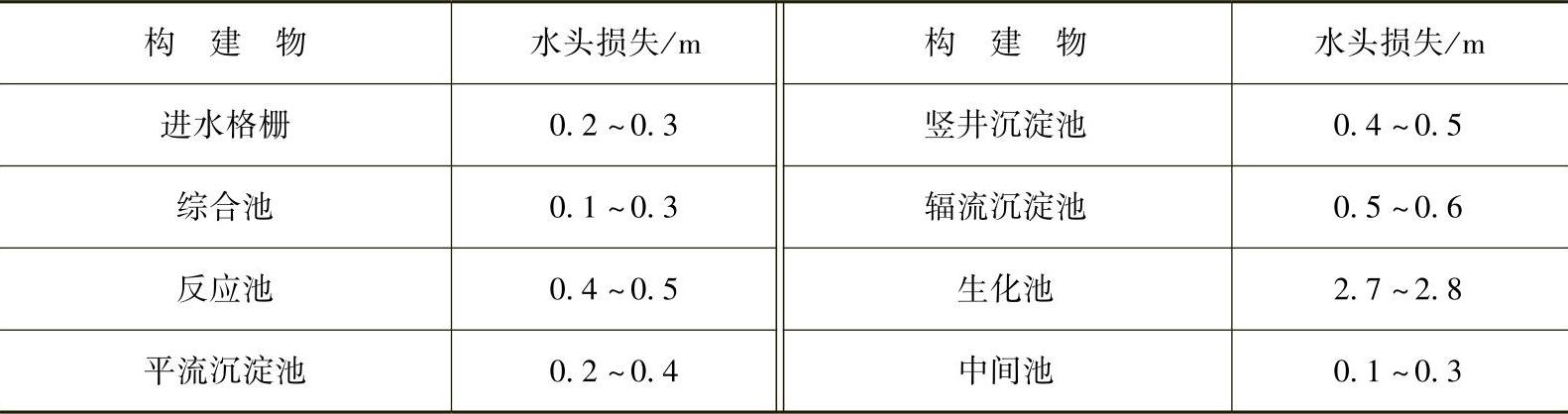

表2-13 构建物的水头损失


2)构建物连接管的水头损失,可通过试验确定。

3)设备的水头损失,按设备供应商提供的产品说明书。

进行水头损失计算时,应选择距离最长、损失最大的流程,按最大设计流量计算,计算时应考虑安全因素,留有适当余地。求得水头损失后,就可以定出构建物间的相对高差,定出各个构建物的绝对标高。

高程布置要综合地形、地基、排水、维修时设备放空等条件考虑,避免最低的构建物埋深过大,最高的构建物架空过高,以接受水体的最高水位作起点,逆处理流程向上逐一推算,这样,即使在洪水季节,废水也能自流排出。

绘制总平面图时,必须绘制纵断面图,在纵断面图上应绘出构建物和管渠的水面高程、尺寸和各节点底部高程、原地面和设计地面高程。
