理论教育 电气设备安装工程实例详解与知识必备

电气设备安装工程实例详解与知识必备

时间:2023-10-14 理论教育 版权反馈
【摘要】:4)高压设备安装定额内均不包括绝缘台的安装,其工程量应按施工图设计执行相应定额。5)高压成套配电柜和箱式变电站的安装以“台”为计量单位,均未包括基础槽钢、母线及引下线的配置安装。7)绝缘油、六氟化硫气体、液压油等均按设备带有考虑。电气设备以外的加压设备和附属管道的安装应按相应定额另行计算。

电气设备安装工程实例详解与知识必备

水泵电气安装工程如图6-1所示,图的说明如下:

(1)配电室内设有5台PGL型低压开关柜,其尺寸(宽×高×厚)为1000mm×2000mm×600mm,安装在10号基础槽钢上。

(2)电缆沟内设15个电缆支架,尺寸如支架详图所示。

(3)三台水泵动力电缆D1、D2、D3分别由PGL2、PGL3、PGL4低压开关柜引出,沿电缆沟内支架敷设,出电缆沟再改穿埋地钢管(钢管埋地深度为0.2m)配至1号、2号、3号水泵动力电动机,水泵管口距地面1m。其中,D1、D2、D3回路,沟内电缆的水平长度分别为2m、3m、4m;配管长度分别为16m、15m、12m。连接水泵电动机处电缆预留长度按0.1m计。

(4)嵌装式照明配电箱MX,其尺寸(宽×高×厚)为500mm×400mm×220mm(箱底标高+1.40m)。

(5)水泵房内设吸顶式工厂罩灯,由配电相MX集中控制,BV—2.5穿ϕ15mm塑料管,顶板暗配。顶管敷管标高为3.000m。

(6)配管水平长度见图6-1括号内数字,单位为“m”。

要求:1)依据《全国统一安装工程预算工程量计算规则》计算分部分项(定额)工程量。

2)依据《通用安装工程工程量清单计算规范》(GB 50856—2013)计算其清单工程量。

实例详解

1.清单工程量

(1)由图6-1可知,低压配电柜PGL为5台,照明配电箱MX为1台,工厂灯罩为3套。

(2)钢管暗配DN50为16m。

(3)钢管暗配DN32为27m(15m+12m=27m配管长相加)。

(4)导线穿管敷设BV—2.5为[(6+8+8)+(3-1.4-0.4)]m=23.2m。

(5)ϕ15mm塑料管为(3-1.4-0.4+6+8+8)m=23.2m。

(6)电缆敷设VV—3×16+1×10:(3+15+4+13+0.2×2+1×2)m=37.4m,(37.4+0.1×2)m=37.6m。

(7)电缆敷设VV—3×35+1×16:(2+16+0.2+1)m=19.2m。

(8)电缆支架:(0.4×3×1.79+0.8×3.77)×15kg=77.46kg。

清单工程量计算见表6-1。

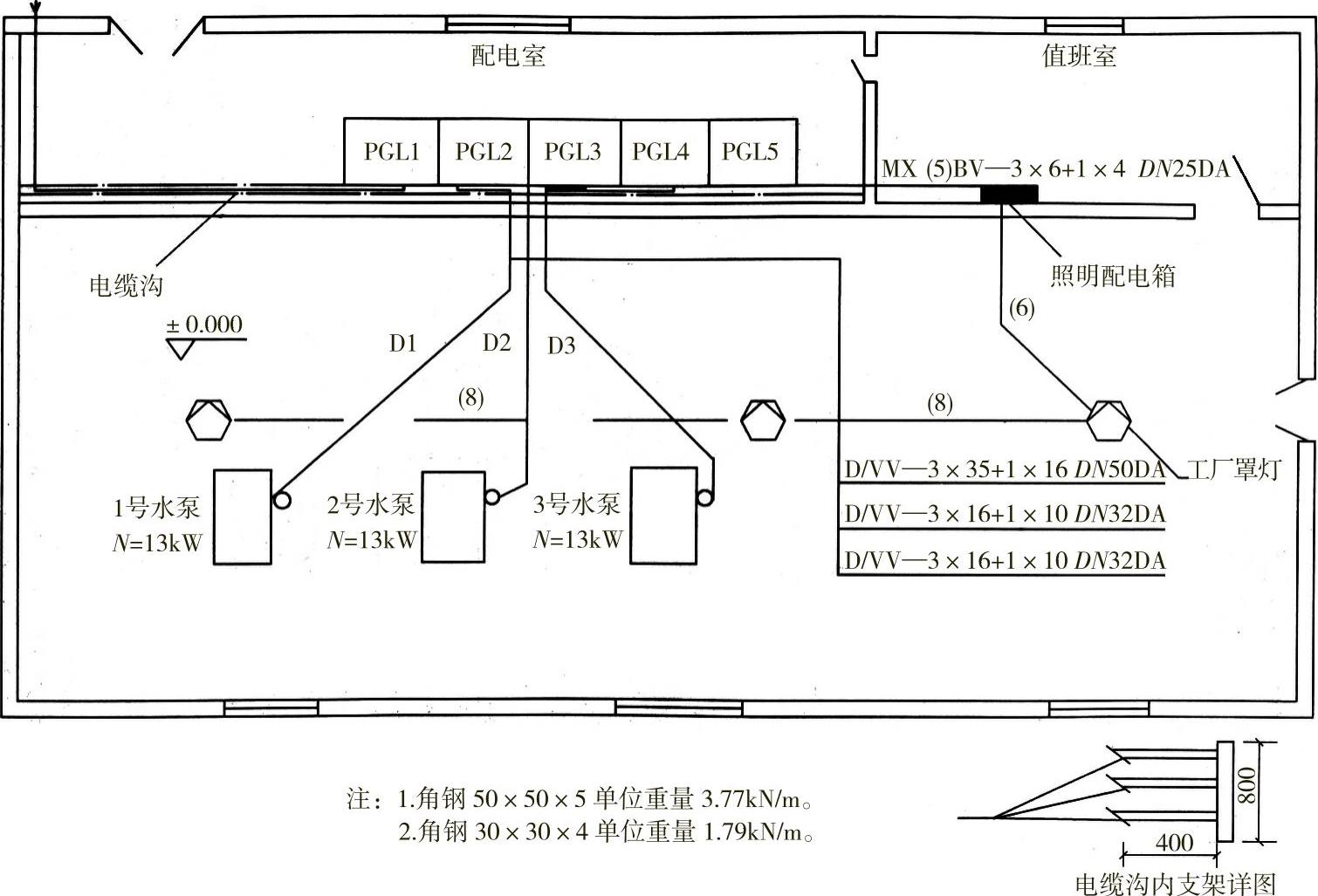

图6-1 某水泵站电气安装工程

6-1 清单工程量计算

2.定额工程量

(1)由图6-1可知:低压配电柜PGL为5台,照明配电箱MX为1台,工厂罩灯为3套。

(2)10号基础槽钢:[(1+0.6)×2]×5m=16m

(3)钢管暗配同清单工程量中计算。

DN50为16m;DN32为27m。

(4)电缆敷设计算,根据计算规则,高压开关柜及低压配电盘(箱)需预留2.0m,电缆沟需预留1.5m,以及题中要求进出各实物的预留长度,计算如下:

VV—3×16+1×10:[(2+0.1+0.2+1.5+1)×2+3+4+14+13]m=43.6m

VV—3×35+1×16:(2+0.1+0.2+1.5+1+15+2)m=21.8m

(5)塑料管暗配ϕ15mm:(3.0-1.4+6+8+8)m=23.6m

(6)导线穿管敷设BV—2.5:(3.0-1.4-0.4+6+8+8+0.5+0.4)m=24.1m

(7)电缆支架:(0.4×3×1.79+0.8+3.77)×15kg=100.77kg

[知识必备]

定额计价工程量计算规则

(1)变压器

1)变压器安装,按不同容量以“台”为计量单位。变压器通过试验,判定绝缘受潮时才需进行干燥,所以只有需要干燥的变压器才能计取此项费用(编制施工图预算时可列此项,工程结算时根据实际情况再进行处理),以“台”为计量单位。

2)干式变压器如果带有保护罩时,其定额人工和机械乘以系数1.2。

3)消弧线圈的干燥按同容量电力变压器干燥定额执行,以“台”为计量单位。

4)变压器油过滤不论过滤多少次,直到过滤合格为止,以“t”为计量单位,其具体计算方法如下:

①变压器安装定额未包括绝缘油的过滤,需要过滤时,可按制造厂提供的油量计算。

②油断路器及其他充油设备的绝缘油过滤,可按制造厂规定的充油量计算。

(2)配电装置。

1)断路器、电流互感器、电压互感器、油浸电抗器、电力电容器及电容器柜的安装,以“台(个)”为计量单位。

2)隔离开关、负荷开关、熔断器、接闪器、干式电抗器的安装,以“组”为计量单位,每组按三相计算。

3)交流滤波装置的安装以“台”为计量单位。每套滤波装置包括三台组架安装,不包括设备本身及铜母线的安装,其工程量应按相应定额另行计算。

4)高压设备安装定额内均不包括绝缘台的安装,其工程量应按施工图设计执行相应定额。

5)高压成套配电柜和箱式变电站的安装以“台”为计量单位,均未包括基础槽钢、母线及引下线的配置安装。

6)配电设备安装的支架、抱箍及延长轴、轴套、间隔板等,按施工图设计的需要量计算,执行《全国统一安装工程预算定额》(CYD—201~211—2000)第二册《电气设备安装工程》第四章铁构件制作、安装定额或成品价。

7)绝缘油、六氟化硫气体、液压油等均按设备带有考虑。电气设备以外的加压设备和附属管道的安装应按相应定额另行计算。

8)配电设备的端子板外部接线,应按相应定额另行计算。

9)设备安装用的地脚螺栓按土建预埋考虑,不包括二次灌浆。

(3)母线及绝缘子

1)悬垂绝缘子串安装,是指垂直或V形安装的提挂导线、跳线、引下线、设备连接线或设备等所用的绝缘子串安装,按单、双串分别以“串”为计量单位。耐张绝缘子串的安装,已包括在软母线安装定额内。

2)支持绝缘子安装,分别按安装在户内、户外,以及单孔、双孔、四孔固定分别计算,以“个”为计量单位。

3)穿墙套管安装不分水平、垂直安装,均以“个”为计量单位。

4)软母线安装,是指直接由耐张绝缘子串悬挂部分,按软母线的截面大小分别以“跨/三相”为计量单位。设计跨距不同时,不得调整。导线、绝缘子、线夹、弛度调节金具等均按施工图设计用量加定额规定的损耗率计算。

5)软母线引下线,是指由T形线夹或并沟线夹从软母线引向设备的连接线,以“组”为计量单位,每三相为一组;软母线经终端耐张线夹引下(不经T形线夹或并沟线夹引下)与设备连接的部分均执行引下线定额,不得换算。

6)两跨软母线间的跳引线安装,以“组”为计量单位,每三相为一组。不论两端的耐张线夹是螺栓式或压接式,均执行软母线跳线定额,不得换算。

7)设备连接线安装,是指两设备间的连接部分。不论引下线、跳线、设备连接线,均应分别按导线截面、三相为一组计算工程量。

8)组合软母线安装,按三相为一组计算,跨距(包括水平悬挂部分和两端引下部分之和)是以45m以内考虑,跨度的长度不得调整。导线、绝缘子、线夹、金具按施工图设计用量加定额规定的损耗率计算。

9)软母线安装预留长度按表6-2计算。

6-2 软母线安装预留长度 (单位:m/根)

10)带形母线安装及带形母线引下线安装包括铜排、铝排,分别以不同截面和片数以“m/单相”为计量单位。母线和固定母线的金具均按设计量加损耗率计算。

11)钢带形母线安装,按同规格的铜母线定额执行,不得换算。

12)母线伸缩接头及铜过渡板安装,均以“个”为计量单位。

13)槽形母线安装以“m/单相”为计量单位。槽形母线与设备连接,分别以连接不同的设备以“台”为计量单位。槽形母线及固定槽形母线的金具按设计用量加损耗率计算。壳的尺寸大小以“m”为计量单位,长度按设计共箱母线的轴线长度计算。

14)低压(指380V以下)封闭式插接线槽安装,分别按导体的额定电流以“m”为计量单位,长度按设计母线的轴线长度计算,分线箱以“台”为计量单位,分别以电流按设计数量计算。

15)重型母线安装包括铜母线、铝母线,分别按截面以母线的成品质量以“t”为计量单位。

16)重型铝母线接触面加工是指铸件需加工接触面时,可以按其接触面分别以“片/单相”为计量单位。

17)硬母线配置安装预留长度按表6-3的规定计算。

6-3 硬母线配置安装预留长度 (单位:m/根)

(4)控制设备及低压电器

1)控制设备及低压电器安装均以“台”或“个”为计量单位,其设备安装均未包括基础槽钢、角钢的制作、安装,其工程量应按相应定额另行计算。

2)铁构件制作、安装均按施工图设计尺寸,以成品质量“kg”为计量单位。

3)网门、保护网制作、安装,按网门或保护网设计图示的框外围尺寸,以“m2”为计量单位。

4)盘、柜配线分不同规格,以“m”为计量单位。

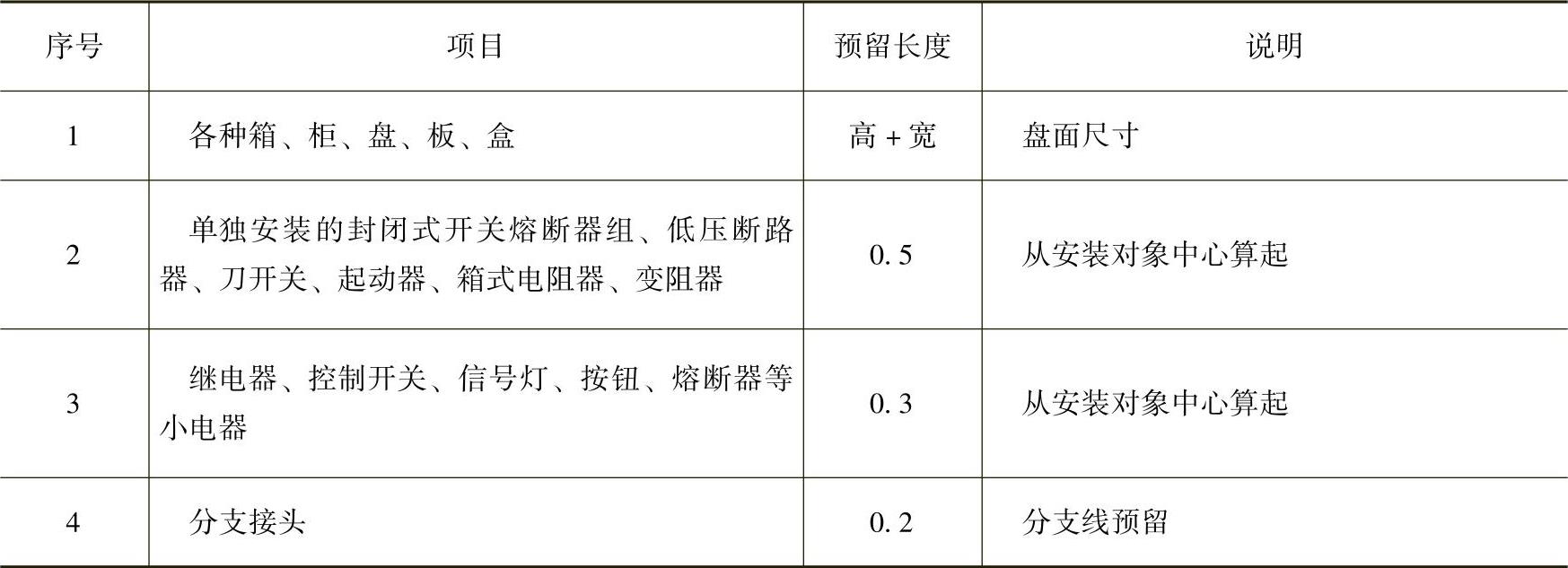

5)盘、箱、柜的外部进出线预留长度按表6-4计算。

6-4 盘、箱、柜的外部进出线预留长度 (单位:m/根)

6)配电板制作、安装及包薄钢板,按配电板图示外形尺寸,以“m2”为计量单位。

7)焊(压)接线端子定额只适用于导线。电缆终端头制作、安装定额中已包括压接线端子,不得重复计算。

8)端子板外部接线按设备盘、箱、柜、台的外部接线图计算,以“10个”为计量单位。

9)盘、柜配线定额只适用于盘上小设备元件的少量现场配线,不适用于工厂的设备修、配、改工程。

(5)蓄电池

1)铅酸蓄电池和碱性蓄电池安装,分别按容量以单体蓄电池“个”为计量单位,按施工图设计的数量计算工程量。定额内已包括了电解液的材料消耗,执行时不得调整。

2)免维护蓄电池安装以“组件”为计量单位。其具体计算举例:某项工程设计一组蓄电池为220V/500(A·h),由18个12V的组件组成,那么就应该套用12V/500(A·h)的子目,共有18个组件。

3)蓄电池充、放电按不同容量以“组”为计量单位。

(6)电机及滑触线安装。

1)发电机、调相机、电动机的电气检查接线,均以“台”为计量单位。直流发电机组和多台一串的机组,按单台电机分别执行定额。

2)起重机上的电气设备、照明装置和电缆管线等安装,均执行定额的相应定额。

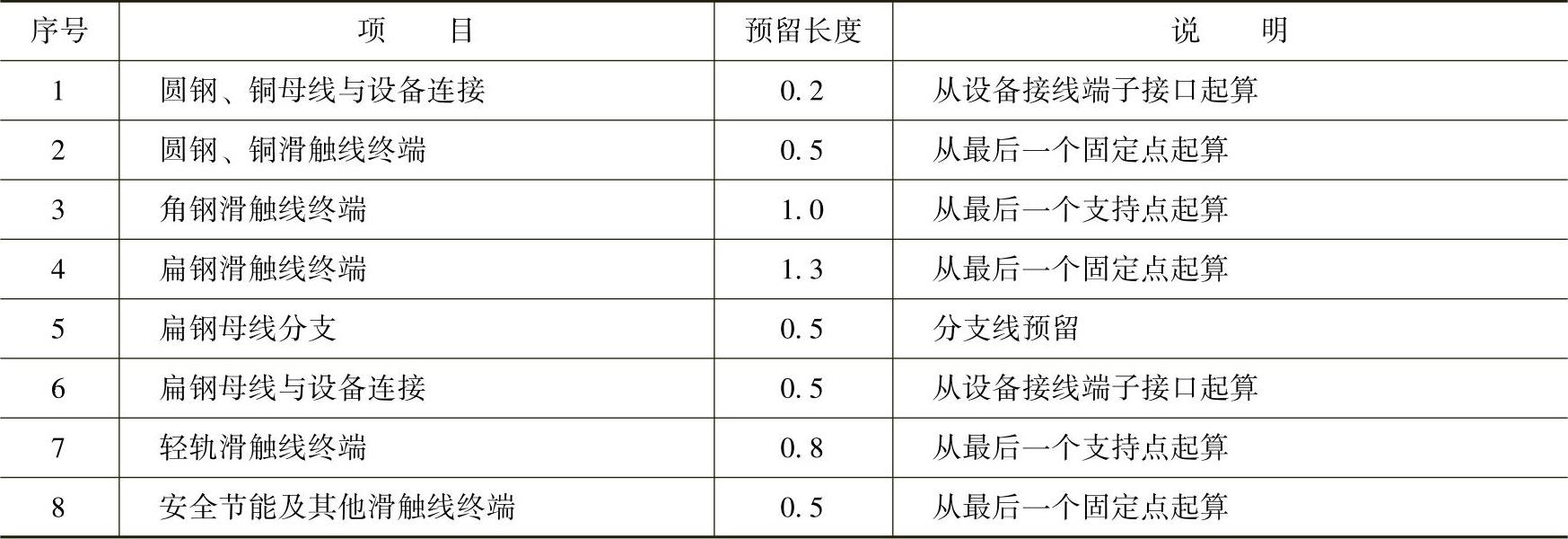

3)滑触线安装以“m/单相”为计量单位,其附加和预留长度按表6-5的规定计算。

6-5 滑触线安装附加和预留长度 (单位:m/根)

4)电气安装规范要求每台电机接线均需要配金属软管,设计有规定的,按设计规格和数量计算;设计没有规定的,平均每台电机配相应规格的金属软管(长1.25m)和与其配套的金属软管专用活接头。

5)电机检查接线定额,除发电机和调相机外,均不包括电机干燥,如要干燥电机,其工程量应按电机干燥定额另行计算。电机干燥定额是按一次干燥所需的“工、料、机”消耗量考虑,在特别潮湿的地方,电机需要进行多次干燥,应按实际干燥次数计算。在气候干燥、电机绝缘性能良好、符合技术标准而不需要干燥时,则不计算干燥费用。

6)电机定额的界线划分:单台电机质量在3t以下的为小型电机;单台电机质量在3t以上、30t以下的为中型电机;单台电机质量在30t以上的为大型电机。

(7)电缆。

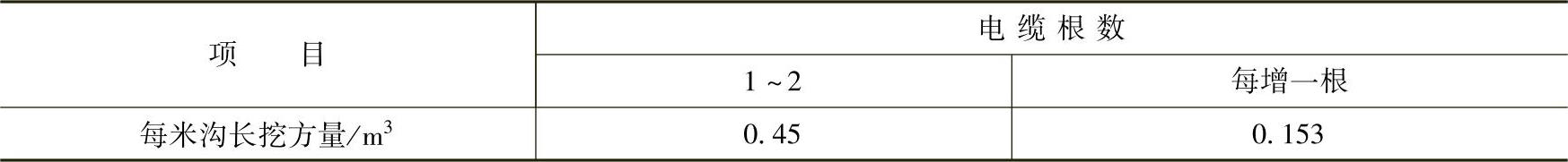

1)直埋电缆的挖、填土石方量除特殊要求外,可按表6-6计算土方量。

6-6 直埋电缆的挖、填土石方量

注:1.两根以内的电缆沟,是按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范要求的最低标准)。

2.每增加一根电缆,其宽度增加170mm。

3.以上土方量是按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。

2)电缆沟盖板揭、盖定额,按每揭或每盖一次以“延长米”计算,如又揭又盖,则按两次计算。

3)电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:

①横穿道路,按路基宽度两端各增加2m。

②垂直敷设时,管口距地面增加2m。

③穿过建筑物外墙时,按基础外缘以外增加1m。

④穿过排水沟时,按沟壁外缘以外增加1m。

4)电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m,沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。

5)电缆敷设按单根以“延长米”计算,一个沟内(或架上)敷设3根各长100m的电缆,应按300m计算,以此类推。

6)电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按表6-7规定增加附加长度。

6-7 电缆敷设的附加长度

注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。

7)电缆终端头及中间头均以“个”为计量单位。电力电缆和控制电缆均按一根电缆有两个终端头考虑。中间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算(或按平均250m一个中间头考虑)。

(8)防雷及接地装置。

1)接地极制作、安装以“根”为计量单位,其长度按设计长度计算;设计无规定时,每根长度按2.5m计算。若设计有管帽时,管帽另按加工件计算。

2)接地母线敷设,按设计长度以“m”为计量单位计算工程量。接地母线、接闪线敷设,均按“延长米”计算,其长度按施工图设计中的水平和垂直规定长度另加3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接接头所占长度)计算。计算主材费时应另增加规定的损耗率。

3)接地跨接线以“处”为计量单位。按规程规定,凡需接地跨接线的工程内容,每跨接一次按一处计算。户外配电装置构架均需接地,每副构架按“一处”计算。

4)接闪杆的加工、制作、安装,以“根”为计量单位,独立接闪杆安装以“基”为计量单位。长度、高度、数量均按设计规定。独立接闪杆的加工、制作应执行“一般铁件”制作定额或按成品计算。

5)半导体少长针消雷装置安装以“套”为计量单位,按设计安装高度分别执行相应定额。装置本身由设备制造厂成套供货。

6)利用建筑物内的主筋作为接地引下线安装,以“10m”为计量单位,每一柱子内按焊接两根主筋考虑。如果焊接主筋数超过两根时,可按比例调整。

7)断接卡子制作、安装以“套”为计量单位,按设计规定装设的断接卡子数量计算。接地检查井内的断接卡子安装按每井一套计算。

8)高层建筑物屋顶的防雷接地装置应执行“接闪网安装”定额,电缆支架的接地线安装应执行“户内接地母线敷设”定额。

9)均压环敷设以“m”为计算单位,主要考虑利用圈梁内的主筋作为均压环接地连线,焊接按两根主筋考虑。超过两根时,可按比例调整。长度按设计需要作为均压接地的圈梁中心线长度,以“延长米”计算。

10)钢、铝窗接地以“处”为计量单位(高层建筑六层以上的金属窗设计一般要求接地),按设计规定接地的金属窗数进行计算。

11)柱子主筋与圈梁连接以“处”为计量单位,每处按两根主筋与两根圈梁钢筋分别焊接连接考虑。如果焊接主筋和圈梁钢筋超过两根时,可按比例调整;需要连接的柱子主筋和圈梁钢筋的“处”数按规定设计计算。(www.daowen.com)

(9)10kV以下架空配电线安装。

1)工地运输,是指定额内未计价材料从集中材料堆放点或工地仓库运至杆位上的工程运输,分为人力运输和汽车运输,以“吨·千米”(t·km)为计量单位。

运输量计算公式如下

工程运输量=施工图用量×(1+损耗率)

预算运输质量=工程运输量+包装物质量(不需要包装的可不计算包装物质量)

运输质量可按表6-8的规定进行计算。

6-8 运输质量

注:1.W为理论质量。

2.未列入的均按净重计算。

2)无底盘、卡盘的电杆坑,其挖方体积为

V=0.8×0.8×h

式中 h——坑深(m)。

3)电杆坑的马道土石方量按每坑0.2m3计算。

4)施工操作裕度按底拉盘底宽每边增加0.1m。

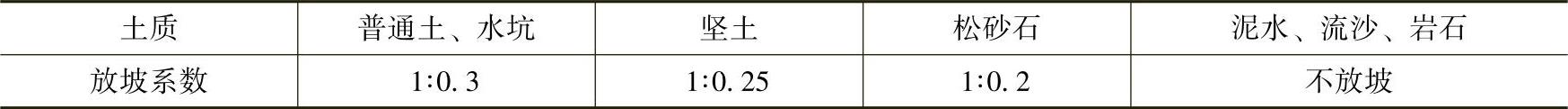

5)各类土质的放坡系数按表6-9计算。

6-9 各类土质的放坡系数

6)冻土厚度大于300mm时,冻土层的挖方量按挖坚土定额乘以系数2.5。其他土层仍按土质性质执行定额。

7)土方量计算公式

式中 V——土石方体积(m3);

h——坑深(m);

ab——坑底宽(m),ab=底拉盘底宽+2×每边操作裕度;

a1b1——坑口宽(m),a1b1=ab)+2h×边坡系数。

8)杆坑土质按一个坑的主要土质确定。如一个坑大部分为普通土,少量为坚土,则该坑应全部按普通土计算。

9)带卡盘的电杆坑,如原计算的尺寸不能满足卡盘安装时,因卡盘超长而增加的土石方量另计。

10)底盘、卡盘、拉线盘按设计用量以“块”为计量单位。

11)杆塔组立,区分杆塔形式和高度,按设计数量以“根”为计量单位。

12)拉线制作、安装按施工图设计规定,区分不同形式,以“组”为计量单位。

13)横担安装按施工图设计规定,区分不同形式和截面,以“根”为计量单位,定额按单根拉线考虑。若安装V形、Y形或双拼形拉线时,按2根计算。拉线长度按设计全根长度计算,设计无规定时可按表6-10计算。

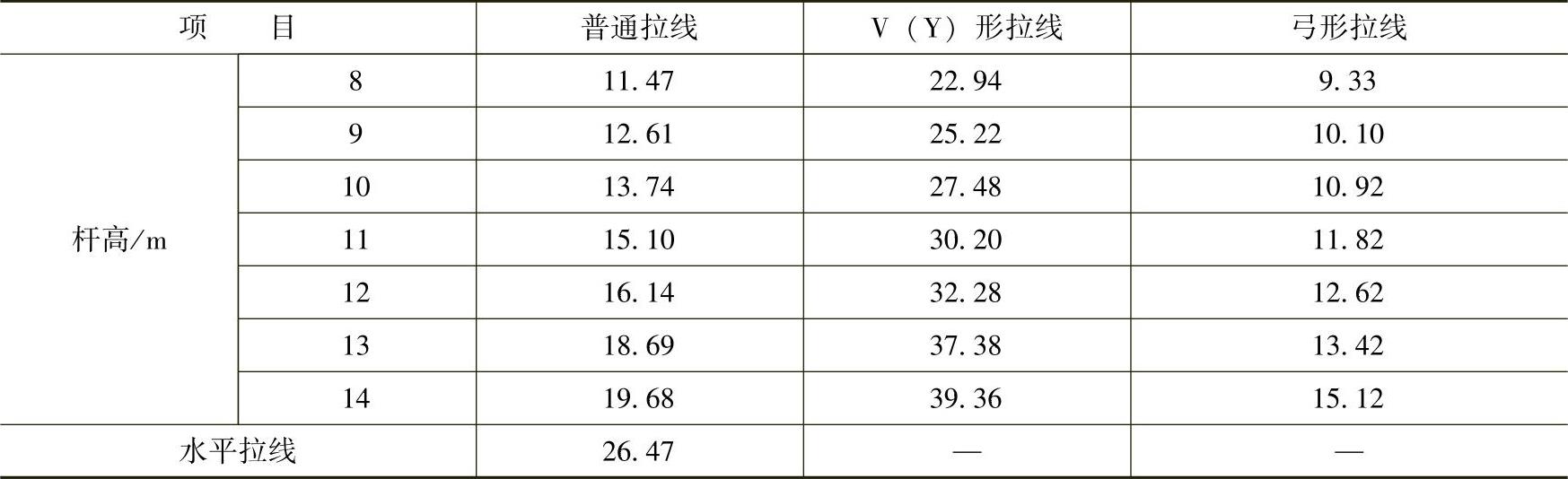

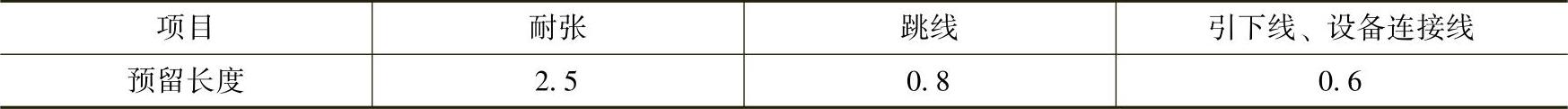

6-10 拉线长度 (单位:m/根)

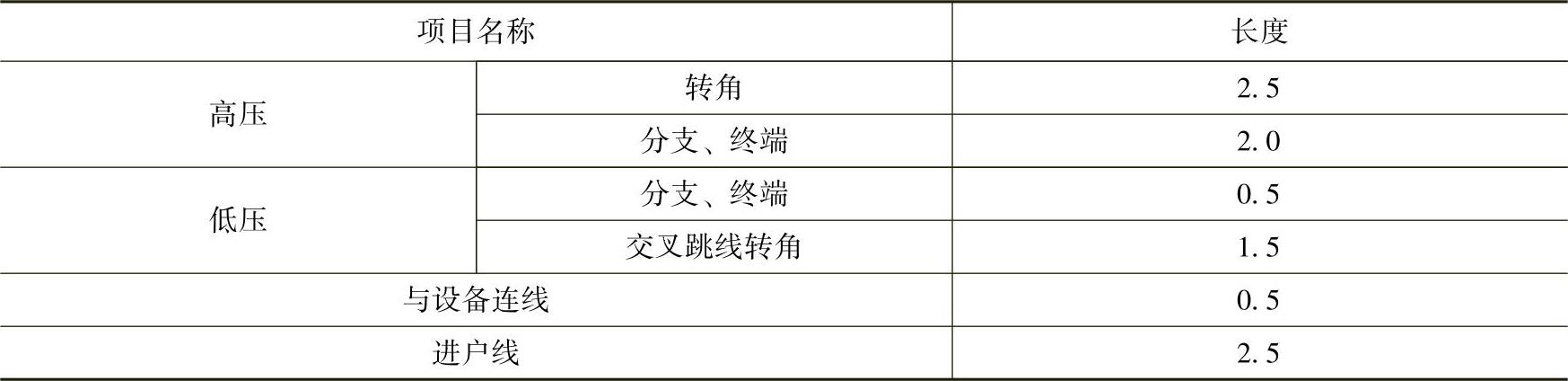

14)导线架设,区分导线类型和不同截面以“km/单线”为计量单位计算。导线预留长度按表6-11计算。

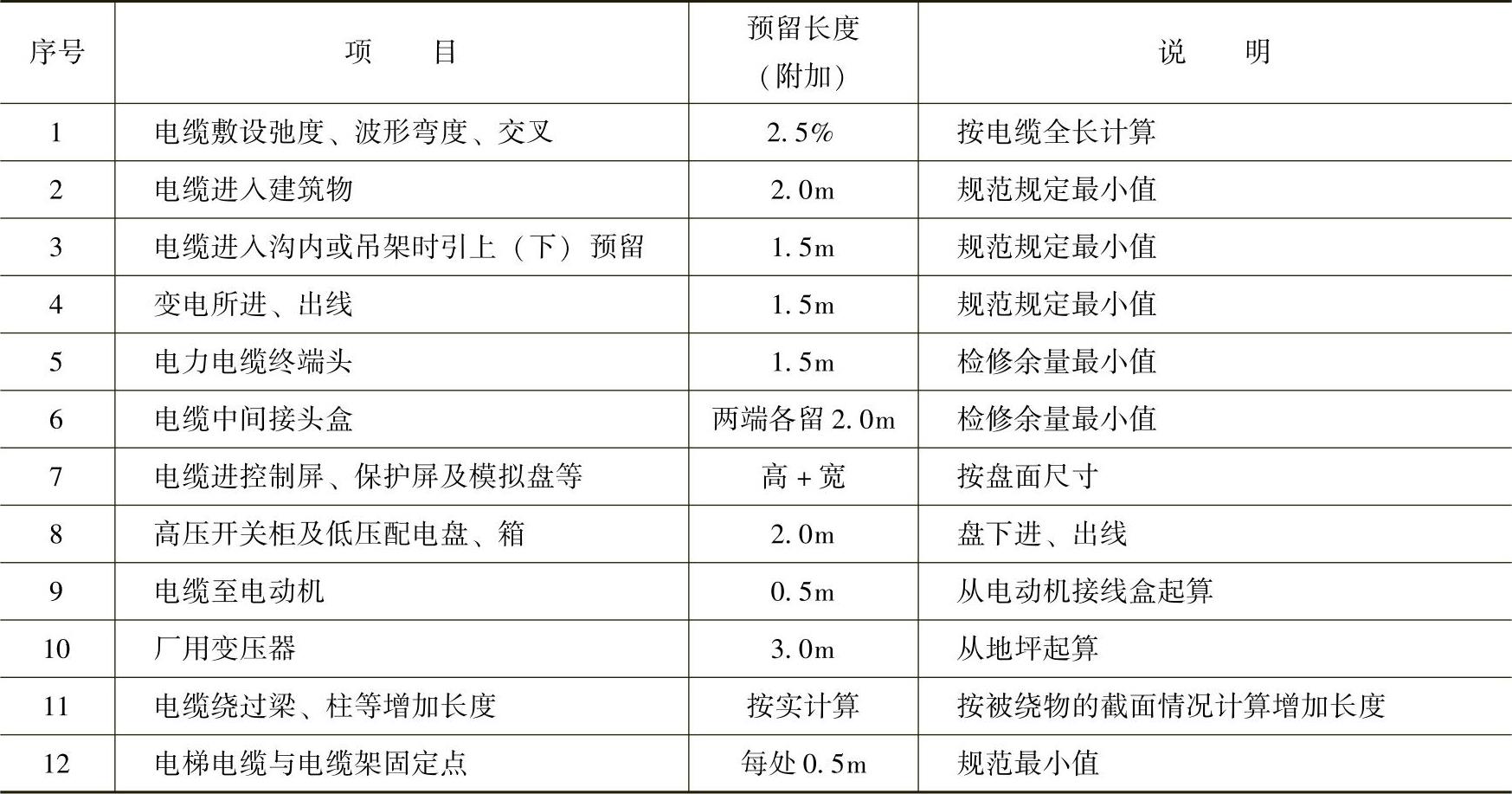

6-11 导线预留长度 (单位:m/根)

导线长度按线路总长度和预留长度之和计算。计算主材费时应另增加规定的损耗率。

15)导线跨越架设,包括越线架的搭拆和运输,以及因跨越(障碍)施工难度增加而增加的工作量,以“处”为计量单位。每个跨越间距按50m以内考虑,大于50m而小于100m时按2处计算,以此类推。在计算架线工程量时,不扣除跨越档的长度。

16)杆上变配电设备安装以“台”或“组”为计量单位,定额内包括杆和钢支架及设备的安装工作。但钢支架主材、连引线、线夹、金具等应按设计规定另行计算,设备的接地安装和调试应按相应定额另行计算。

(10)电气调整试验。

1)电气调试系统的划分以电气原理系统图为依据。电气设备元件的本体试验均包括在相应定额的系统调试之内,不得重复计算。绝缘子和电缆等单体试验,只在单独试验时使用。在系统调试定额中,各工序的调试费用如需单独计算时,可按表6-12所列百分率计算。

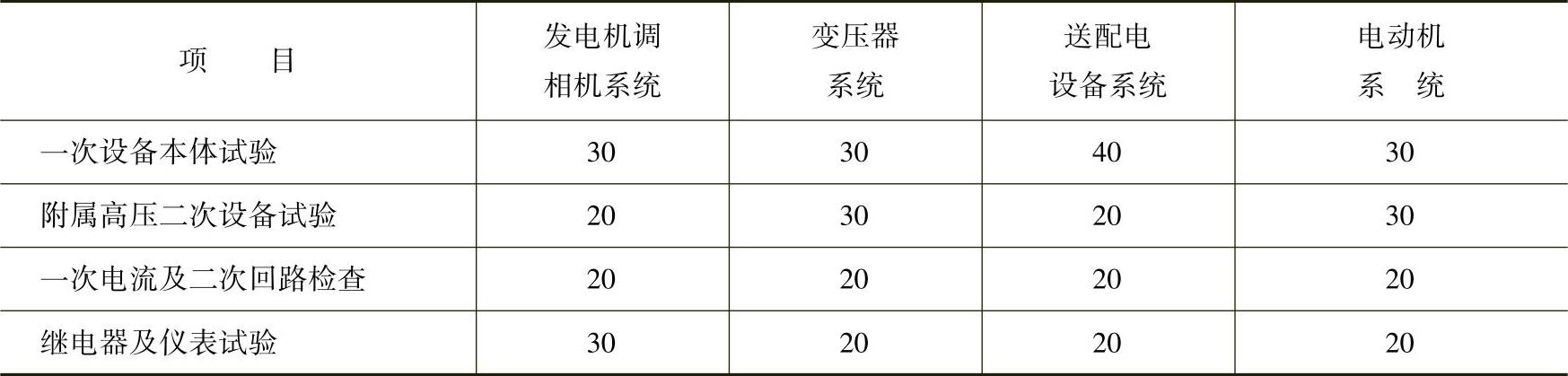

6-12 电气调试系统各工序的调试费用百分率

2)电气调试所需的电力消耗已包括在定额内,一般不另计算。但10kW以上电动机及发电机的起动调试用的蒸汽、电力和其他动力能源消耗,以及变压器空载试运转的电力消耗,另行计算。

3)供电桥回路的断路器、母线分段断路器,均按独立的送配电设备系统计算调试费。

4)送配电设备系统调试,是按一侧有一台断路器考虑的,若两侧均有断路器时,则应按两个系统计算。

5)送配电设备系统调试,适用于各种供电回路(包括照明供电回路)的系统调试。凡供电回路中带有仪表、继电器、电磁开关等调试元件的(不包括刀开关、熔断器),均按调试系统计算。移动式电器和以插座连接的家电设备,经厂家调试合格、不需要用户自调的设备,均不应计算调试费用。

6)变压器系统调试,以每个电压侧有一台断路器为准。多于一个断路器的,按相应电压等级送配电设备系统调试的相应定额另行计算。

7)干式变压器、油浸电抗器调试,执行相应容量变压器调试定额,乘以系数0.8。

8)特殊保护装置,均以构成一个保护回路为一套,其工程量计算规定如下(特殊保护装置未包括在各系统调试定额之内,应另行计算):

①发电机转子接地保护,按全厂发电机共用一套考虑。

②距离保护,按设计规定所保护的送电线路断路器台数计算。

③高频保护,按设计规定所保护的送电线路断路器台数计算。

④零序保护,按发电机、变压器、电动机的台数或送电线路断路器的台数计算。

⑤故障录波器的调试,以一块屏为一套系统计算。

⑥失灵保护,按设置该保护的断路器台数计算。

⑦失磁保护,按所保护的电动机台数计算。

变流器的断线保护,按变流器台数计算。

⑨小电流接地保护,按装设该保护的供电回路断路器台数计算。

⑩保护检查及打印机调试,按构成该系统的完整回路为一套计算。

(11)配管、配线。

1)各种配管应区别不同敷设方式、敷设位置、管材材质、管材规格,以“延长米”为计量单位,不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。

2)定额中未包括钢索架设及拉紧装置,接线箱(盒),支架的制作、安装,其工程量应另行计算。

3)管内穿线的工程量,应区别线路性质、导线材质、导线截面,以单线“延长米”为计量单位计算。线路分支接头线的长度已综合考虑在定额中,不得另行计算。照明线路中的导线截面面积大于或等于6mm2时,应执行动力线路穿线相应项目。

4)线夹配线工程量,应区别线夹材质(塑料、瓷质)、线式(两线、三线)、敷设位置(木结构及砖、混凝土结构)、导线规格,以线路“延长米”为计量单位计算。

5)绝缘子配线工程量,应区别绝缘子形式(针式、鼓形、蝶式)、绝缘子配线位置(沿屋架、梁、柱、墙,跨屋架、梁、柱,木结构、顶棚内及砖、混凝土结构,沿钢支架及钢索)、导线截面面积,以线路“延长米”为计量单位计算。绝缘子暗配时,引下线按线路支持点至顶棚下缘距离的长度计算。

6)槽板配线工程量,应区别槽板材质(木质、塑料)、配线位置(木结构及砖、混凝土结构)、导线截面、线式(二线、三线),以线路“延长米”为计量单位计算。

7)塑料护套线明敷工程量,应区别导线截面、导线芯数(二芯、三芯)、敷设位置(木结构及砖、混凝土结构,沿钢索),以单根线路“延长米”为计量单位计算。

8)线槽配线工程量,应区别导线截面,以单根线路“延长米”为计量单位计算。

9)钢索架设工程量,应区别圆钢、钢索直径,按图示墙(柱)内缘距离,以“延长米”为计量单位计算,不扣除拉紧装置所占长度。

10)母线拉紧装置及钢索拉紧装置制作、安装工程量,应区别母线截面、花篮螺栓直径,以“套”为计量单位计算。

11)车间带形母线安装工程量,应区别母线材质(铝、铜)、母线截面、安装位置(沿屋架、梁、柱、墙,跨屋架、梁、柱),以“延长米”为计量单位计算。

12)动力配管混凝土地面刨沟工程量,应区别管子直径,以“延长米”为计量单位计算。

13)接线箱安装工程量,应区别安装形式(明装、暗装)、接线箱半周长,以“个”为计量单位计算。

14)接线盒安装工程量,应区别安装形式(明装、暗装、钢索上)、接线盒类型,以“个”为计量单位计算。

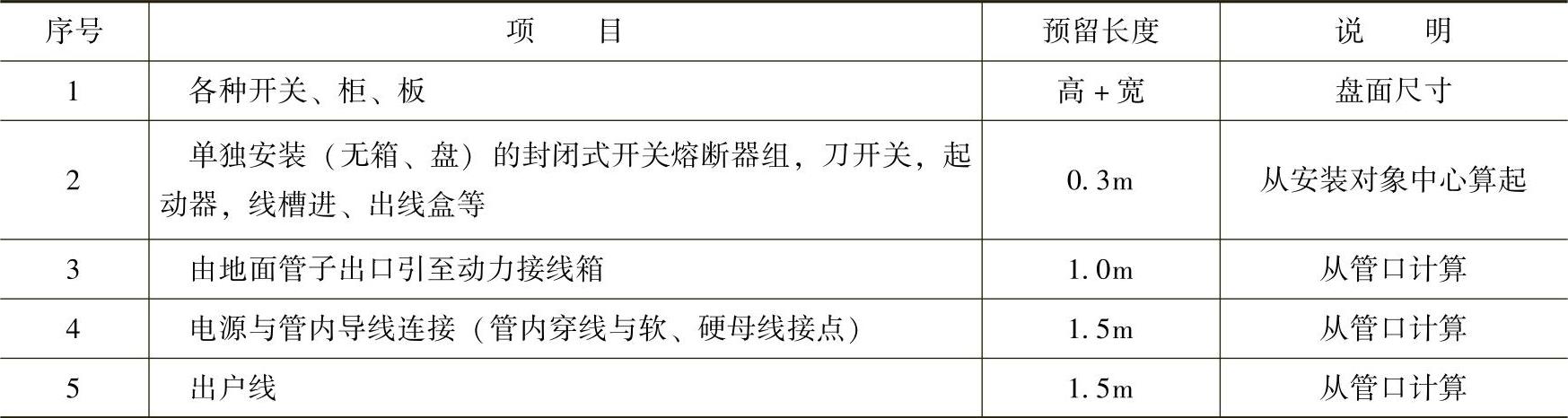

15)灯具,明、暗开关,插座,按钮等的预留线,已分别综合在相应定额内,不另行计算。配线进入开关箱、柜、板的预留线,按表6-13规定的长度分别计入相应的工程量。

6-13 配线进入开关箱、柜、板的预留线(每一根线)

(12)照明器具安装。

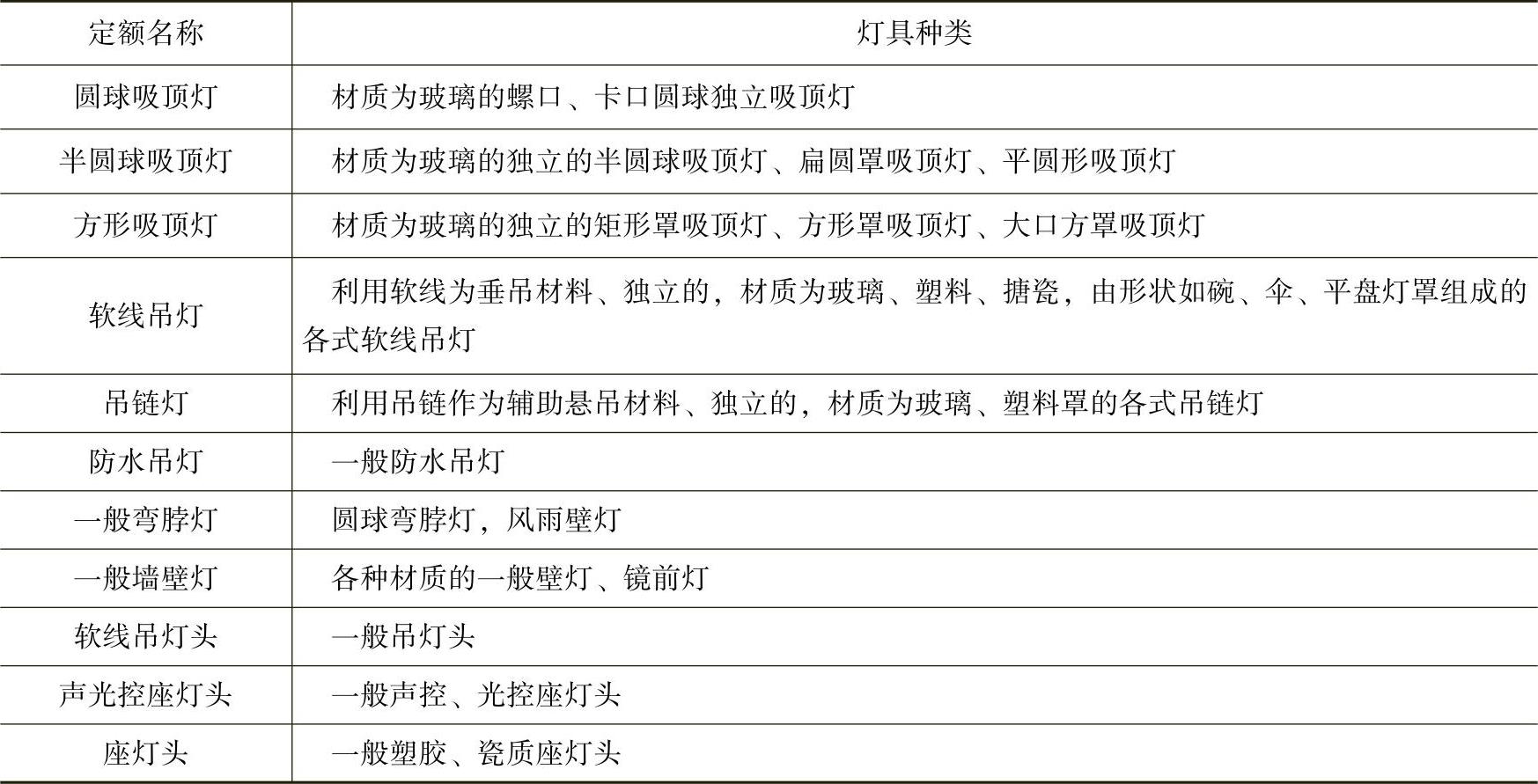

1)普通灯具安装的工程量,应区别灯具的种类、型号、规格,以“套”为计量单位计算。普通灯具安装定额适用范围见表6-14。

6-14 普通灯具安装定额适用范围

2)吊式艺术装饰灯具的工程量,应根据装饰灯具示意图集所示,区别不同装饰物及灯体直径和灯体垂吊长度,以“套”为计量单位计算。灯体直径为装饰物的最大外缘直径,灯体垂吊长度为灯座底部到灯梢之间的总长度。

3)吸顶式艺术装饰灯具安装的工程量,应根据装饰灯具示意图集所示,区别不同装饰物、吸盘的几何形状、灯体直径、灯体周长和灯体垂吊长度,以“套”为计量单位计算。灯体直径为吸盘最大外缘直径,灯体半周长为矩形吸盘的半周长,吸顶式艺术装饰灯具的灯体垂吊长度为吸盘到灯梢之间的总长度。

4)荧光艺术装饰灯具安装的工程量,应根据装饰灯具示意图集所示,区别不同安装形式和计量单位计算。

①组合荧光灯光带安装的工程量,应根据装饰灯具示意图集所示,区别安装形式、灯管数量,以“延长米”为计量单位计算。灯具的设计数量与定额不符时,可以按设计量加损耗量调整主材。

②内藏组合式灯安装的工程量,应根据装饰灯具示意图集所示,区别灯具组合形式,以“延长米”为计量单位。灯具的设计数量与定额不符时,可根据设计数量加损耗量调整主材。

③发光棚安装的工程量,应根据装饰灯具示意图集所示,以“m2”为计量单位。发光棚灯具按设计用量加损耗量计算。

④立体广告灯箱、荧光灯光沿的工程量,应根据装饰灯具示意图集所示,以“延长米”为计量单位。灯具设计用量与定额不符时,可根据设计数量加损耗量调整主材。

5)几何形状组合艺术灯具安装的工程量,应根据装饰灯具示意图集所示,区别不同安装形式及灯具的不同形式,以“套”为计量单位计算。

6)标志、诱导装饰灯具安装的工程量,应根据装饰灯具示意图集所示,区别不同安装形式,以“套”为计量单位计算。

7)水下艺术装饰灯具安装的工程量,应根据装饰灯具示意图集所示,区别不同安装形式,以“套”为计量单位计算。

8)点光源艺术装饰灯具安装的工程量,应根据装饰灯具示意图集所示,区别不同安装形式、不同灯具直径,以“套”为计量单位计算。

9)草坪灯具安装的工程量,应根据装饰灯具示意图集所示,区别不同安装形式,以“套”为计量单位计算。

10)歌舞厅灯具安装的工程量,应根据装饰灯具示意图所示,区别不同灯具形式,分别以“套”、“延长米”、“台”为计量单位计算。装饰灯具安装定额适用范围见表6-15。

6-15 装饰灯具安装定额适用范围

(续)

11)荧光灯具安装的工程量,应区别灯具的安装形式、灯具种类、灯管数量,以“套”为计量单位计算。荧光灯具安装定额适用范围见表6-16。

6-16 荧光灯具安装定额适用范围

12)工厂灯及防水防尘灯安装的工程量,应区别不同安装形式,以“套”为计量单位计算。工厂灯及防水防尘灯安装定额适用范围见表6-17。

6-17 工厂灯及防水防尘灯安装定额适用范围

13)工厂其他灯具安装的工程量,应区别不同灯具类型、安装形式、安装高度,以“套”“个”“延长米”为计量单位计算。工厂其他灯具安装定额适用范围见表6-18。

6-18 工厂其他灯具安装定额适用范围

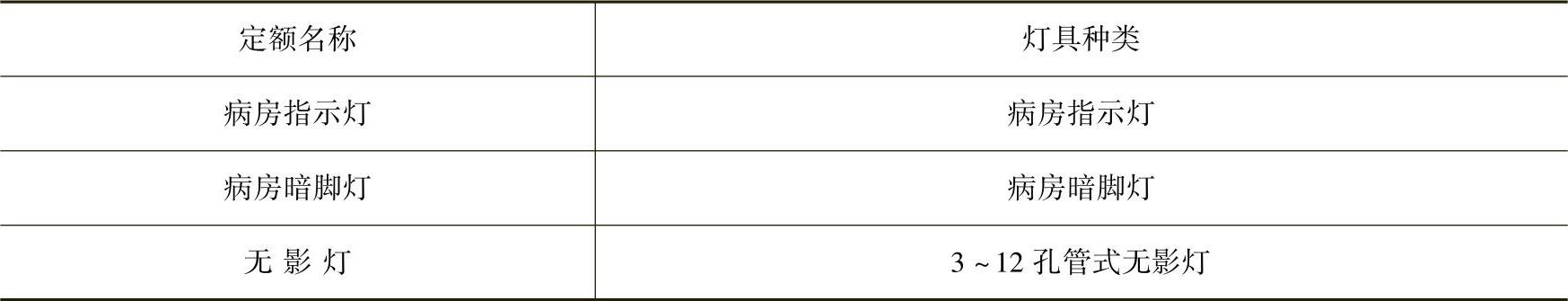

14)医院灯具安装的工程量,应区别灯具种类,以“套”为计量单位计算。医院灯具安装定额适用范围见表6-19。

6-19 医院灯具安装定额适用范围

15)路灯安装的工程量,应区别不同臂长、不同灯数,以“套”为计量单位计算。

工厂厂区内、住宅小区内的路灯安装执行定额,城市道路的路灯安装执行《全国统一市政工程预算定额》(1999年版)。

路灯安装定额范围见表6-20。

6-20 路灯安装定额范围

16)开关、按钮安装的工程量,应区别开关、按钮安装形式,开关、按钮种类,开关极数,以及单控与双控,以“套”为计量单位计算。

17)插座安装的工程量,应区别电源相数、额定电流、插座安装形式、插座插孔个数,以“套”为计量单位计算。

18)安全变压器安装的工程量,应区别安全变压器容量,以“台”为计量单位计算。

19)电铃、电铃号码牌箱安装的工程量,应区别电铃直径、电铃号码牌箱规格(号),以“套”为计量单位计算。

20)门铃安装的工程量,应区别门铃安装形式,以“个”为计量单位计算。

21)风扇安装的工程量,应区别风扇种类,以“台”为计量单位计算。

22)盘管风机三速开关、请勿打扰灯,须刨插座安装的工程量,以“套”为计量单位计算。

(13)电梯电气装置。

1)交流手柄操纵或按钮控制(半自动)电梯电气安装的工程量,应区别电梯层数、站数,以“部”计算。

2)交流信号或集选控制(自动)电梯电气安装的工程量,应区别电梯层数、站数,以“部”计算。

3)直流信号或集选控制(自动)快速电梯电气安装的工程量,应区别电梯层数、站数,以“部”计算。

4)直流集选控制(自动)高速电梯电气安装的工程量,应区别电梯层数、站数,以“部”计算。

5)小型杂物电梯电气安装的工程量,应区别电梯层数、站数,以“部”计算。

6)电厂专用电梯电气安装的工程量,应区别配合锅炉容量,以“部”为计量单位计算。

7)电梯增加厅门、自动轿箱门及提升高度的工程量,应区别电梯形式、增加自动轿箱门数量、增加提升高度,分别以“个”、“延长米”计算。
