系统周期性检查是指建筑使用、管理单位按照国家工程消防技术标准的要求,对已经投入使用的防烟排烟系统的组件、零部件等按照规定检查周期进行的检查、测试,检查内容及要求见表3.11-4。

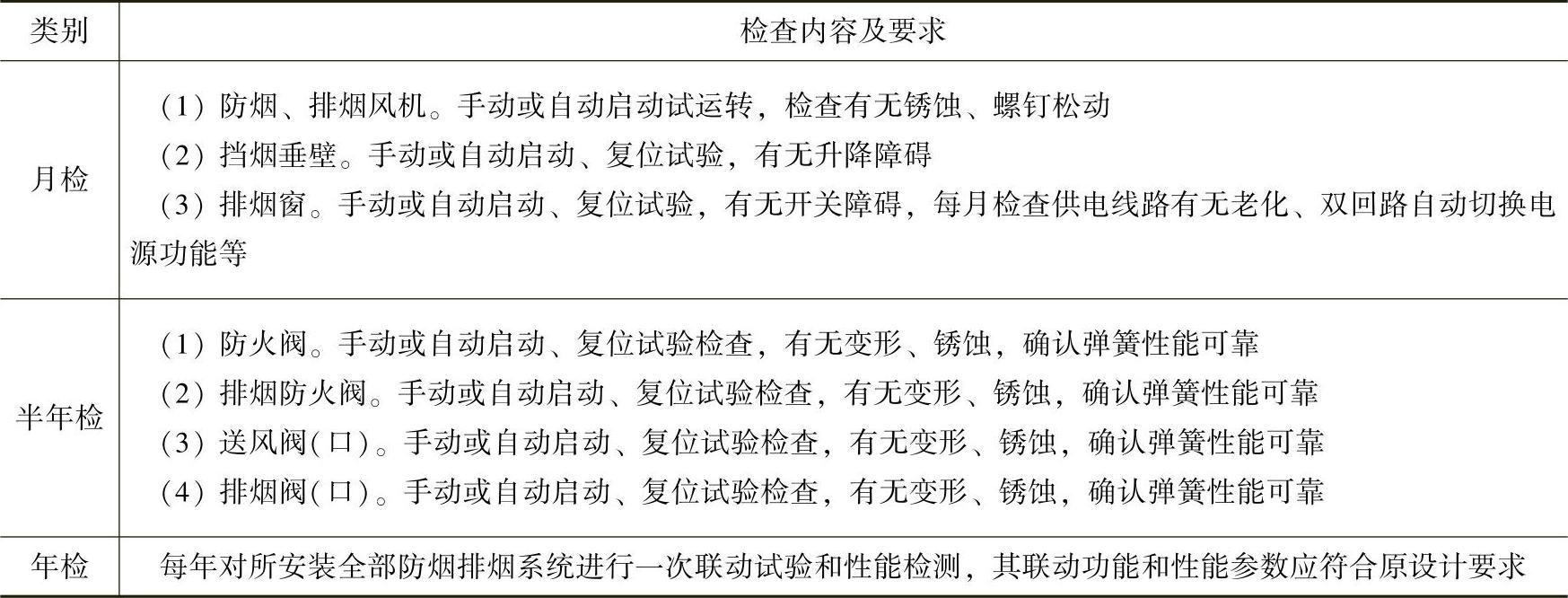

3.11-4 防烟排烟系统周期性检查内容及要求


历年真题研究

【2015年真题53】某商场消防设施维护管理人员对商场设置的防烟排烟系统进行日常巡查。下列内容中,不属于防烟排烟系统日常巡查的是( )。

A.每天检查送风机、排烟风机及其控制柜的外观及工作状态

B.每天检查挡烟垂壁及其控制装置外观及工作状态

C.每天检查送风阀、排烟阀联动启动送风机、排烟风机的功能

D.每天检查电动排烟窗,自然排烟设施的外观

【答案】C

【2015年真题7】对某商场地下车库的机械排烟系统进行验收时,选择一个防烟分区的一只感温探测和一只手动报警装置进行模拟火灾试验,然后观察排烟阀和排烟风机的动作情况,并使用风速仪测试相应排烟口处的风速。下列现场情况及排烟口处的风速测试结果中,符合验收要求的是( )。

A.相应防烟区的排烟阀开启,并联动相应的排烟风机,排烟口处的风速仪测试结果为8.5m/s

B.相应防烟区的排烟阀开启,并联动相应的排烟风机,排烟口处的风速仪测试结果为12m/s

C.相邻防烟区的排烟阀开启,并联动相应的排烟风机,排烟口处的风机仪测试结果为8.5m/s

D.相邻防烟区的排烟阀开启,并联动相应的排烟风机,排烟口处的风机仪测试结果为12m/s

【答案】A

【2015年真题17】某消防技术服务机构对已完工的防烟排烟系统进行检测,下列做法中,错误的是( )。

A.采用发烟器分别对消防电梯前室及附近的两只感烟探测器进行模拟火灾试验,待相应的正压送风机启动后,使用风速仪对消防电梯前室设置的送风口处的风速进行测量,获得测量结果并观察消防联动控制器是否接收到相应正压送风机的动作信号

B.对二层商场电动挡烟垂壁附近的一只感烟探测器进行发烟试验,观察电动挡烟垂壁的自动降落情况

C.手动打开设在地下车库的排烟阀,待相应的排烟风机启动后,使用风速仪对排烟口处的风速进行测量,获得测量结果并观察消防联动控制器是否接收到相应排烟阀、排烟风机的动作信号

D.启动地下车库的排烟系统,手动关闭排烟风机入口处总管上设置的排烟防火阀,观察排烟风机的运行状态及消防联动控制器接收到相应排烟防火阀、排烟风机动作信号的有关情况

【答案】B

【解析】根据《火灾自动报警系统设计防火规范》第4.5.1.2条,应由同一防烟分区内且位于电动挡烟垂壁附近的两只独立的感烟火灾探测器的报警信号,作为电动挡烟垂壁降落的联动触发信号,并应由消防联动控制器联动控制电动挡烟垂壁的降落,对挡烟垂壁附近的一只感烟探测器进行发烟试验,只会有一个动作信号,在收到一个动作信号的情况下消防联动控制器不会控制电动挡烟垂壁降落。

【2015年真题60】对某建筑内的防烟分区设置情况进行防火检查,不应检查的内容是( )。

A.防烟分区的面积 B.挡烟垂壁

C.送风口的风速 D.防烟分区的划分

【答案】C(www.daowen.com)

【解析】检查内容:防烟分区的划分,防烟分区的面积,挡烟设施的挡烟高度,挡烟垂壁。

【2015年真题61】某建筑地上5层,建筑面积5800m2燃气锅炉房采用机械通风,应检查该风机事故排风量换气次数是否不少于( )次/h。

A.6 B.10 C.12 D.15

【答案】C

【解析】根据《建规》第9.3.16条,燃油或燃气锅炉房应设置自然通风或机械通风设施。燃气锅炉房应选用防爆型的事故排风机。当采取机械通风时,机械通风设施应设置导除静电的接地装置,通风量应符合下列规定:

1)燃油锅炉房的正常通风量应按换气次数不少于3次/h确定,事故排风量应按换气次数不少于6次/h确定。

2)燃气锅炉房的正常通风量应按换气次数不少于6次/h确定,事故排风量应按换气次数不少于12次/h确定。

【2016年真题10】对建筑防排烟系统验收时,验收包含资料验收,外观质量检查、系统功能测试和合格判定四部分内容,下列文件资料中,不属于资料验收内容的是( )。

A.施工图等设计文件 B.立项批准文件

C.联动调试记录表 D.风管系统安装及检验记录

【答案】B

【解析】资料验收内容包括:①竣工验收申请报告;②施工图、设计说明书、设计变更通知书和设计审核意见书、竣工图;③主要材料、设备、成品的出厂质量合格证明及进场检(试)验报告;④隐蔽工程检查验收记录;⑤工程设备、部件、风管(道)系统安装及检验记录;⑥风管(道)试验记录;⑦设备单机试运转记录;⑧联动调试记录;⑨工程划分表;⑩观感质量综合验收记录;⑪ᣘᣢ安全和功能检验资料的核查记录。B选项正确。

【2016年真题15】防排烟系统施工安装前,对风管部件进行现场检验时,下列检查项目中,不属于现场检查项目的是( )。

A.电动防火阀 B.送风口 C.正压送风机 D.柔性短管

【答案】C

【解析】风管部件检查规定:①排烟防火阀、送风口、排烟阀(口)等符合有关消防产品标准的规定,其规格、型号应符合设计要求,手动开启灵活、关闭可靠严密;②电动防火阀、送风口和排烟阀(口)的驱动装置,动作应可靠,在最大工作压力下工作正常;③防烟、排烟系统柔性短管的制作材料必须为不燃材料。A、B、D选项正确,C选项属于风机检查项目。

【2016年真题22】建筑防排烟系统运行周期性维护管理中,下列检查项目中,不属于每半年检查项目的是( )。

A.防火阀 B.排烟口(阀) C.联动性能 D.送风口(阀)

【答案】C

【解析】每半年检查内容:防火阀、排烟防火阀、送风阀(口)、排烟阀(口)。每年对所安装的全部防烟排烟系统进行一次联动试验和性能检测。

【2016年真题95】某12层公共建筑,防烟楼梯间及其合用前室采用正压送风系统,正压送风机设置在屋顶,消防设施检测机构对该建筑物的正压送风系统进行检测,结果十一层送风量满足设计值,五层正压送风量为设计风量值的80%,二层正压送风量为设计风量值的60%,造成这一结果的可能原因有( )。

A.风机风量压力不足 B.风道尺寸偏小 C.部件选用不当

D.风道泄漏 E.风口位置不当

【答案】ABD

【解析】机械加压送风系统的设计风量应充分考虑管道沿程损耗和漏风量,且不应小于计算风量的1.2倍,如风机风量压力偏小,可能出现风机近端送风口风量满足要求,而远端风量不足的情况,A选项正确;风管压力损失与风管长度成正比,与风管直径成反比;管道越长、管道尺寸越小风压损失越大,有可能出现远端送风口风量不足的情况,B选项正确;此外管道漏风的话也可能会出现送风量自上而下逐渐减少的情况,D选项正确。
