消防给水管的连接和测试方法

1.管道连接方式

目前消防管道工程常用的连接方式有螺纹连接、焊接连接、法兰连接、承插连接、沟槽连接等形式。

(1)沟槽连接。常用的沟槽连接方式有卡箍连接、同径三通连接、同径四通连接、弯头连接、同心异径连接、机械三通连接、机械四通连接。

(2)使用沟槽连接件(卡箍)连接时应符合下列规定:

1)有振动的场所和埋地管道应采用柔性接头,其他场所宜采用刚性接头。当采用刚性接头时,每隔4~5个刚性接头应设置一个柔性接头;埋地连接时螺栓螺母应采用不锈钢件。

2)沟槽式管件连接时,其管道连接沟槽和开孔应用专用滚槽机和开孔机加工,并应做防腐处理;沟槽、孔洞处不应有毛刺、破损性裂纹和脏物。

3)沟槽式管件的凸边应卡进沟槽后再紧固螺栓,两边应同时紧固,紧固时发现橡胶圈起皱应更换新橡胶圈。

4)机械三通连接时,要检查机械三通与孔洞的间隙,各部位应均匀,然后再紧固到位;机械三通开孔间距不应小于1m,机械四通开孔间距不应小于2m。

5)配水干管(立管)与配水管(水平管)连接,应采用沟槽式管件,不应采用机械三通。

2.管道的安装

(1)架空管道的安装不应影响建筑功能的正常使用,不应影响和妨碍通行以及门窗等开启。

(2)当设计无要求时,管道的中心线与梁、柱、楼板等的最小距离应符合表3.2-4的规定。

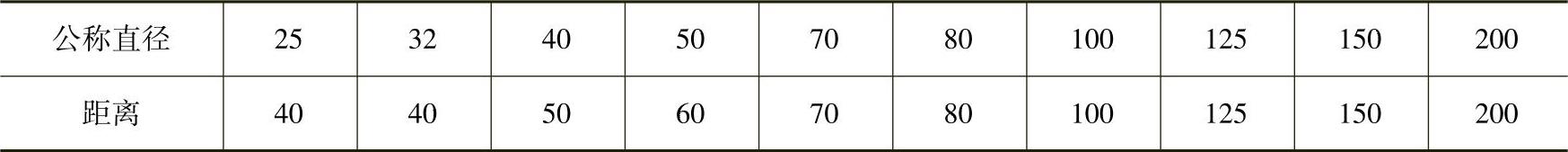

3.2-4 管道的中心线与梁、柱、楼板等的最小距离(单位:mm)


(3)消防给水管穿过地下室外墙、构筑物墙壁以及屋面等有防水要求处时,要设防水套管。

(4)消防给水管穿过建筑物承重墙或基础时,应预留洞口,洞口高度应保证管顶上部净空不小于建筑物的沉降量,不宜小于0.1m,并应填充不透水的弹性材料。

(5)消防给水管穿过墙体或楼板时要加设套管,套管长度不小于墙体厚度,或高出楼面或地面50mm;套管与管道的间隙应采用不燃材料填塞,管道的接口不应位于套管内。

(6)消防给水管必须穿过伸缩缝及沉降缝时,应采用波纹管补偿器等技术措施。

(7)消防给水管可能发生冰冻时,要采取防冻技术措施。

(8)通过及敷设在有腐蚀性气体的房间内时,管外壁要刷防腐漆或缠绕防腐材料。

(9)架空管道外刷红色油漆或涂红色环圈标志,并注明管道名称和水流方向标识。红色环圈标志的宽度不应小于20mm,间隔不宜大于4m,在一个独立的单元内环圈不宜少于2处

3.管网支架、吊架的安装

(1)管道支架、吊架的设置间距不应大于表3.2-5的要求。

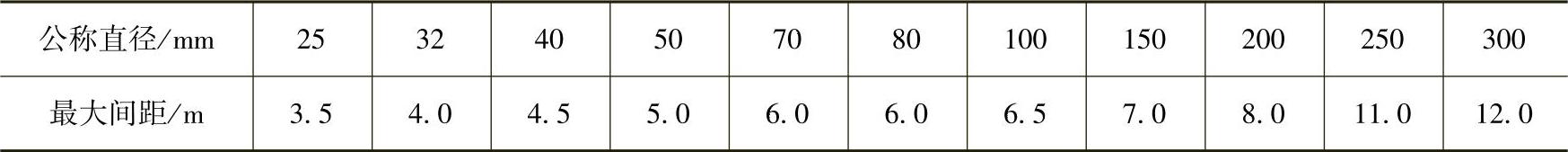

3.2-5 管道支架、吊架的间距


(2)当管道穿梁安装时,穿梁处宜设置1个吊架。

(3)下列部位应设置固定支架或防晃支架:

1)配水管宜在中点设置1个防晃支架,当管径小于50mm时可不设。

2)配水干管及配水管、配水支管的长度超过15m时,每15m长度内应至少设置1个防晃支架,当管径不大于40mm时可不设。(www.daowen.com)

3)管径大于50mm的管道拐弯、三通及四通位置处应设1个防晃支架。

4)防晃支架的强度应满足管道、配件及管内水的自重再加50%的水平方向推力时不损坏或不产生永久变形。当管道穿梁安装时,管道再用紧固件固定于混凝土结构上,可作为1个防晃支架处理。

5)架空管道每段管道设置的防晃支架不少于1个;当管道改变方向时,增设防晃支架;立管在其始端和终端设置防晃支架或采用管卡固定。

4.管网的试压和冲洗▲▲

消防给水管网施工完成后,要进行试压和冲洗,要求如下:

(1)管网安装完毕后,要对其进行强度试验、冲洗和严密性试验。

(2)强度试验和严密性试验宜用水进行。

(3)系统试压完成后,要及时拆除所有临时盲板及试验用的管道,并与记录核对无误。

(4)管网冲洗在试压合格后分段进行。冲洗顺序为先室外,后室内;先地下,后地上;室内部分的冲洗应按配水干管、配水管、配水支管的顺序进行

(5)系统试压过程中,当出现泄漏时,要停止试压,并放空管网中的试验介质,消除缺陷后,重新再试。

(6)管网冲洗宜用水进行。冲洗前,应对系统的仪表采取保护措施。

(7)冲洗前,对管道防晃支架、支(吊)架等进行检查,必要时应采取加固措施。

(8)对不能经受冲洗的设备和冲洗后可能存留脏物、杂物的管段,应进行清理。

(9)冲洗管道直径大于100mm时,应对其死角和底部进行敲打,但不得损伤管道。

(10)水压试验和水冲洗宜使用生活用水,不得使用海水或含有腐蚀性化学物质的水。

(11)当系统设计工作压力等于或小于1.0MPa时,水压强度试验压力应为设计工作压力的1.5倍,并不应低于1.4MPa;当系统设计工作压力大于1.0MPa时,水压强度试验压力为该工作压力加0.4MPa(钢管)。

(12)水压强度试验的测试点应设在系统管网的最低点。对管网注水时,应将管网内的空气排净,并缓慢升压,达到试验压力后,稳压30min后,管网无泄漏、无变形,且压降不大于0.05MPa。

(13)水压严密性试验在水压强度试验和管网冲洗合格后进行。试验压力为设计工作压力,稳压24h,应无泄漏。

(14)水压试验时环境温度不宜低于5℃,当低于5℃时,水压试验应采取防冻措施。

(15)消防给水系统的水源干管、进户管和室内埋地管道在回填前单独或与系统一起进行水压强度试验和水压严密性试验。

(16)气压严密性试验的介质宜采用空气或氮气,试验压力应为0.28MPa,且稳压24h,压降不大于0.01MPa。

(17)管网冲洗的水流流速、流量不应小于系统设计的水流流速、流量;管网冲洗宜分区、分段进行;水平管网冲洗时,其排水管位置低于配水支管。

(18)管网冲洗的水流方向要与灭火时管网的水流方向一致。

(19)管网冲洗应连续进行。当出口处水的颜色、透明度与入口处水的颜色、透明度基本一致时,冲洗方可结束。

(20)管网冲洗宜设临时专用排水管道,其排放应畅通和安全。排水管道的截面面积不小于被冲洗管道截面面积的60%。

(21)管网的地上管道与地下管道连接前,应在配水干管底部加设堵头后,再对地下管道进行冲洗。

(22)管网冲洗结束后,将管网内的水排除干净。

(23)干式消火栓系统管网冲洗结束,管网内水排除干净后,必要时可采用压缩空气吹干。
