案例:预拌混凝土质量问题与事故典型案例

事故简介

2017年5月6日凌晨某工地浇筑的混凝土楼板,5d后拆除模板发现楼板底部二十余处出现不同大小、形状不规则的混凝土颜色较深色区域,如图6-11(图中黑点为缓凝混凝土部分)所示,用钢筋敲击板底,深色部分混凝土有脱落现象。半个月后混凝土颜色和强度基本正常。

原因分析

事情发生后,施工单位通知混凝土公司技术负责人到施工现场,要求混凝土公司解释上述现象产生的原因,拿出处理方案和整改措施。混凝土公司从来未见过这样的现象,为什么同样的混凝土配合比和施工队伍,单在这一层上出现这么多缓凝点,于是请求有关专家对此事故进行分析。

专家们认为可能有以下几方面的原因:

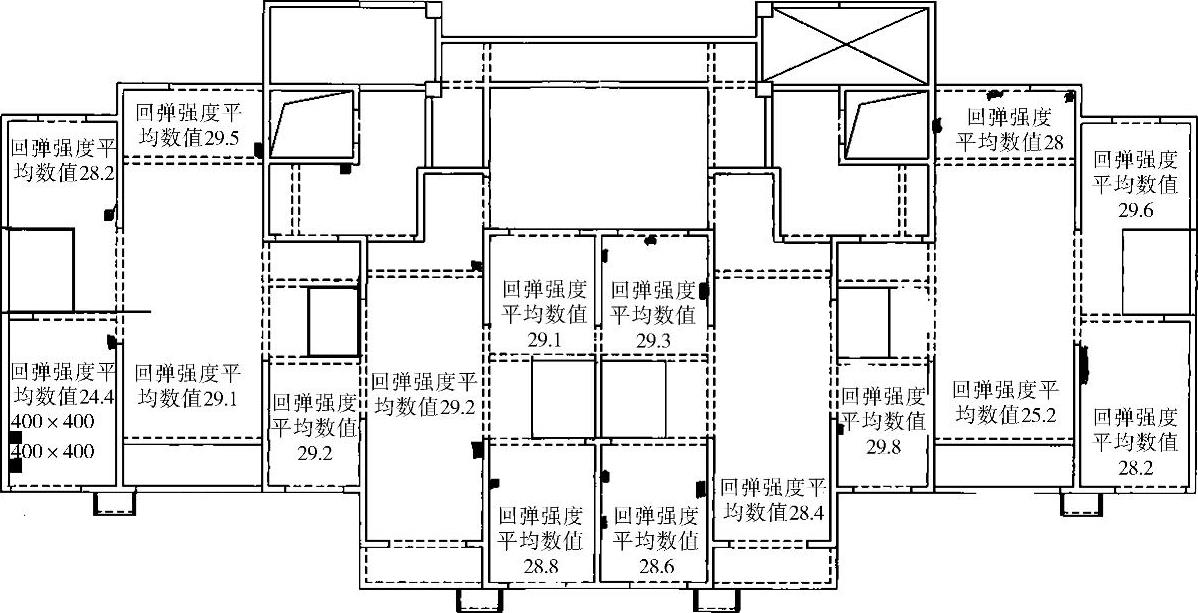

图6-11 某工程平面图

1)混凝土到现场干了,采用泵送剂流化混凝土,泵送剂在罐车中搅拌不均匀,造成混凝土局部缓凝。但经调查该工程未使用流化剂,工地和混凝土运输车上没有流化剂,此原因可以排除。

2)调度连发混凝土运输车或泵送时间长,造成混凝土坍落度下降,现场往混凝土罐车中加水了。于是将5月6日混凝土发货单调出,见表6-15。

6-15 56日混凝土发车记录

混凝土运输时间约40min,混凝土全部泵送完毕的时间为09∶30,整个浇筑时间仅为3h,混凝土到达现场的坍落度稳定在210mm左右,不需要加水,因此不存在加水现象。(www.daowen.com)

3)是否模板上脱模剂局部集聚,造成混凝土强度下降。经查该工程采用塑料模板,不需要涂刷脱模剂,因此这一因素排除。

4)查5月6日天气情况和混凝土搅拌站当班施工日记,有无其他意外情况。经查施工记录,5月6日凌晨约2时至5时下了中雨,由于该地区很久没有下雨了,虽半夜下了中雨,清晨道路上的雨水很快吸干了,丝毫看不出夜间曾经下过雨的痕迹,唯有不吸水的材料上会积存雨水(该市的同行们回忆那天清晨园区各处地面干爽,唯有网球场的塑胶地面上能清楚地看到上面有一层积水,轿车外部有雨水浇过的泥点痕迹),因此施工单位没有察觉半夜下雨。但是这场中雨却造成:

①楼板模板上有积水。该工程采用的是塑料模板,此种模板不吸水。楼板上有双层钢筋网和密集的水电管线,在模板低洼处的积水不易发现。

②与梁板相邻的、已浇筑的剪力墙表面不平整,低凹处易积水。

按照施工单位的惯例,浇筑混凝土前对模板普遍浇一遍水,这更增加了模板上和剪力墙表面的积水量。按照施工程序,先浇筑高强度等级C45剪力墙,再浇筑梁板C25混凝土,此时集聚在剪力墙低洼处的积水会被挤到墙边缘的模板上,造成与剪力墙毗邻的楼板C25混凝土出现局部水胶比加大,导致楼板强度降低的不良后果。

以上就是为什么7层楼板出现这种多处混凝土局部强度低奇怪现象的原因。

事故处理

经法定检测单位对7层楼板和剪力墙混凝土强度检测,达到设计要求,雨水集聚处楼板局部未达到设计要求。将此处不合格混凝土凿除,按图6-10要求用C30膨胀混凝土重新浇筑。

预防措施

1)搅拌站技术人员必须认真、及时、如实地记录每天的气候情况,包括气温、风力,何时有雨雪,这对进行质量问题的分析、追溯十分有用。

2)浇筑混凝土前施工单位应按相关施工规范要求,对雨后模板表面及基坑内积水、污垢进行清理,经技术和监理部门检查验收合格后方可浇筑混凝土,防止影响混凝土质量。
