理论教育 预拌混凝土质量问题:4个岗位小错误导致大错误

预拌混凝土质量问题:4个岗位小错误导致大错误

时间:2023-10-12 理论教育 版权反馈
【摘要】:事故简介某高层住宅剪力墙设计强度等级为C45,楼板C25。事故处理待墙体达到拆模强度时,立即将错浇部分混凝土置换成比设计高一等级强度的混凝土。特别是同一工地有多个混凝土型号时,运输车到达施工地点更要坚持“唱票”制度,对用户口头说明混凝土强度等级。

预拌混凝土质量问题:4个岗位小错误导致大错误

事故简介

某高层住宅剪力墙设计强度等级为C45,楼板C25。2017年某日上午在浇筑2#住宅地下室C45剪力墙同时,工地电话通知(口头定单)要了一车地面硬覆盖C25混凝土。混凝土公司调度打“发货单”时,正确地打印了混凝土型号和部位,却将施工方式错打为泵送。混凝土运输车驾驶员只看到“泵送”,而未注意“地面”二字,将C25混凝土送到2号楼,并未按操作规程进行“唱票”。泵送工和施工人员均未核对“发货单”和混凝土运输车上的“标识”,就将C25混凝土浇入剪力墙,在6m3即将泵送完时,发现错浇了混凝土等级,为了不影响工程进度,施工单位继续了上部剪力墙C45混凝土的浇筑,造成墙体下部约2m高为C25,上部3m为C45的错误结果。

原因分析

混凝土工程施工是一个系统工程,从预拌混凝土原材料检验、试配、计量、搅拌、运输、泵送及到施工工地的浇筑、振捣、养护等各个环节,必须严格质量管理和控制,才能获得合格的工程。该工程由于调度、运输车驾驶员、泵送工三个岗位没有按照规程操作,打票员出票未经复核;运输车驾驶员到达施工现场不唱票,告知用户混凝土型号;泵送工及施工单位浇筑混凝土的负责人不核对混凝土“发货单”及运输车标识,不检查混凝土拌合物质量就浇筑混凝土,导致错浇混凝土事故。

事故处理

待墙体达到拆模强度时,立即将错浇部分混凝土置换成比设计高一等级强度的混凝土。具体施工方法为:

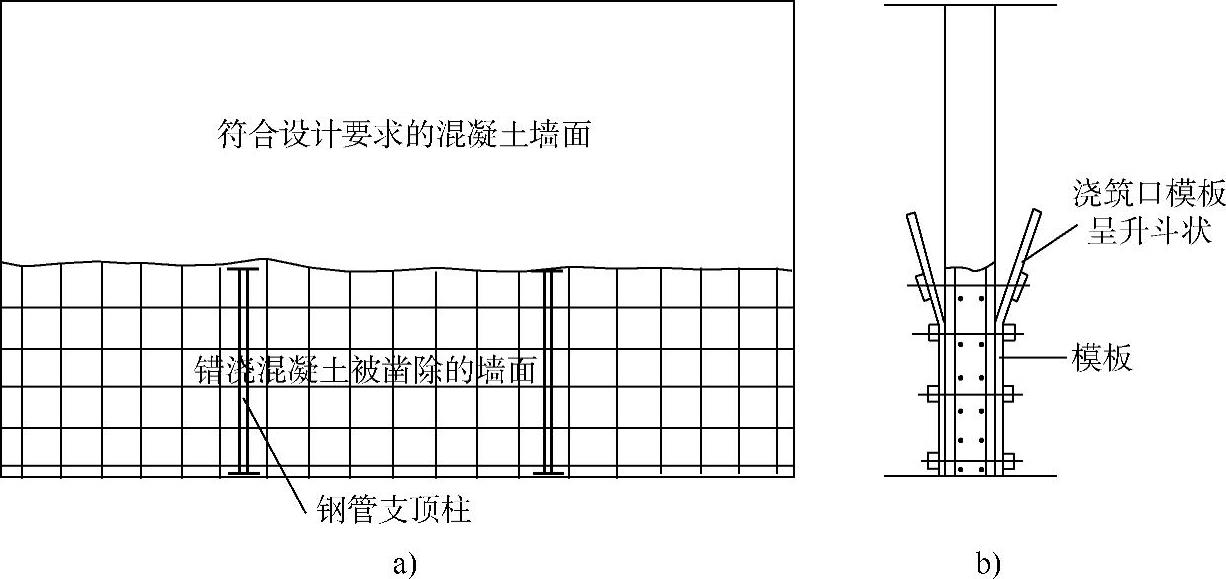

1)将墙体下部两端1/3处先凿除500mm左右宽,用型钢或钢管作支撑,加钢板和钢楔顶紧,以支顶上部墙体自重。然后将墙体内错浇的C25混凝土全部凿除,清理残渣,用压力水冲洗界面,如图6-8a所示。

2)如图6-8b所示,墙体两面支模板。为确保新老混凝土接缝充分紧密结合,浇筑口处模板支成升斗形,且必须要高于接缝200mm左右,使新浇筑的混凝土在升斗中高于接缝。(www.daowen.com)

3)将模板充分浇水润湿,用C50微膨胀自流平混凝土从墙体两侧升斗处注入,模板内外同时振捣混凝土,直至新浇筑混凝土面高于新老混凝土接缝至少100mm,并充分捣实。混凝土终凝前将升斗处多浇筑的混凝土牛腿去除,保持墙面平整。

4)混凝土带模养护7d,拆模后继续浇水养护7d,确保C50混凝土充分膨胀和强度正常发展。


图6-8 事故处理示意图

预防措施

1)搅拌站加强对各岗位人员操作规程培训,天天班前会还要讲、反复讲。特别是同一工地有多个混凝土型号时,运输车到达施工地点更要坚持“唱票”制度,对用户口头说明混凝土强度等级。

2)各工程开工前,混凝土公司要将“用户须知”送到施工单位,提醒用户浇筑混凝土时要核对到达施工现场的混凝土强度等级(看发货单、混凝土运输车标识牌),外观检验混凝土工作性能合格后方能泵送。
