混凝土公司C40超时使用,混凝土大梁强度不合格-案例

时间:2023-10-12 理论教育 版权反馈
【摘要】:事故处理C40混凝土在施工现场停留已7h,成型的混凝土试件3d强度仅5.1MPa,预计后期强度达不到设计强度,拆除重新浇筑。预防措施1)有条件的混凝土公司宜采用GPS卫星监控系统,调度要随时与各泵车驾驶员、罐车驾驶员取得联系。超时混凝土的调配、使用必须由技术部门来决定。驾驶员应有高度责任感,保护混凝土在卸料前不受损伤,混凝土即将超时前,要及时与调度取得联系。表6-9 在25℃下,混凝土浇筑前停歇时间对强度的影响

混凝土公司C40超时使用,混凝土大梁强度不合格-案例

事故简介

2004年8月某工程浇筑9m大梁,混凝土强度等级为C40,施工到一半时,泵车出现设备故障,等待站里派修理工来,此时工地还有3辆混凝土车等待浇筑,罐车驾驶员在驾驶室里听音乐,未及时检查车中混凝土状况,也未与调度联系,泵车修理中途又去买零部件,调度联系修理工时修理工总说“快了”,7h后才把泵修理好。开始泵送时,混凝土车中加了部分流化剂和水后,直接将混凝土注入模板中。

事故处理

C40混凝土在施工现场停留已7h,成型的混凝土试件3d强度仅5.1MPa,预计后期强度达不到设计强度,拆除重新浇筑。

预防措施

1)有条件的混凝土公司宜采用GPS卫星监控系统,调度要随时与各泵车驾驶员、罐车驾驶员取得联系。常温下混凝土在施工现场停留时间不得超过2h,凡即将达到“临界时间”的车辆要提前联系,调到其他工地使用。超时混凝土的调配、使用必须由技术部门来决定。(www.daowen.com)

2)混凝土运输车驾驶员上岗前要进行“主要岗位作业指导书”培训(见《预拌混凝土实用技术》附录H)。驾驶员应有高度责任感,保护混凝土在卸料前不受损伤,混凝土即将超时前,要及时与调度取得联系。

3)当班技术人员要密切注意各工程的施工情况,超时混凝土要视其流动性、型号、气温、停留时间、工程部位和重要程度来处理,并分别降低型号使用,严重的报废处理。混凝土浇筑前停歇时间对强度的影响参见表6-9。

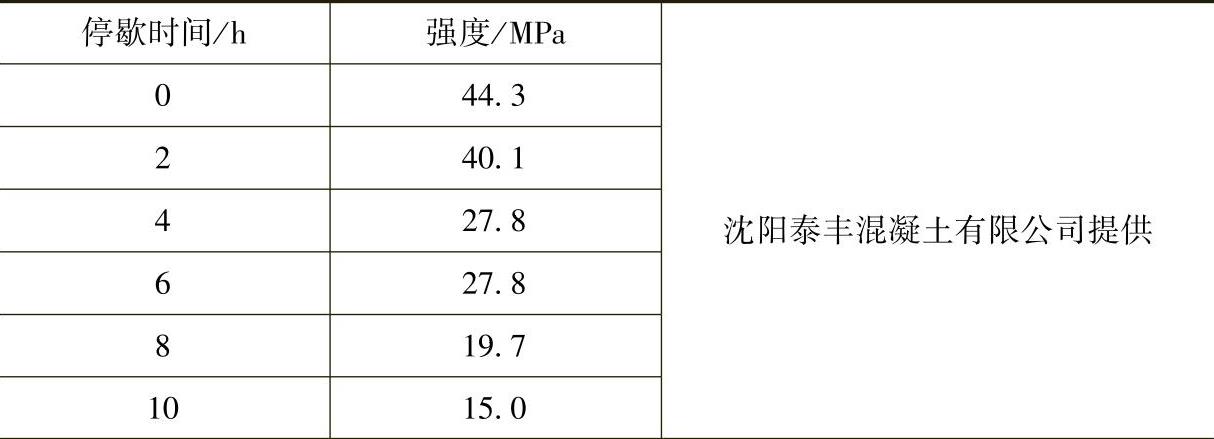

6-925℃混凝土浇筑前停歇时间对强度的影响
