冬期施工中混凝土梁板受冻问题的典型案例

时间:2023-10-12 理论教育 版权反馈
【摘要】:预防措施1)冬施前,混凝土公司技术部门要用文字和口头形式向业主进行技术交底,强调加防冻剂的混凝土必须浇筑后马上覆盖,尤其是表面系数大的、楼层高的部位,更要加强检查,防止混凝土在达到抗冻临界强度前受冻。

冬期施工中混凝土梁板受冻问题的典型案例

事故简介

2006年11月19日晚8时,在环境温度为-10℃时,某住宅楼工程七层梁板浇筑C30混凝土,次年4月市工程质量检测中心检测冬期混凝土施工质量时,发现梁板有受冻迹象,取芯检查,芯样放入水中浸泡十几分钟后取出,受冻部分混凝土因毛细孔粗大,吸水率大且呈深色,冻深2.5~5cm,未受冻混凝土外表光滑。

原因分析

混凝土公司调出了当时的生产日记、搅拌站下料记录、混凝土抗压记录、混凝土岀机温度、入模温度检测记录,但均未发现问题。再到工地调查,从工人口中得知,他们是打完混凝土一起盖的草垫子。该工程采用的是扩大蓄热法,混凝土虽然加了防冻剂,原材料也加热了,混凝土入模温度为8~10℃,但是该楼层处在七层,风速大,温度比地面低,梁板全长75m,浇筑时间长达9h,搅拌带给混凝土的热量以及水化热在没有覆盖前都已散失掉了,当次日凌晨5时覆盖保温材料时,混凝土已经受冻了。先浇筑的混凝土冻深4.5cm,最后施工的楼板基本未受冻。

事故处理

冻层2cm以上的楼板,用风镐铲除受冻混凝土,清除垃圾,在未受冻混凝土上纵横间距每隔200mm钻直径8mm的孔,用建筑结构加固胶将8mm螺纹钢筋锚入混凝土中,基层刷界面处理剂,重新浇筑C30混凝土,覆盖养护。冻层<2cm的部分,将受冻混凝土铲除后,抹砂浆。此工程返工耗资30万元。

预防措施

1)冬施前,混凝土公司技术部门要用文字和口头形式向业主进行技术交底,强调加防冻剂的混凝土必须浇筑后马上覆盖,尤其是表面系数大的、楼层高的部位,更要加强检查,防止混凝土在达到抗冻临界强度前受冻。

2)混凝土公司技术部门在冬施前应做出各型号混凝土在各种负温下的配合比设计,按下面方法求出各型号混凝土成熟度-强度回归方程,给出各型号混凝土达到抗冻临界强度时所需要的成熟度,以便用户根据工程实际测温结果,计算出成熟度,从而推算出何时达到抗冻临界强度。

混凝土成型后具有某一初始强度后再受冻害,转入正常温度养护28d后,其后期强度可达设计强度的95%以上,这一受冻前的初始强度称为抗冻临界强度。掺防冻剂的混凝土,抗冻临界强度一般为4~5MPa(根据室外气温不同),为安全和方便记忆,一般可取5MPa。试验表明,混凝土在养护过程中,其强度的发展与温度和时间的乘积有关,我们称其为成熟度。

混凝土成熟度M计算公式为

M=Σ(T+15)Δt

式中 M———混凝土成熟度;

T———混凝土养护温度(℃);

Δt———混凝土养护间隔时间(h)。

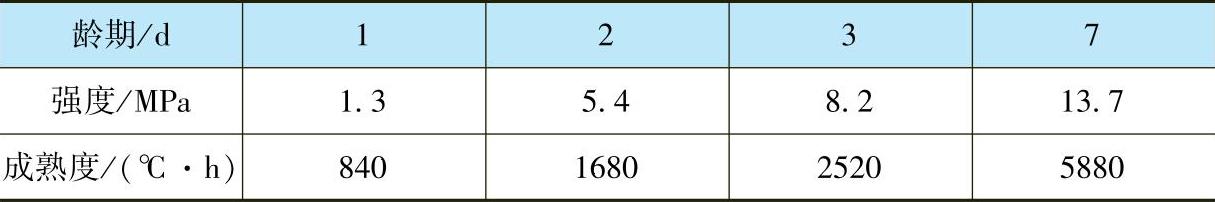

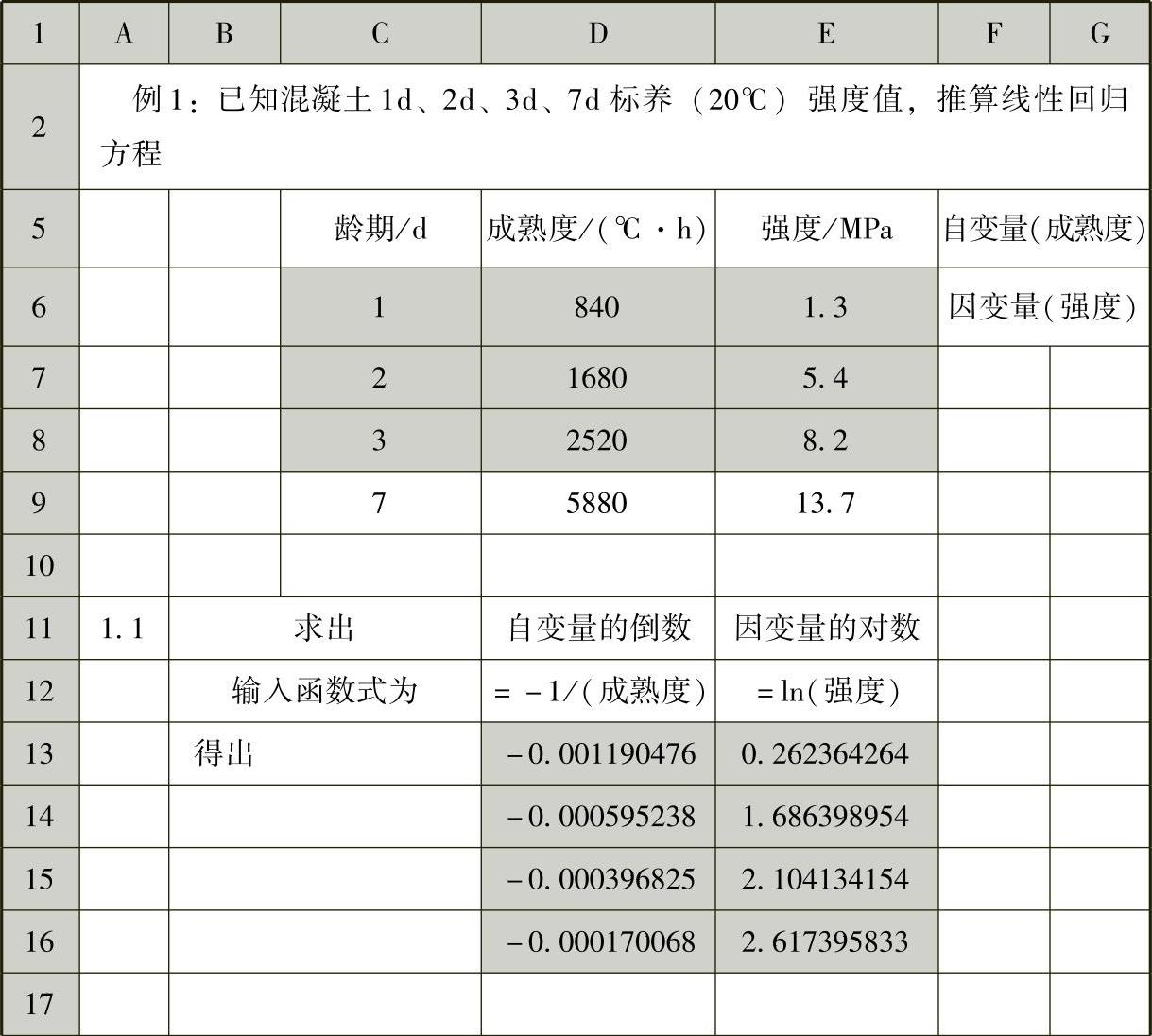

①首先,预拌混凝土生产企业要先做出本厂各种负温下、各型号混凝土的配合比,然后测出其标养(标准养护条件)下R1R2、R3、R7、R28强度值,计算出相应的成熟度,见表4-1。(www.daowen.com)

4-1 标准养护条件下各龄期混凝土强度

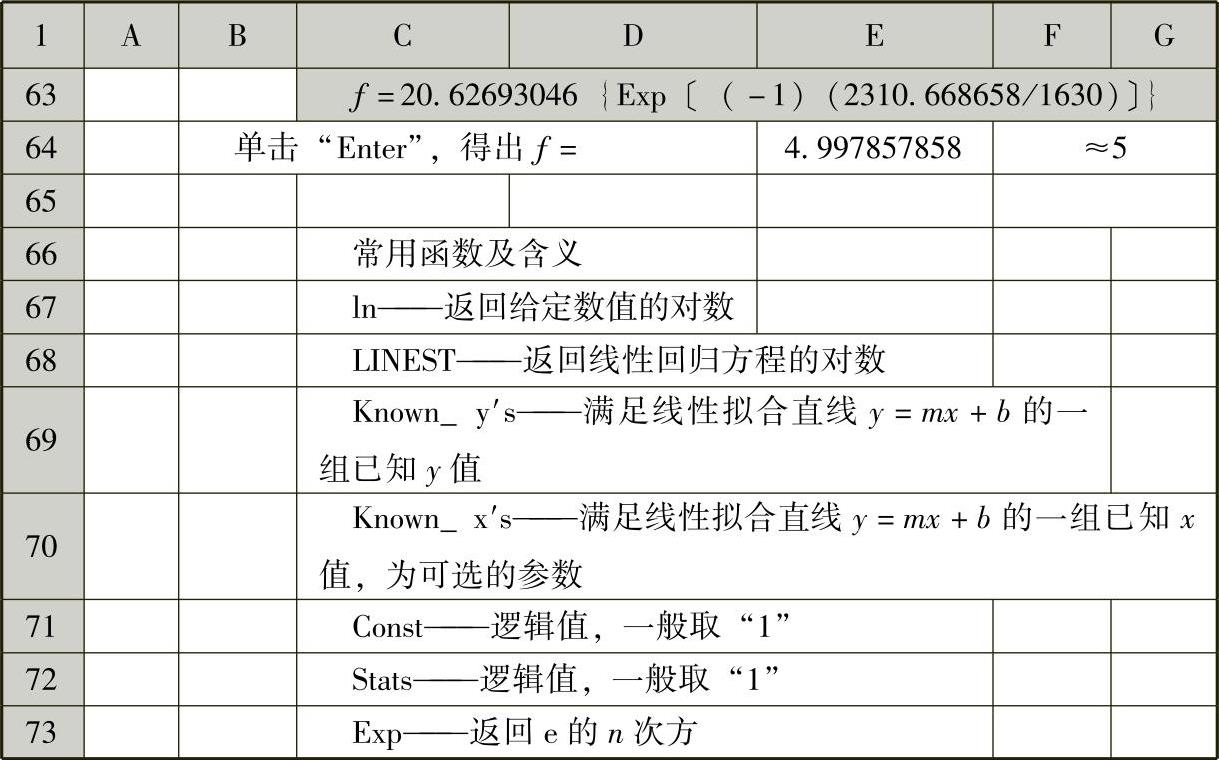

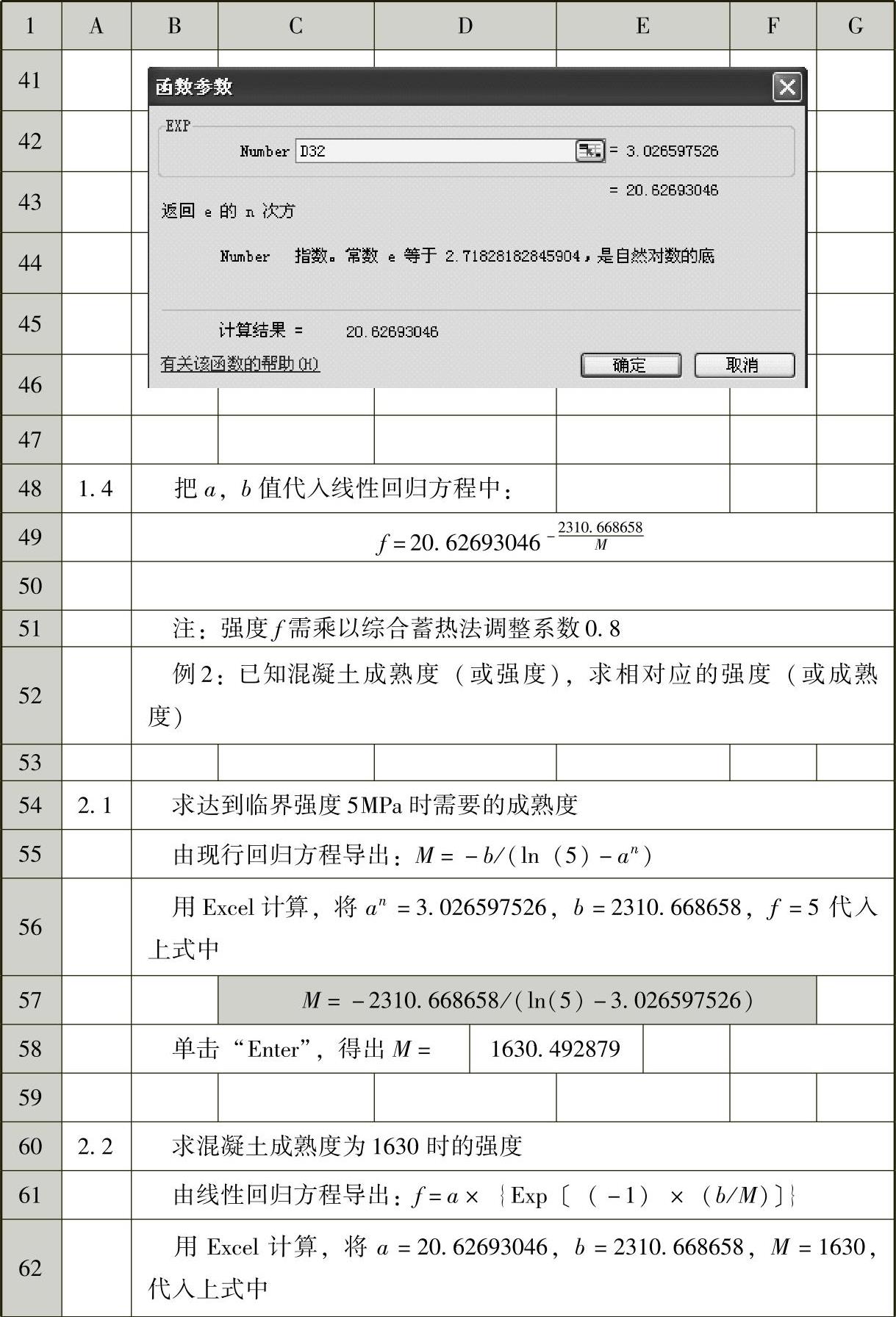

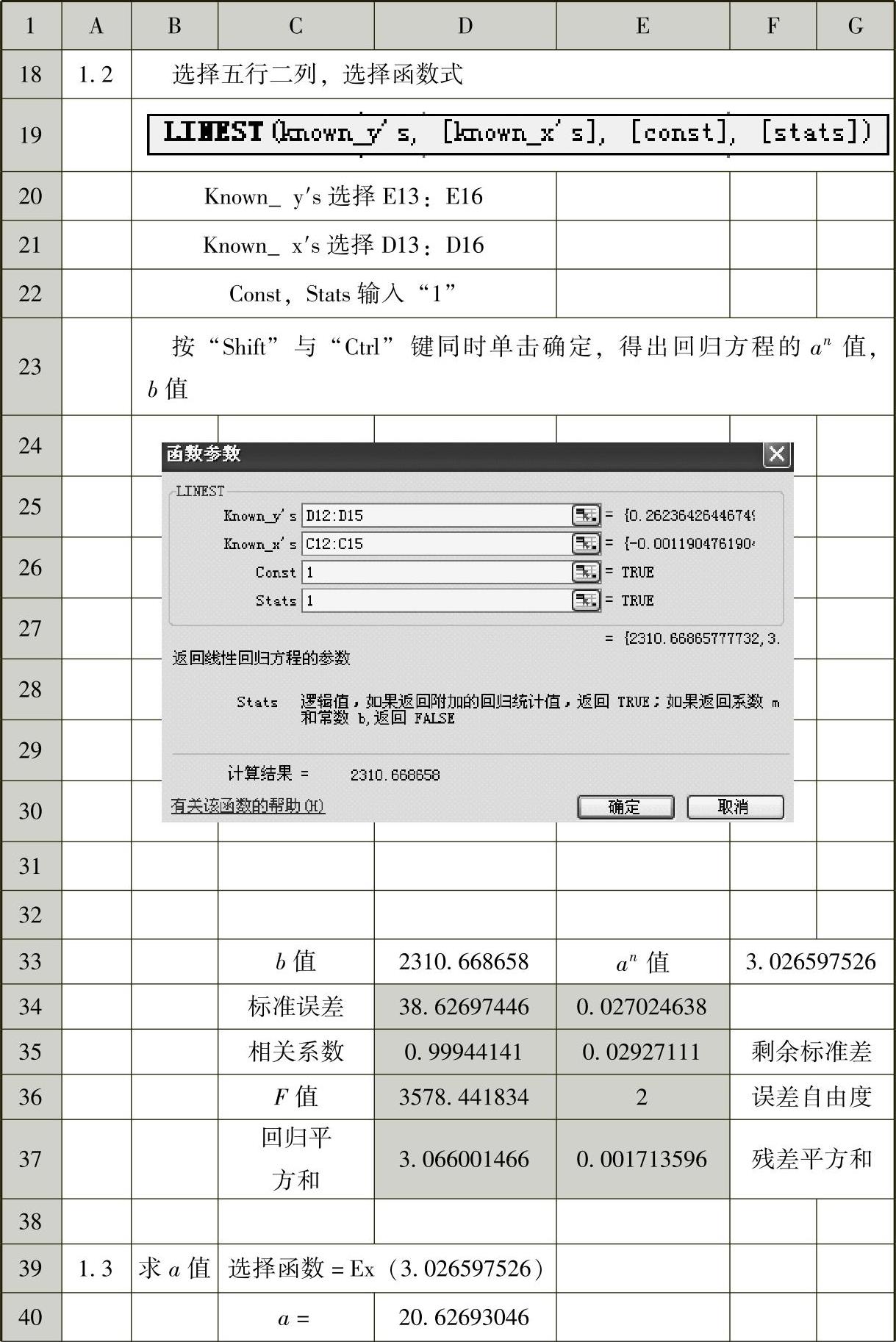

②用计算机办公软件Excel,求出强度-成熟度回归方程式978-7-111-58369-1-Chapter04-2.jpg和回归曲线,操作步骤见表4-2。

4-2 推算线性回归方程及回归曲线


(续)


(续)


(续)

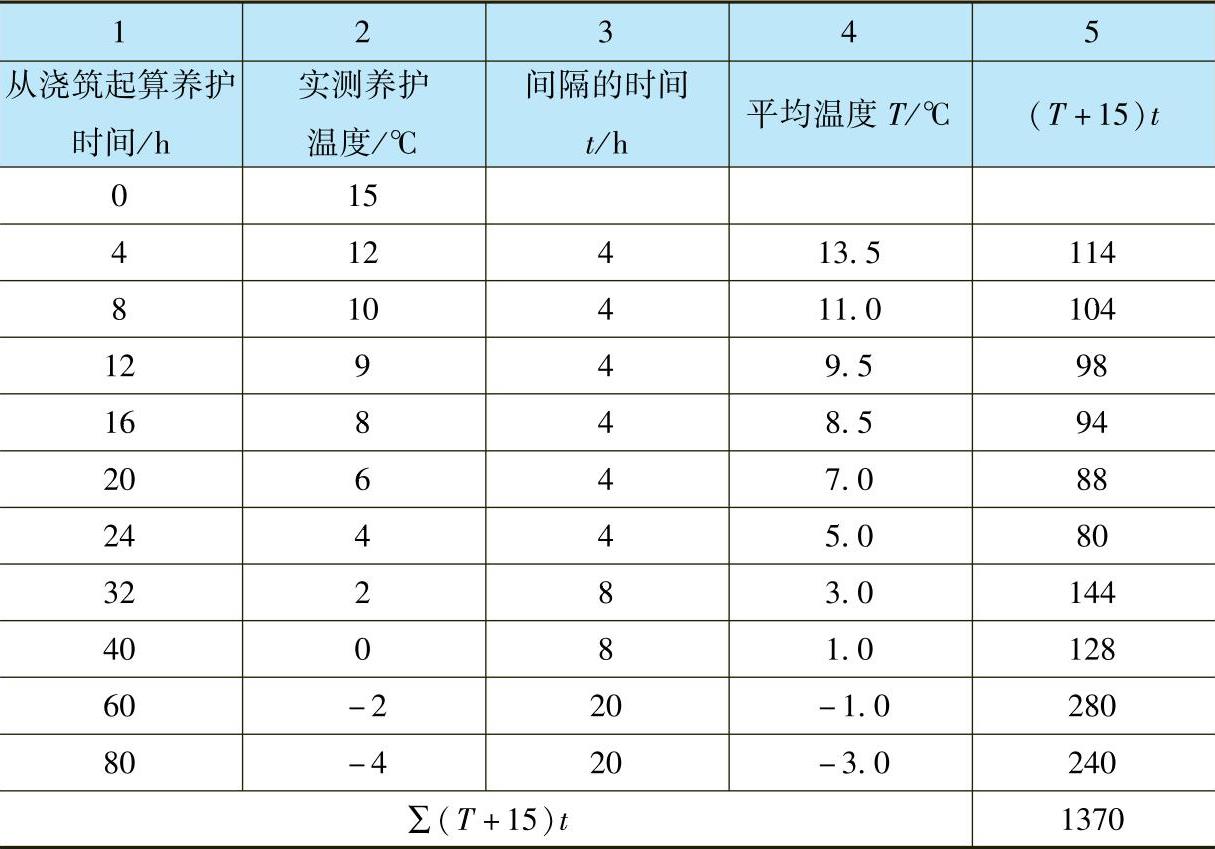

③施工单位根据养护测温记录计算成熟度,见表4-3。

4-3 混凝土浇筑后测温记录及成熟度计算


④将成熟度M值代入回归方程求出混凝土强度推断值,以上过程均可通过计算机完成。
