哨关路工程建设管理实践-路面工程施工组织

1.施工总目标确定

(1)安全目标:无因工死亡事故;无重伤事故,轻伤率控制在5‰以内;重大交通运输机械操作事故为零。

(2)环境保护和水土保持目标:从开工到竣工,做到各项环保及水保指标完全满足环境部门的要求,创绿色环保样板工地,配合地方建设一条绿色环保大道。

(3)质量目标:竣工验收达到一次性验收合格,争创省优及以上工程。

(4)文明施工目标:做到现场布局合理,施工组织有序,材料堆码整齐,设备停放有序,标识标志醒目,环境整洁干净,实现施工现场标准化、规范化管理;争创文明施工工地和文明施工先进单位。

(5)文物保护目标:严格按照《中华人民共和国文物保护法》的有关精神,与地方文物保护部门签订文物保护实施协议书,确保文物不受损坏或流失。

(6)工期目标:2017年2月28日通车,计划开工日期、计划交工日期由业主统一安排,完全响应业主工期要求。

2.主要工程数量表(表3-7)

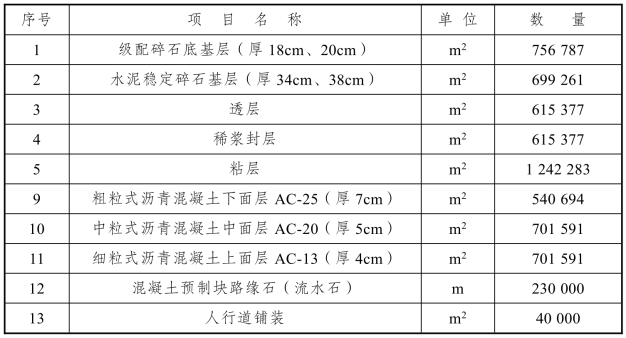

表3-7 主要工程数量表

3.工程重难点分析

(1)本项目周边多条高速公路及市政项目在建,碎石、砂等地材紧缺,项目砂石料储备工作成为路面工程施工的重点,应选择多家合格砂石料供应商,以防备由于砂石料供应不及时对项目进度产生影响。

(2)本项目工期紧,业主要求2017年2月28日实现全线通车,且道路路幅宽,保证路面熟料产量、运输及施工现场机械的合理组织调配是确保该项目按期完工的重点。

(3)项目沿线村落多、人口多,施工难免要和村民发生接触,文明施工、与村民和谐共处是顺利完成此项工程任务的前提保证。

4.施工组织机构

根据该项目的工程特点,迅速选调富有类似施工经验的管理人员、技术骨干组成精干、高效的“项目经理部”(图3-6),作为驻现场施工管理机构,全权负责组织、协调现场施工,并与业主、监理工程师及设计单位密切配合,搞好施工组织、对外协调和各类保障工作。

1)项目部主要负责人和各部门主要职责范围

项目经理是本工区的全权代表,主管本工区的全面工作;项目副经理1 名,负责生产、安全及现场调度工作;项目总工负责本工区的技术、质量管理、“四新”技术的应用推广等工作。各职能部门分工协作,确保整个机构及体系正常运行。各部室工作职能一览见表3-8。

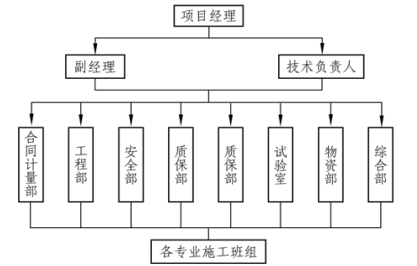

图3-6 路面施工管理组织

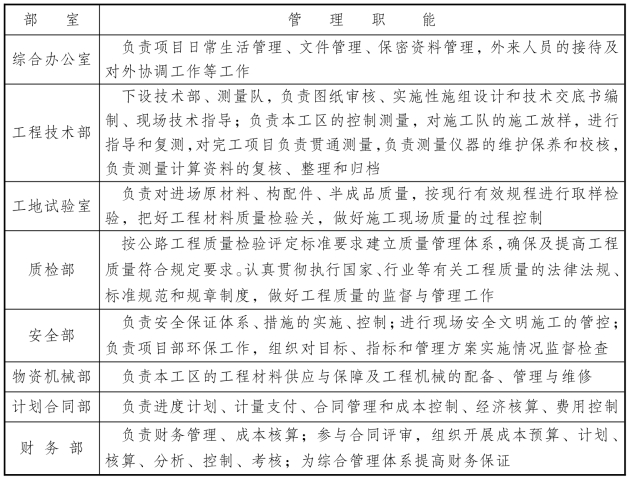

表3-8 各部室工作职能一览

注:各科室在履行各自职责的同时,加强科室之间的协作。

2)施工队伍配备和任务划分(表3-9)

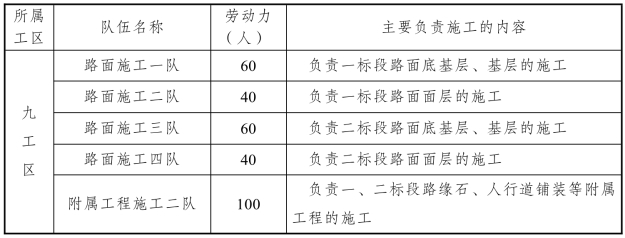

表3-9 施工队伍配备和任务划分表

5.主要资源配置

1)劳动力组织计划

根据本项目工程数量和进度要求,结合我单位的综合施工能力,本工程需要劳动力高峰期为300 人。其中技术与管理人员60 人,施工作业人员240 人。施工高峰期劳动力不足时,实时补充。

管理人员和前期施工队伍在中标后积极组织进场,进行施工准备工作,确保按期开工,其他人员随之进场。施工过程中,劳动力实行动态管理,结合工程进度计划需要进行人员调整。

2)主要材料供应安排及计划

做好材料采购合同的订立和完善,根据总工期的计划安排,提前做出材料供应计划,做好周密的进场计划和周期性储备计划与落实。避免过多储存和供不应求,材料分批进场,短期储存,略有富余,同时组织相应能力的运输车辆,及时供应。

物资管理人员选配素质高、业务精且有丰富市场经验的同志担任,周密结合工程计划、市场价格和市场供需关系,认真做好本工程的物资供应与保障工作,确保工程施工有序进行。

根据本项目的实际情况,路面工程用主要材料作如下计划:

(1)沥青:本项目采用70 号A 级道路用石油沥青,用量约11 000 t,由项目部自行采购。为保证工程进度不受沥青供应的影响,同时为避免由于沥青涨价造成项目成本增加的风险,项目部计划于2016年9月完成基质沥青的招标、采购工作,将项目使用的11 000 t 基质沥青灌装储存在昆明周边的货场,在路面面层施工时罐车运输至工地拌和站使用。项目所用的SBS 改性沥青和乳化沥青,由项目部在拌和站自行加工使用。

(2)水泥:路面基层水泥稳定碎石所用水泥为不低于32.5 级的缓凝水泥,用量约40 000 t。本项目水泥由云南建投集团物流公司统一供应,由于水泥不能长时间储存,所以本项目水泥根据基层施工进度实时供应。

(3)砂石料:路面工程砂石料用量大,本项目砂石料总量约为140 万吨。由于路面工程工期紧,所以施工前需储备一定数量的砂石料。根据本项目实际情况,项目部拌合站料仓和扩展备料仓能储存砂石料约35 万吨,同时采取了以下两条措施来保证大面积施工时的砂石料供应:一是在1#拌合站设轧石设备,自行生产砂石料;二是放大地材采购半径,从更远的地方选择合格的砂石料场。

6.人员安排与保证措施

1)人员安排

(1)劳动力部署。

根据9 个工区的工程量、工程特点和重难点、工期要求等综合考虑,项目管理人员、技术人员、施工作业人员将根据进度计划的要求及工程实际情况分期、分批进场,做到不影响施工同时也不出现长时间窝工的现象,人员配备计划详见劳动力投入计划表。

(2)人员培训与动员。

项目开工前利用一周时间进行施工前施工总动员,对进场人员进行分批分次的培训。培训的主要内容是:介绍滇中新区哨关路工程的建设意义以及工程基本情况;对入场人员进行全员入场安全培训;讲述9 个工区概况和工程特点、施工总体进度安排和注意事项,并特别强调本工程快速施工的意义;明确工期、质量目标,强化工期、质量意识和安全环保意识;做好特种作业人员的岗前培训工作,确保特种作业人员持证上岗;施工培训与动员逐级进行,确保所有人员以饱满的热情、高昂的士气投入到施工中,以实际行动确保按期、优质、快速、安全地完成施工任务。(www.daowen.com)

2)人员保证措施

人员配备在充分考虑合同条件和工作范围的基础上,结合本工程技术特点进行相关人力资源优化配置。其原则是管理干部职责分明、职权统一,工人一专多能,特殊工种人员持证上岗。

组织强有力的领导班子,科学组织,合理安排,超前考虑。以集团“四保、一控、一树”为指导思想,深入现场,了解情况,解决主要矛盾,坚持用一流的思想、一流的管理、一流的质量、一流的速度安全按期完成施工任务。人员进场后及早进行人员的动员、培训等工作,及早进入施工状态。进场人员先进行安全生产、质量意识、施工规范、操作规程、验收标准、文明施工、环境保护等教育和专业知识专题培训。根据需要配备的特种作业人员全部持证上岗。施工高峰期部分劳动力不足时,及时补充。

7.进度目标与保障措施

1)工期目标

计划路面工期7 个月,计划开工日期为2015年8月1日(实际以开工报告签署之日起计算),计划完工日期为2017年2月份,积极响应业主工期要求。

2)建立工期保证体系

将本工程作为公司的重点工程,成立工期保证体系,工期保证体系见图3-7。

3)强化进度计划管理的措施

(1)运用网络技术,缩短跨度,分段管理。

采用先进的项目管理软件系统,尽可能开展多工序同步施工,合理安排作业层次,加快施工进度。

(2)对施工进度进行科学监控。

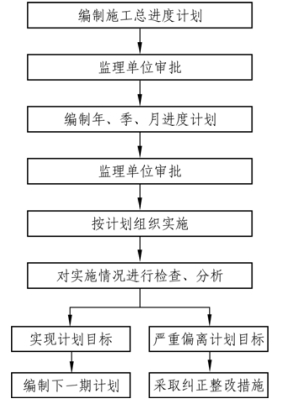

运用投资指标监控法、形象进度监控法、单项进度指标监控法等多种方法对全过程进行进度监控管理。进度监控程序见图3-8。

4)人力、财力、机械设备保证措施

(1)精选队伍,组织务实、高效项目班子。

将本工程作为我单位重点工程,挑选本单位优秀的管理及技术人才,成立精干、高效的项目经理部,同时调配精锐的专业化施工队伍,做到工种齐全,持证上岗。

(2)机械设备投入,提高劳动生产率。

发挥机械施工的优势,我单位已集中挑选了先进的足够的机械设备,整装待命,接到中标通知书后可做到迅速上场。

同时,确保机械设备进场时状态良好,加强施工中的维修和保养,提高完好率,保证主要机械设备出勤率在90%以上。

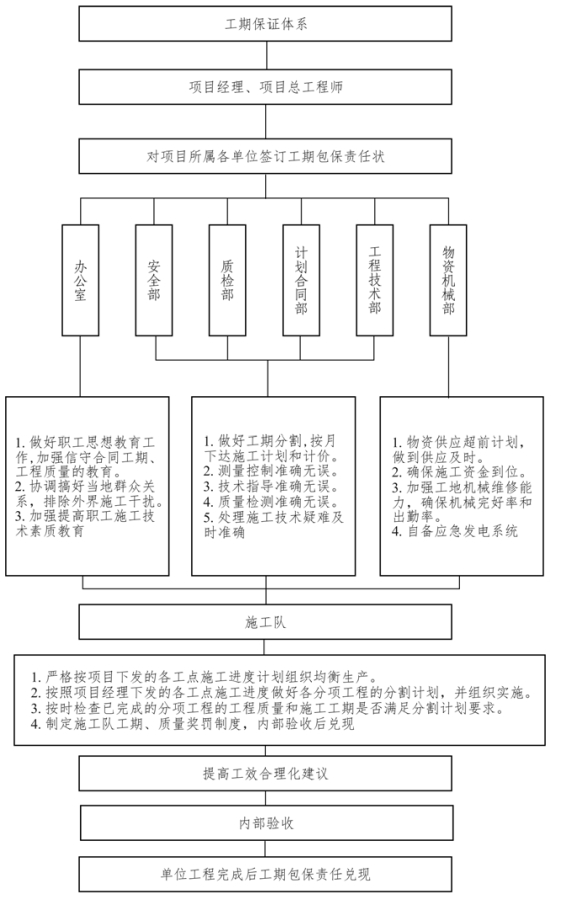

图3-7 进度保障体系

图3-8 施工进度监控程序

5)保证资金,搞好内部经济责任制,确保工程进度计划

财务部门确保资金按期到位,保证施工物资、材料提前采购,满足施工需要。

加强各级领导,建立健全岗位责任制,签订包保责任制合同,对施工中发生的异常情况及时修改计划,每周一总结,摆出问题,查出原因,提出措施,确保每旬、月、季度工期兑现。

8.施工标准化管理的重点

1)工厂化

根据任务规模和工程特点,本工区对水稳碎石、沥青混合料等项目的生产采用工厂化,划分施工任务满足生产工厂化的要求,以保证质量,提高生产率。

(1)原材料的工厂化管理。

原材料应按技术质量要求由专人采购与管理,采购人员和施工人员之间对各种原材料应有交接记录。原材料进厂后,对原材料的品种、规格、数量以及质量证明书等进行验收核查,并按有关标准的规定取样和复验。经检验合格的原材料方可进厂。对于检验不合格的原材料,应按有关规定清除出厂。原材料进厂后,及时建立“原材料管理台账”,内容包括材料名称、品种、规格、数量、生产单位、供货单位、“质量证明书”编号、“复试检验报告”编号、检验结果以及进货日期等。“原材料管理台账”应填写正确、真实、齐全。水泥、矿物掺和料等应采用散料仓分别存储。袋装粉状材料在运输和存放期间应用专用库房存放,不得露天堆放,且应特别注意防潮。粗骨料按技术条件要求分级采购、分级运输、分级堆放、分级计量。原材料具有符合工厂化生产的堆放地点和明确的标识,标明材料名称、品种、生产厂家、生产日期和进场日期。原材料堆放时有堆放分界标识,以免误用。骨料堆场应进行硬化处理,并设置必要的排水条件。

(2)水稳料采用具有自动计量的搅拌站,配置2~3 只粉料储料罐,储存水泥。配置4 组骨料配料仓,料仓出料口由气动阀控制,并安装在线含水量检测仪器,可在线连续检测砂石实际含水量,及时对水稳料配合比进行调整。

(3)水稳料采用自卸车运输,确保摊铺工作连续进行。运输水稳料过程中,要覆盖水稳料,保证水稳料在运输过程中保持含水率。

2)机械化

提高机械化水平,配备大型设备,配备效率高的水稳碎石搅拌站、沥青拌和站、摊铺机、智能型沥青洒布机、压路机等主要机械,并配备与之配套的高效率施工机备,保证设备数量充足,主要设备有备用,配备机况良好的设备。在设备配备上使机械设备能力大于进度计划指标能力,有足够的设备储备。同类机械设备尽可能采用同厂家设备,以便于维修、配件供应和通用互换,确保机械使用率。设备选型以电动液压为首选,机械设备配备采用大型机械化配套技术,合理进行匹配,形成快速施工能力。

3)专业化

针对各专业工程,每个施工队下设相应的专业作业班组,各专业作业班组均配备有丰富相应施工经验的专业施工人员,施工人员在上岗前针对工区施工特点组织培训,培训合格后持证上岗。各专业作业班组根据专业施工特点配备数量充足的施工机械,满足生产工厂化和作业机械化的需要。施工期间对劳动力进行动态调配时,由各施工队相同作业班组间进行人员调配,避免“一员多岗”。施工期间各专业主要施工人员相对固定,以保证本工区工程安全、优质、快速施工。

针对本工区工程特点设置的主要专业化施工班组如下:机械化施工班:配备摊铺机、装载机、平地机、振动压路机、自卸车等大型机械设备,负责路面的施工;圬工班:配备混凝土搅拌站、振捣器等机械设备,负责结构圬工的混凝土拌制、浇筑、养护。

4)信息化

为了完成项目信息化工作的实施,公司成立专门的信息化小组,负责相应的信息化工作,对外以及对内的信息要求做到及时的沟通。信息员要求统一培训,考核合格后上岗,信息系统实施和使用的过程中,信息员必须不定期参加相关的培训并接受信息化领导小组的考核,提高使用信息系统的业务能力。参与信息化工作的部门要求严格遵守国家有关信息安全保密规定,确保信息系统内提供的上网信息的真实性。直接发布交换共享的数据,需经过数据来源部门认可。

计算机网络管理人员对网络运行、安全、保密等负有主要技术责任,操作人员要严格按照计算机操作规程,加强对计算机病毒的防范措施。因利用公司信息网络而造成的纠纷或由此而引发的民事或刑事责任,按国家法律和有关规定处理。
