哨关路工程建设管理实践概况

1.总体概述

哨关路位于云南省滇中新区嵩明-空港片区,是片区骨架路网的重要组成部分,路线总体呈东西走向,东接新昆嵩高速,西连昆曲高速改线,总里程约14.2 km,主要工程内容包括道路工程、桥涵工程、排水工程交通工程、照明工程、综合管廊工程、环境保护和景观工程等。哨关路起点接新昆嵩高速小哨互通,终点顺接小龙高速哨关互通。哨关路作为片区内部骨架道路,其功能主要是作为空港-嵩明组团的东西片区发展轴、东西向骨架道路,服务于嵩明中部片区对外快速出行、未来小哨核心区,同时服务于沿线产业发展,带动周边地块开发。

哨关路区位图见图1-6,其与其他道路交叉的关系见图1-7,其横断面图见图1-8。

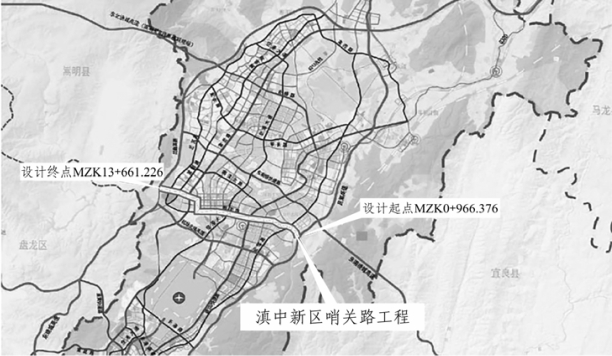

图1-6 哨关路区位图

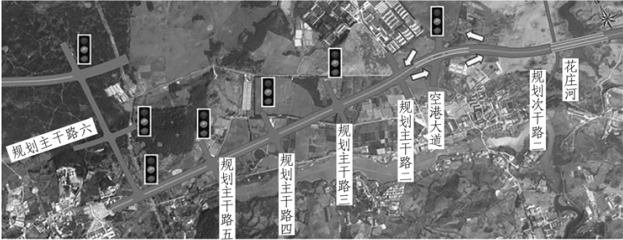

图1-7 哨关路与其他道路交叉关系

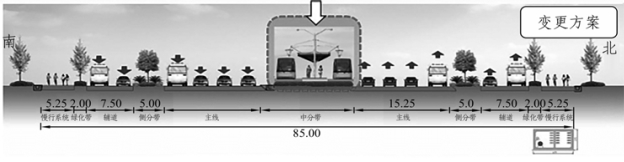

图1-8 哨关路横断面图

2.设计标准

1)道路等级

城市快速路。

2)设计车速

快速系统80 km/h;

辅道系统40 km/h。

3)加减速车道

加速车道长度:160 m;

减速车道长度:80 m;

渐变段长度:50 m。

4)道路主要线性标准(表1-2)

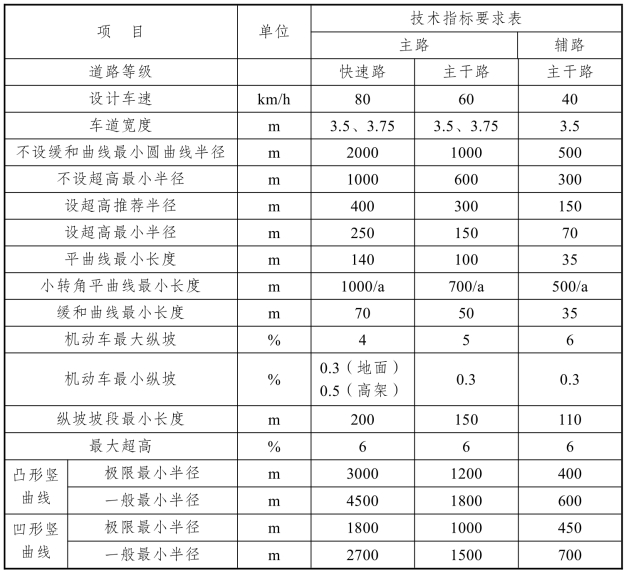

表1-2 道路线行标准

5)通行净空高度

机动车道:≥5.0m;

非机动车道和人行道:≥2.5m。

6)荷载等级

桥梁荷载等级:城-A 级;

人群荷载:按《城市桥梁设计规范》(CJJ11—2011)取用;

路面结构轴载计算标准:BZZ-100 型标准车轴载。

7)设计年限

桥梁、通道、涵洞设计基准期:100年;

沥青路面设计基准期:15年。

3.自然条件

1)地形、地貌

路线区域位于滇池盆地中部地段,属滇东高原盆地区昆明岩溶高原湖盆亚区。沿线总体地势较为平坦、开阔,局部起伏较大,局部地段基岩裸露。路线展布区内海拔一般多在1900~2300 m。路线所经区域可划分为山间盆地、岩溶地貌,局部段落为果园区,植被茂盛。项目起点位置有山体,最高海拔2150 m;中部地势较为平坦,海拔在1995 m 左右;老昆曲高速之后海拔逐级攀升,终点海拔在2230 m 左右。

2)气象

昆明属高原性季风气候,大部分地区为北亚热带,海拔较低的坝区和河谷区为中亚热带,海拔1900 m 以上的山地为南温带。高差悬殊的地区,气候的垂直变化显著。

(1)气温:昆明市年平均气压为810.5 kPa。年平均气温为15.1℃,最热为7月,平均温度为20.2℃,极值高温为31.2℃;冬季均温为9.3℃,最冷为1月,极值最低温度为-7.8℃,最大积雪厚度为17cm;年温差为12.8℃,无霜期为240~247 d。

(2)降水:区域内年平均降水量为869 mm,年最大降水量为1348 mm,日最大降水量为313.9 mm,历年平均降雨日为96~98 d,最长持续降水17 d。降水多集中在6—9月份,雨量占全年50%以上。

(3)霜冻:区域内最大冻深为24 cm。

(4)风向及风速:区域内年平均风速为2.2 m/s,20年一遇最大风速为23.7 m/s。

(5)湿度:区域内年平均相对湿度为73%,年蒸发量为1940.9 mm,月蒸发量为278.8 mm,3、4月为最干旱月,相对湿度仅54%~55%。

3)水文条件(www.daowen.com)

项目沿线河流仅花庄河,且其连通八家村水库。八家村水库位于小哨乡,水库为狭长形状,目前无人饲养,蓄水主要用作周边农民灌溉和部分村庄的饮用水源。该水库最深处近20 m。

4)区域地质构造

拟建场地地貌上属昆明断陷湖积盆地。构造区域位于蓝岭东西构造、川滇南北构造与云南山字形构造交接地带。区内历经多期构造运动,各类型构造形迹较发育,性质复杂多变。该区域按展布方向划分为近南北向构造体系、近东西向构造体系、北西向构造体系,其中近南北向构造体系为区域控制性构造。

(1)近南北向构造体系。

南北向构造体系形迹表现为一系列褶皱构造、断裂构造,如黑龙潭—官渡断裂、白邑村—龙潭箐断裂、九里冲向斜、金殿背斜、日昨云背斜及与之配套的各式断裂构造;小江断裂带(嵩明—沧溪大断裂)近代断陷湖泊发育(东湖、上游水库)。地震第四系断裂也较发育,显示了其晚近期的活动性。路线展布区段均在此构造体系内,路线与之斜交或垂直穿越。

(2)近东西向构造体系。

东西向构造体系主要展布于乌龙村以西,由于受强大的南北向构造影响,其连续性显然遭受了不同程度破坏,只断续出露于南北向构造带之间,二者多呈截接关系。东西向构造在路线区域发育较弱。

5)地震

区域地质构造复杂,断裂较发育,地震活动频繁,地震多发生在活动性强的主干断裂或两组以上断裂交汇部位。西部的昆明西山断裂带,东部的小江断裂带都是地震活动的敏感地带。据有关史料记载:昆明地区自公元前26年迄今共发生地震652 次,其中破坏性地震165 次;小江断裂带从公元1500—1975年共发生地震37 次,最大震级8 级,≥6 级的地震12 次。1927年3月15日,嵩明县发生6 级地震,震中位于上游水库,嵩明—沧溪大断裂本身断面倾向发生转折地段。据地震监测,小江断裂带近期内仍在活动。

6)工程地质条件

本次勘察揭示浅表层为全新统人工填土及残坡积层,其下为第四系上更新统残坡积土层、下更新统冲洪积土层,下伏泥盆系中统海口组(白云质)灰岩。

7)水文地质条件

(1)地表水。

项目区主要地表水体为青年水库及八家村水库。其中:青年水库位于线路起点北侧;八家村水库位于小哨乡,水库为狭长形状,线路以高架桥形式跨越。

(2)地下水。

本工程地下水类型主要为孔隙型潜水及基岩裂隙水、岩溶水。孔隙潜水主要赋存于第四系残坡积及冲洪积土层,该层透水性一般,主要接受大气降水补给及地表径流侧向补给。基岩裂隙水主要赋存于全强风化灰岩中、岩溶水主要赋存于灰岩溶洞中,流通性一般较差,部分岩溶发育区勘探孔未见地下水。

4.现场条件

1)交通运输条件

新建道路与地方道路相交,主要与老G320 国道、中对龙公路十字相交,现场运输相对困难,土石方、材料运输需沿原地方道路走向在征地线范围内修建临时施工便道。

2)砂石材料

沿线碎石、砂料匮乏,就近无成规模砂石料场,无法满足施工需求,需远距离采购。

5.道路沿线基本情况

1)基本情况

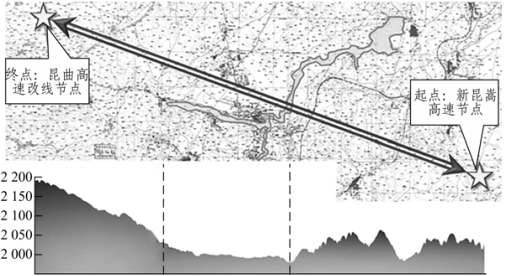

哨关路为新建道路,规划为沿线组团对外出行的快速通道,同时也是东南绕城高速南侧的重要横向道路。规划哨关路走廊地形起伏变化较大,除中段地势较为平坦,居民聚集点较多外,两端基本尚未开发,保持着原始地貌,整个走廊带海拔高度在1960~2190 m,高差较大。走廊带东段地形起伏频繁,最大高差接近100 m;中段地形平坦,建设条件较好,适宜城市发展,也是本次规划的核心发展区域;西段地形一路攀升,平均地面纵坡约4.16%。哨关路地形标高变化见图1-10。

图1-10 哨关路地形标高变化图

2)沿线相交道路情况

规划哨关路沿线主要相交道路如表1-3 所示。

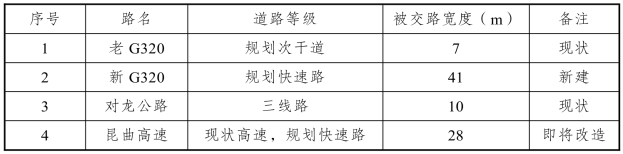

表1-3 沿线道路相交情况

3)沿线管线情况

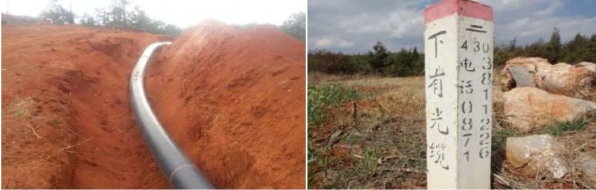

现状老G320 东侧山体有南北线输油管道;现状昆曲高速东边有横穿云南成品油管道,管径为406mm;改线一段和改线二段交叉口东侧存在主干水管,昆曲高速西侧有军用光缆。哨关路沿线管线情况见图1-11。

图1-11 沿线管线情况

4)沿线水系河流

项目沿线河流仅花庄河(图1-12),且其连通八家村水库。

图1-12 沿线河流

5)沿线铁路

项目走廊区域内有横穿铁路,即沪昆铁路(图1-13)。沪昆高速铁路是国家《中长期铁路网规划》中“四纵四横”的快速客运通道之一,途经上海杭州、南昌、长沙贵阳、昆明等6 座省会城市及直辖市,线路全长2264 km。全线为双线电气化铁路,客运专线级,贵阳至昆明段是设计速度为250 km/h 的高速铁路客运专线。

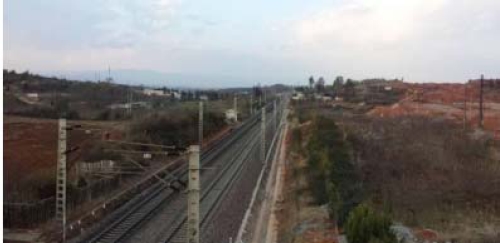

图1-13 上跨沪昆铁路
