复杂地质条件隧洞超前地质预报技术

隧洞超前地质预报应该按照“由未知到已知、由粗略到精细、由定性到定量”的思路来进行,在实施过程中应遵循“地质先行、物探紧随、开挖验证、动态调整”的流程。具体如下:

(1)首先进行宏观地质分析与预报。宏观预报应以区域地质为基础,通过分析已有的地质资料、设计阶段的勘探资料和地表地质调查资料,推测隧洞全洞段不良地质体的发育情况,尤其是发育规模、范围、类型和严重程度。重点给出断层、岩溶等不良地质体在隧洞洞身可能赋存的段落,为后续中长距离和短距离预报提供依据。

(2)应根据宏观预报成果以及隧洞的工程地质与水文地质条件、可能发生的地质灾害对隧洞施工及环境的影响程度,对隧洞分段进行地质复杂程度评价、分级。隧洞地质条件复杂程度可划分为“简单”“中等复杂”“复杂”“很复杂”四级,具体分级见表4.2-1。

(3)编制预报大纲。根据宏观预报成果,完成隧洞地质复杂程度分级后,针对不同的地质复杂程度等级,建立对应的预报体系等级。预报体系等级分为“常规预报”“加强预报”“重点预报”三个预报等级。地质复杂程度为“很复杂”“复杂”的洞段;相应的预报等级为“重点预报”;地质复杂程度为“中等”的洞段,相应的预报等级为“加强预报”;地质复杂程度为“简单”的洞段,相应的预报等级为“常规预报”。

(4)预报的实施。针对不同的地质复杂程度等级,实施相应的预报体系等级。同时在实施工程中,还应根据隧洞开挖实际揭露的地质实际情况,动态调整预报体系等级,以使预报能较好地适应现场条件,发挥最佳的探测效果。

(5)施工方案的确定。根据预报结果,及时调整、优化施工方案,确保施工安全。(www.daowen.com)

(6)施工跟进。在施工过程中,应对开挖洞段揭露的地质情况及时进行地质编录,及时开展预报成果与开挖揭露情况对比,对发现存在差异的地方,及时分析、总结原因并改进后期的预报方案,不断提高预报质量和水平。

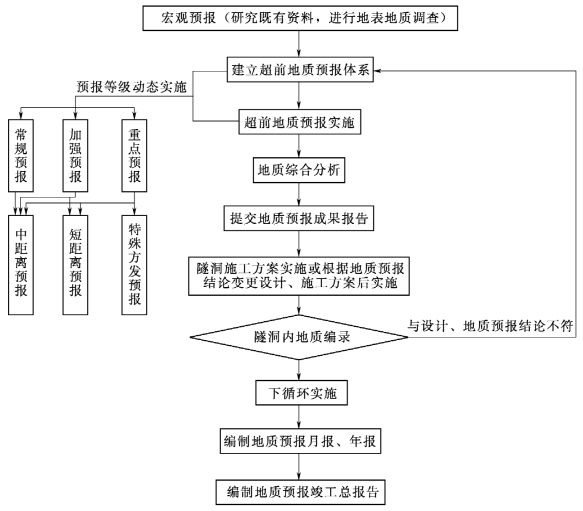

超前预报工作流程图如图4.4-1所示。
