3号主塔墩位于长江河槽扬州岸一侧,基础边缘距长江大堤约80 m,位于浅水区域。覆盖层厚度62.5~71.4 m,岩面高程-69.6~-72.1 m,覆盖层以细砂为主夹黏性土,基岩为闪长斑岩。4号主塔墩位于长江河槽镇江岸一侧,位于岸边陆地区域。覆盖层厚度37~59 m,岩面高程-30~-53 m,覆盖层以黏性土为主,表层有薄层填土,基岩为凝灰质砂岩、石英闪长斑岩。结合墩位处工程地质条件,根据工程实践经验,对照各种基础形式,3、4号主塔墩宜采用钻孔桩基础。

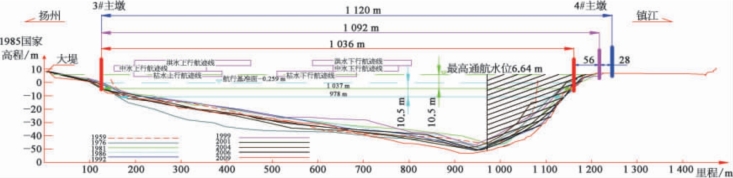

与主塔结构形式对应,主塔墩基础采用左右塔柱分离式承台(中间系梁连接)、群桩基础形式,推荐方案3号塔基础合计布置68根直径2.8 m钻孔灌注桩,4号塔基础合计布置64根直径2.8 m钻孔灌注桩。3号塔采用栈桥施工平台,先插打钢护筒,再整体吊装哑铃形双壁钢围堰吸泥下沉到位挡水施工两个承台,施工作业水头差20 m。4号塔则采用插打钢板桩围护方式护岸并布置平台,先完成钻孔桩,再浇筑承台。两个主塔与河道及两岸地形的位置关系如图9-23所示。
图9-23 主塔与两岸地形位置关系

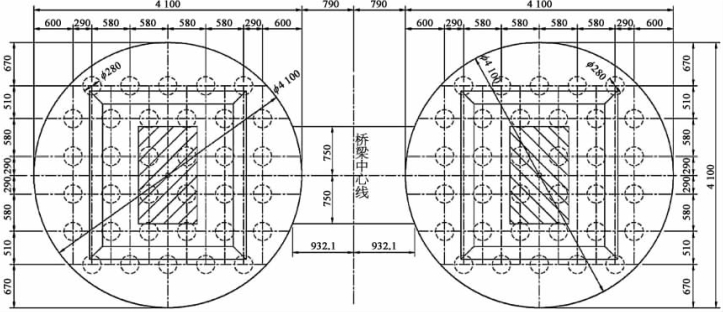

3号主塔墩基础平面布置如图9-24所示。3号主塔单塔柱承台均采用34根桩(左右塔柱合计68根桩),桩基呈行列式布置,纵向6排,横向6排,行距均为5.8 m,桩底均需进入微风化岩层。结合桩基布置形式,考虑施工方便,承台平面采用圆形,直径41 m,承台厚10 m,采用C40混凝土。为改善承台、塔底截面受力,在承台顶面设置4.0 m高的台式塔座。
图9-24 3号主塔墩基础平面布置图(尺寸单位:cm)(www.daowen.com)

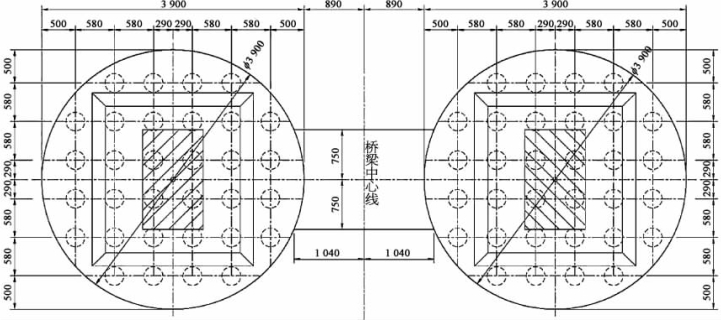

4号主塔墩基础平面布置如图9-25所示。4号主塔单塔柱承台均采用32根桩(左右塔柱合计64根桩),桩基呈行列式布置,纵向6排,横向6排,行距均为5.8 m,按设计要求桩底均需进入微风化岩层。由于主塔恰好在岸边,故其岩面起伏较大,导致各桩长短不一、悬殊较大,如图9-26所示。结合桩基布置形式,考虑施工方便,承台平面采用圆形,直径39 m,承台厚10 m,采用C40混凝土。为改善承台、塔底截面受力,在承台顶面设置4.0 m高的台式塔座。
图9-25 4号主塔墩基础平面布置图(尺寸单位:cm)
图9-26 4号主塔基础桩基示意图(五峰山侧)
