大跨度铁路悬索桥设计方案选取

时间:2023-10-10 理论教育 版权反馈
【摘要】:研究比较悬索桥方案与斜拉桥方案可以看出,由于桥位南岸是山坡,适合修建锚碇,北岸锚碇可以设在大堤之外,均为陆上施工,单跨悬索桥布置更为合理。2)经济性比较主跨1 036 m悬索桥方案与主跨1 036 m斜拉桥方案相比,悬索桥方案经济性好,斜拉桥方案主桥建安费增加8.66亿元。图2-27悬索桥方案设计效果图

大跨度铁路悬索桥设计方案选取

1)桥式适应性比较

五峰山桥位为规划预留桥位,江面狭窄,江海联运水道航运繁忙,水深流急,水中设墩代价较高。研究比较悬索桥方案与斜拉桥方案可以看出,由于桥位南岸是山坡,适合修建锚碇,北岸锚碇可以设在大堤之外,均为陆上施工,单跨悬索桥布置更为合理。

斜拉桥根据主塔墩位布置和受力需要,主塔必须避开航道位于岸边附近水域,这样斜拉桥的平衡边跨均在岸上,边跨大跨度并不能发挥优势,工程造价高,景观效果不好,因此从地形适宜性和工程经济性上对比,斜拉桥方案设计不占优势。

两种主桥方案北岸主塔墩位置一致。两岸主塔墩均为水中基础施工。

2)经济性比较

主跨1 036 m悬索桥方案与主跨1 036 m斜拉桥方案相比,悬索桥方案经济性好,斜拉桥方案主桥建安费增加8.66亿元。

主桥经济性比较(建安费)见表2-1。

表2-1 主桥经济性比较(建安费)

3)主桥综合比较(www.daowen.com)

悬索桥主桁杆件内力小,为局部受力构件,杆件制造和安装难度小。主缆是主梁吊装施工的天然脚手架,主梁吊装前已形成稳定可靠的受力结构,施工风险可控性好,风险小,工期短。

斜拉桥主桁杆件内力较大,受斜拉索传力的影响,主桁杆件为总体受力构件。斜拉桥主塔很高,且施工过程中主梁存在长悬臂状态,抗风稳定问题需要重点解决,施工风险相对较大,工期长。

主桥综合比较见表2-2。

表2-2 主桥综合比较情况

根据以上比较可知,针对五峰山桥位而言,主跨1 036 m悬索桥方案主桥长度短,工程造价较低,工程方案施工难度较小,工期短,景观效果好,技术经济优势明显。方案设计效果图如图2-27所示。

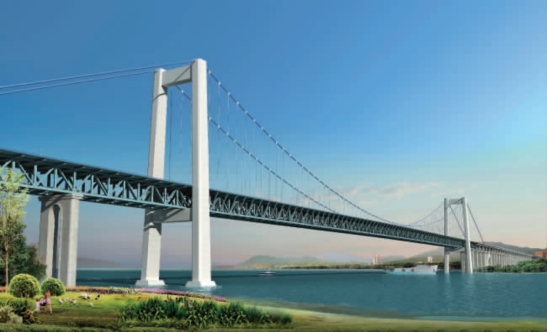

图2-27 悬索桥方案设计效果图
