机房设备安装及操作规范

机房设备主要有主机(交换机服务台)、配线架、交流电源柜、直流电源柜(浮充)或蓄电池组,较高级的机房还有诊断台、打印机、空调机等。

1.地板及基础的安装

机房一般设木制地板,并把电缆电话线敷设在地板下面,一般由土建完成并由电气配合,如图4-4a所示。

先把地面清扫干净,并用布将灰迹脏物擦干净,风干后刷两道防潮漆至木地板标高处。

设置铜接地网,如图4-5所示,与计算机房设置相同,并与接地体可靠连接,接地电阻一般应小于或等于4Ω,如需与建筑物防雷接地、交流电源工作接地共用接地时,应小于或等于1Ω。

导线及电缆在板下的敷设应成束整齐排列。

地板应稳固可靠,上面刷地板漆两道,所有开孔应整齐,大小与设备、电缆、导线对应。

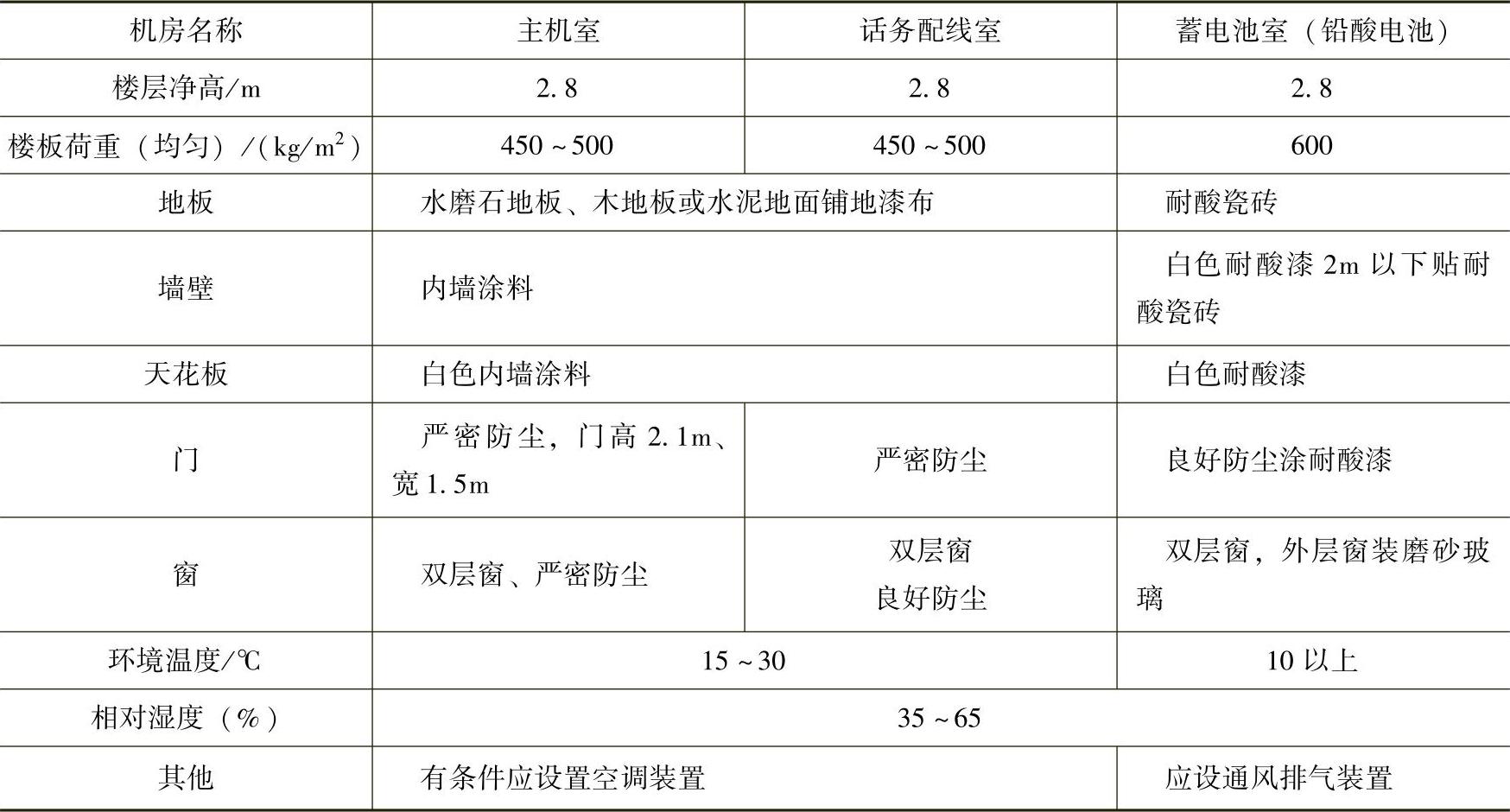

程控电话交换机房对土建的要求见表4-6。

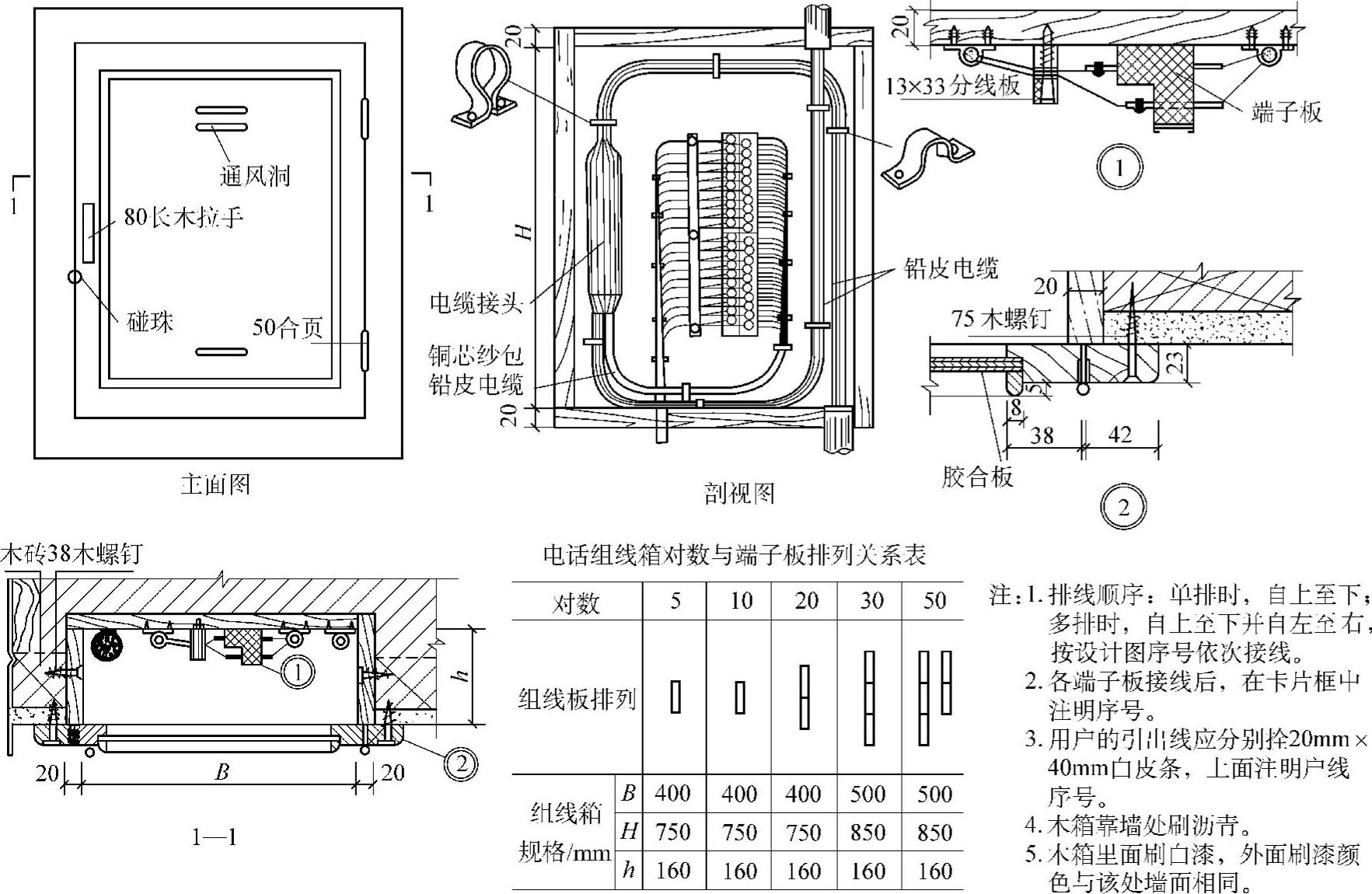

图4-2 室内组线箱示意图

表4-6 程控电话交换机机房的土建工艺要求

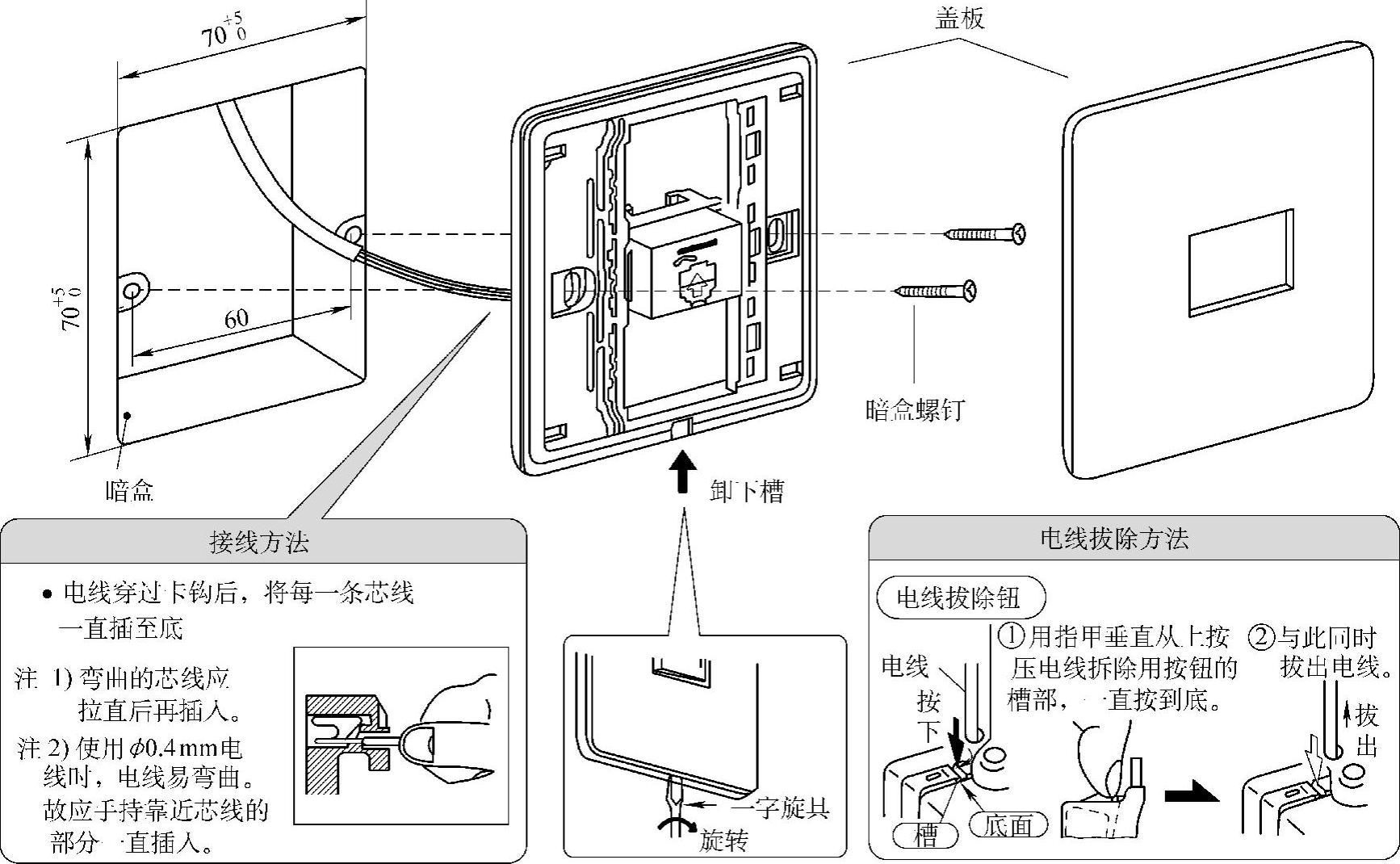

图4-3 电话用户盒的安装


图4-4 电话机房地板结构及平面布置图

2.设备的安装

主机、服务台、配线架、交流柜、直流柜、蓄电机架以及诊断台、打印机等都应安装在槽钢底座上,方法及要求同动力电路中柜体的安装,参见平面布置图4-4b。配线架的绝缘电阻同交接箱。

将引自电话组线箱的导线在配线架上接好,然后将其另侧端子对应接在主机的端子上,线号必须与前段接线对应。最后将市电话局的进线接在主机外线端子上。引入主机的电话局外线应装设避雷器,接线图如图4-5所示。

除机房设备外,现代建筑物的通信系统常设有无线寻呼系统,其系统图如图4-6所示,主要设备有天线塔、发射器及控制器,接线时要注意发射器和控制器使用的是220V交流电源。所有接线应按图样或设备说明书接在相应的端子上。天线塔的防雷及其上面的交流电源线路的敷设同避雷针(塔)。

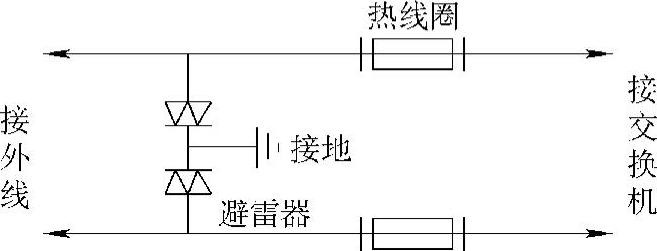

图4-5 电话总机进线避雷器接线圈

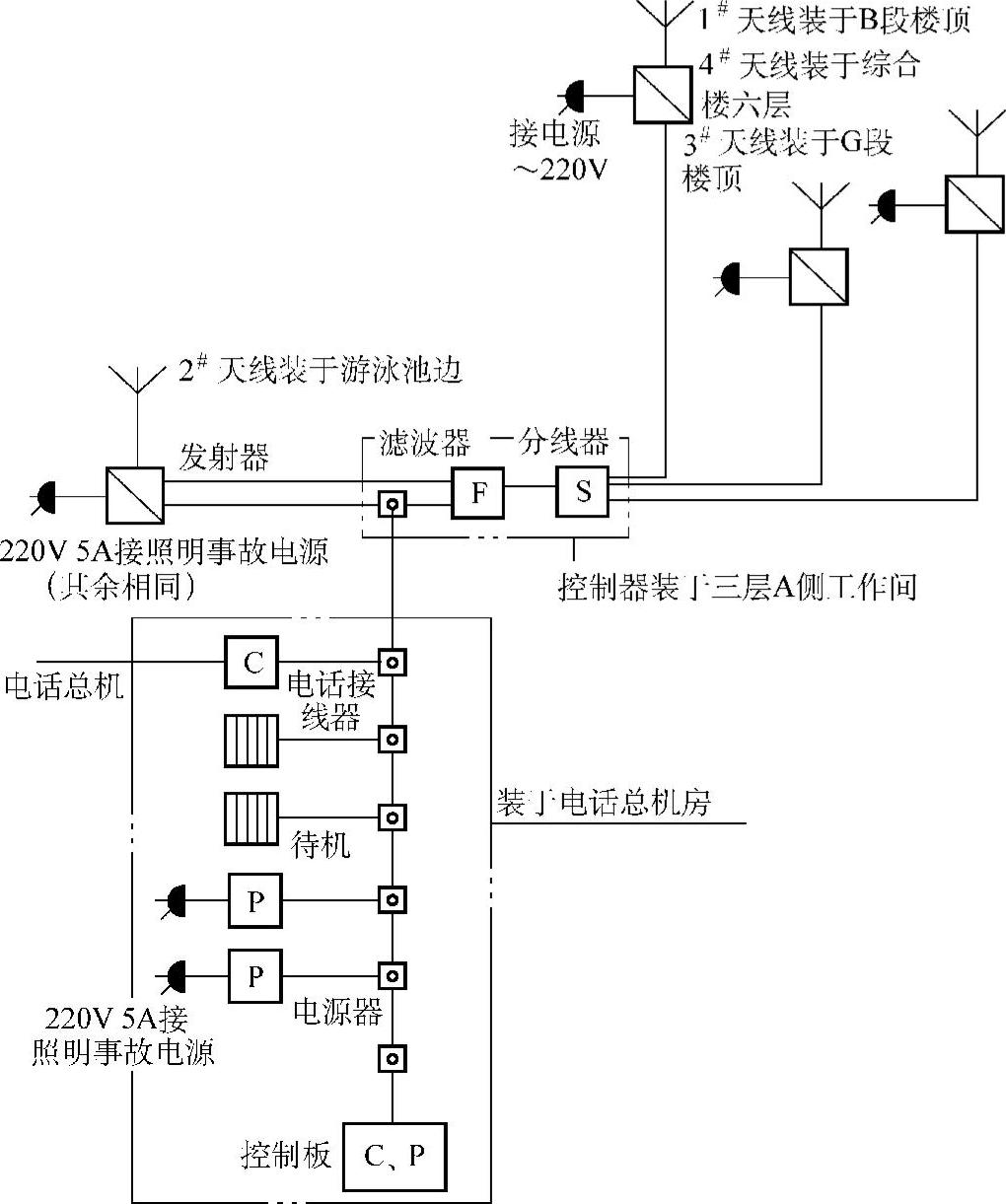

图4-6 无线寻呼系统示意图

设备的安装要做好接地,直流电源接地,设备机壳接地与屏蔽接地、入户通信电缆的金属护套接地或其屏蔽层接地、避雷器接地等,通常应采用一点接地方式。
