排水铸铁管的安装程序是:先安装排出管,再安装立管、排水横管和排水支管。

排水管道安装前,应对所安装的管道、管件、配件进行检查,检查管道、管件、配件的规格尺寸是否符合设计要求,检查管材、管件内外表面是否整洁、壁厚是否均匀,有无裂纹、砂眼、凸起、凹坑等缺陷。

(1)排出管安装 排出管是指室内排水立管或横管与室外检查井之间的连接管道。排出管一般铺设在地下或敷设在地下室内。排出管穿过承重墙或地下构筑物的墙壁时,应加设防水套管;施工应配合土建预留孔洞。预留孔洞尺寸如下:

管径为50~75mm,孔洞尺寸为300mm×300mm。

管径≥100mm,孔洞尺寸(管径+300mm)×(管径+200mm)。

管顶上部净空不得小于建筑物沉降量,不小于0.15m。

排出管与排水立管应用两个45°弯头曲率半径大于4倍管径的90°弯头连接。

排出管的长度不宜太长,其至室外检查井中心的最大长度如超过表3-4的规定应设置清扫口或检查口。

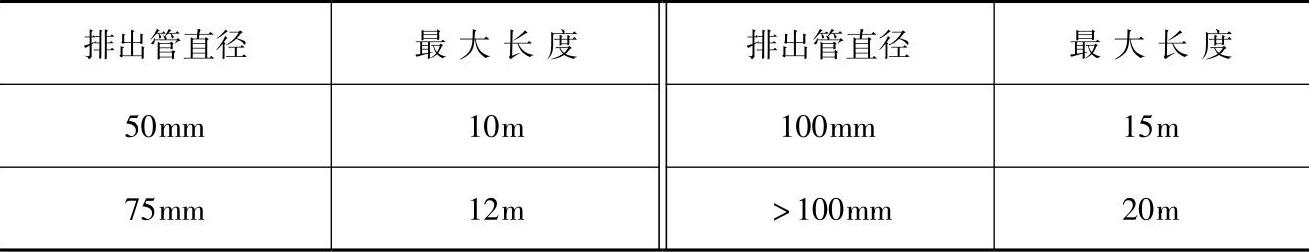

表3-4 排出管至室外检查井中心的最大长度


(2)排水横管、排水立管安装 横管和立管、横管与横管间连接,采用90°斜三通或90°斜四通。

直接铺设在地下的排水管道的安装,首先要按施工图的位置、标高找好位置和坡度,以及各预留管口的方向和中心线,然后将管段承插口相连。在管沟内打灰口前,先将管道调直、找正,用麻钎或捻凿将承口缝隙找均匀。将拌好的填料(水灰比为1∶9)装在灰盘内放在承口下部,人跨在管道上,一手填灰,一手用捻凿捣实,先填下部,由下而上,边填边捣,填满后用手锤打实,直到将灰口打满打平为止。再将首层立管及卫生器具的排水预留管口,按室内地坪线及轴线找好位置、尺寸,并接至规定高度,将预留的管口临时封堵。打好的灰口,用草绳缠好或回填湿润细土掩盖养护。各接口养护好后,就可按照施工图对铺好的管道位置、标高及预留分支管口进行检查,确认准确无误后即可进行灌水试验。

敷设在支、吊架上的管道安装,要先安装支、吊架,将支架按设计坡度栽好或做好吊具、量好吊杆尺寸。将预制好的管道固定牢靠,并将立管预留管口及各层卫生器具的排水预留管口找好位置,接至规定高度,并将预留管口临时封堵。(www.daowen.com)

排水立管应设在排水量最大、污水最脏、杂质最多的排水点处。排水立管一般在墙角明设,当建筑物有特殊要求时,可暗敷在管槽、管井内,考虑到检护、维修的需要,应在检查口处设检修门。

排水管道穿墙、穿楼板时应配合土建预留孔洞,孔洞尺寸见表3-5。排水立管的管卡间距小于3m,在立管上每10m设检查口一个,最底层和最高层必须各设一个检查口。

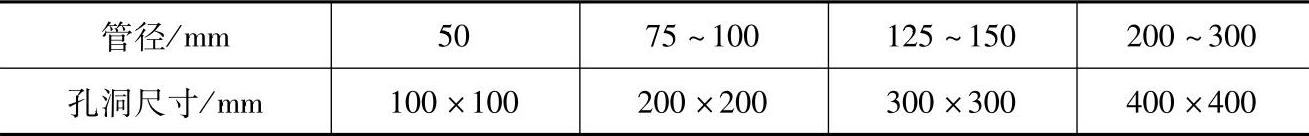

表3-5 立管穿越楼板时预留孔洞尺寸


安装立管应由2人上下配合,一人在上一层的楼板上,由管洞投下一个绳头,下面的人将预制好的立管上部拴牢可上拉下托,将管插口插入其下的管承口内。在下层操作的人可把预留分支管口及立管检查口方向找正,上层的人用木楔将管在楼板洞处临时卡牢,并复核立管的垂直度,确认没有问题后,再在承口内充塞填料,并填灰打实。管口打实后,将立管固定。

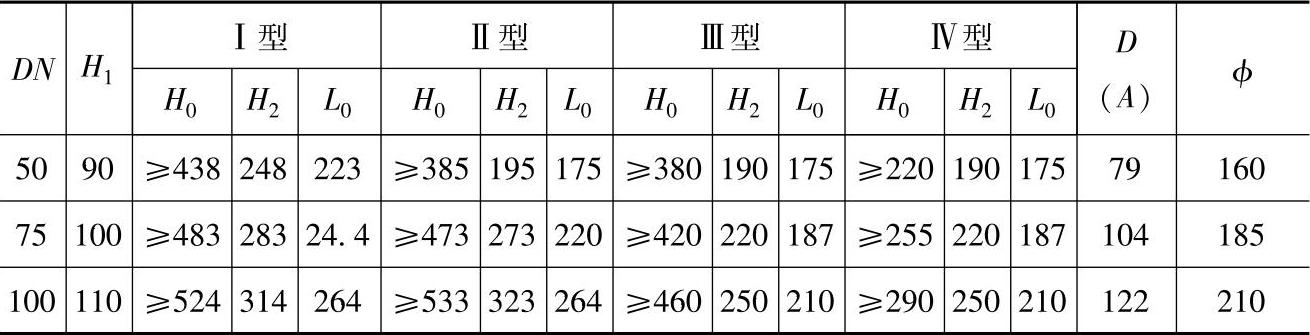

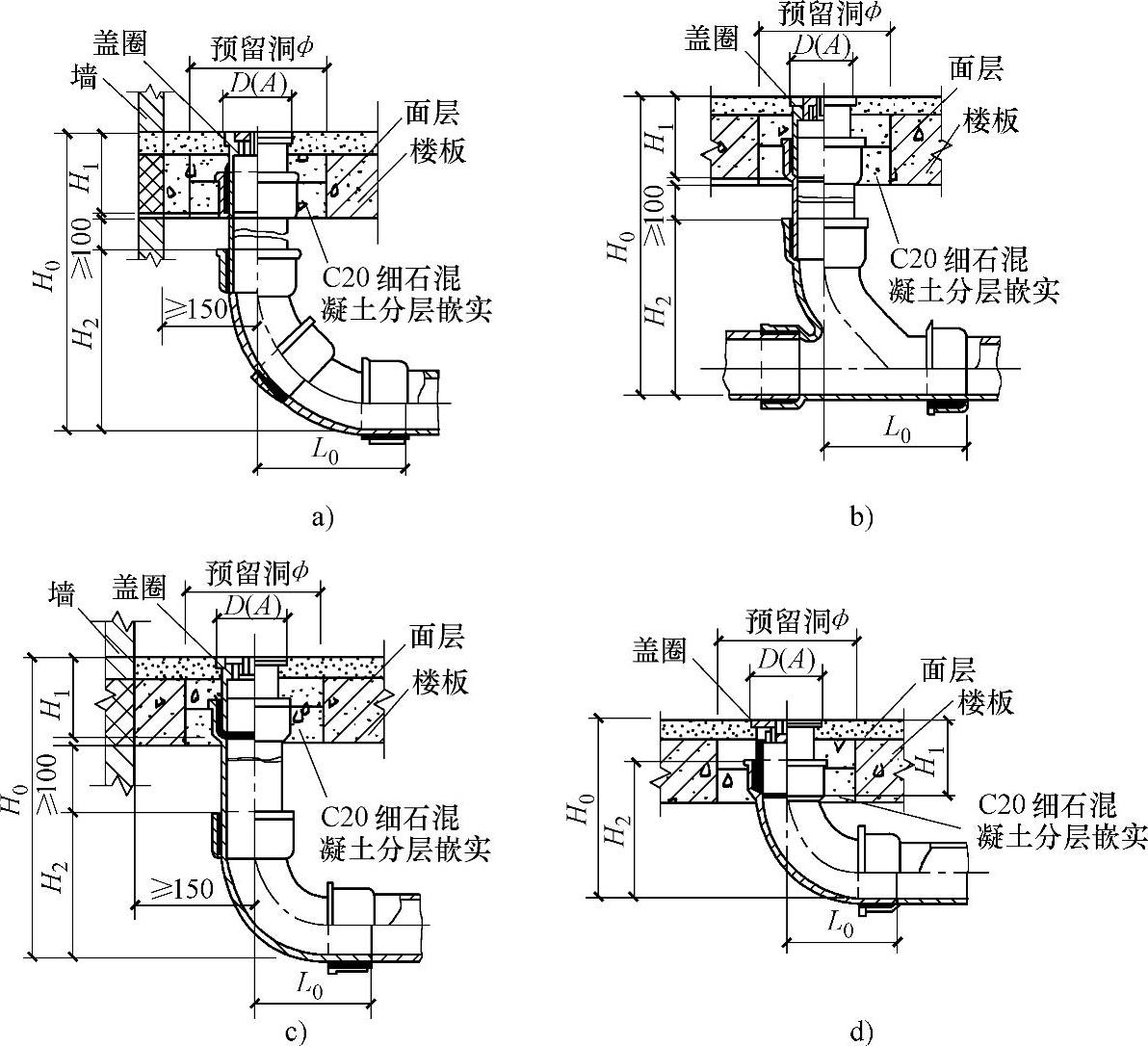

(3)清扫口安装 铸铁清扫口安装如图3-10所示,安装尺寸见表3-6。
