多年冻土区隧道洞口段临时边仰坡及路堑边坡宜采用“前截后挡”型的路基边坡防排水结构(图6—15)。

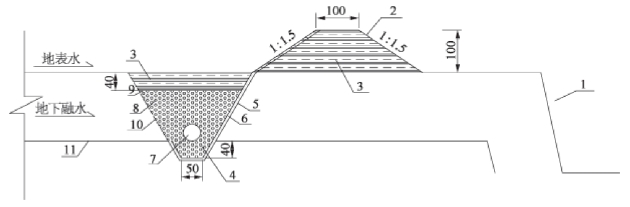

图6—15 “前截后挡”型排水系统断面布置图
1—多年冻土区隧道洞口段临时边仰坡或路堑边坡;2—挡水埝;3—黏性土;4—保温渗水暗沟;5—防水板;6—保温隔热保温层;7—φ200 mm双壁波纹管;8—级配碎石;9—无纺土工布;10—暗沟开挖线;11—多年冻土上限
前截即采用保温渗水暗沟截排地下融水,后挡即采用挡水埝处理地表水。
(1)结构优点
①功能全面,彻底阻断水源。采用前截后挡机理,将挡水埝与保温渗水暗沟相结合,全面处理地表水和地下融水,彻底阻断了水源这一多年冻土区路基病害产生的主要因素。
②结构形式稳定,排水性能好。挡水埝与保温渗水暗沟既分工明确,又紧密配合,缺一不可。挡水埝下方的地下融水不再是简单的阻挡,而是通过暗沟及时排走,减低暖末寒初之季土体冻胀程度,保障了挡水埝结构的安全;保温渗水暗沟采用级配碎石回填,在经过长久的冻融循环后仍有很好的透水性、集水性、抗冻性,上部应按要求做好隔水层,且地表水通过挡水埝得到及时的排放,防止侵入地底影响暗沟排水性能。(www.daowen.com)
③长期服役性好,减少养护成本。这种排水系统由于其结构稳定、不易失效,具有很好的长期服役性,解决了多年冻土区排水系统屡清屡堵、有投入无收获的现象,极大地降低了养护难度,减少了工程投入,在多年冻土区斜坡路基排水中具有一劳永逸的效果。
(2)具体施工步骤
①多年冻土区隧道洞口段临时边仰坡或路堑边坡开挖,将坡面浮渣清除,并将坡面清理干净,及时防护。
②保温渗水暗沟施工前认真核对水文地质情况,弄清水源和水流方向,准确定位放样后沿暗沟开挖线开挖沟槽,沟槽底部宽0.5 m,深入多年冻土上限以下0.4 m左右。在沟槽底部和侧壁按顺序铺设防水板、隔热保温层、防水板,铺设范围在上坡侧需超出多年冻土上限,下坡侧超出坡面高度1 m,以作为挡水埝迎水面隔水层。
③沟槽内填洗净级配碎石,回填至多年冻土上限处,安装φ200 mm双壁波纹管,继续回填至坡面下方0.4 m处,铺设无纺土工布,土工布采用黏性土回填至坡面高度,用来隔断地表水。回填完表层用草皮覆盖。
④参考超出坡面的防水板位置,施工挡水埝,并利用防水板做好迎水面防水层。挡水埝宜采用黏土分层填筑,黏土来源困难时可采用粗颗粒土填筑,每层虚铺厚度不得大于0.25 m。挡水埝底部可采用压路机压实,上部采用手扶打夯机等小型压实机具夯实。挡水埝应填筑密实,坡面平顺,保证其排水性能。
