中心深埋水沟断面形式的选择,应根据隧道地质条件确定。断面尺寸应根据水力计算。一般地质条件下,可采用内径不小于40 cm的预制钢筋混凝土圆管。暗洞防排水设计如图6—14所示。
施工前,先用台钻在预制钢筋混凝土圆管上按设计图纸打渗水孔,以便将隧道底部的地下水引至中心深埋水沟,同时也便于与横向排水管相连,将衬砌背后的地下水引至中心深埋水沟。

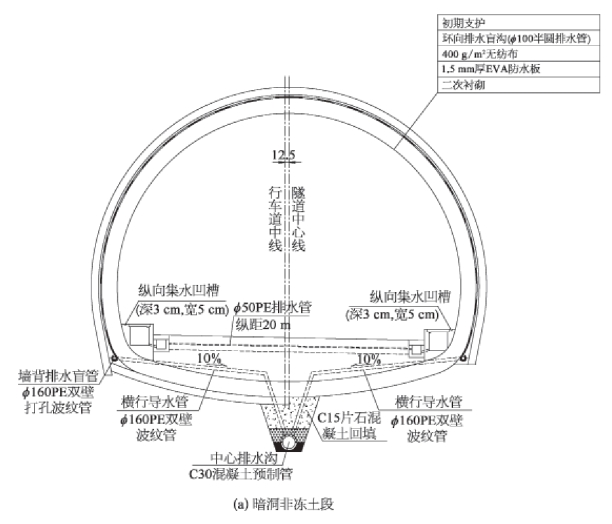

图6—14 暗洞防排水设计图(www.daowen.com)
中心深埋水沟基槽每循环开挖长度应根据围岩情况合理选择,通过围岩监控量测数据分析,确保施工安全。Ⅴ级围岩地段每循环开挖长度2~3 m为宜,Ⅳ级围岩地段3~5 m为宜;Ⅲ级围岩地段6~8 m为宜。Ⅴ级围岩地段采用挖掘机配合人工一次开挖成型;Ⅲ、Ⅳ级围岩地段采用控制爆破,分3~4次开挖成型,开挖时应尽量减少对围岩的扰动。在围岩稳定性较差及地下水丰富地段,开挖时极易发生坍塌或流砂现象,现场可采用放坡开挖、钢管桩防护、超前井点截水、径向注浆等施工方法,确保施工安全。
开挖好基槽后灌注混凝土通常定位凹形基座,使水管顶部置于最大冻结深度线以下。管段铺设时,首先要保证将具有透水孔的一面朝上。管段逐个放稳后,再用水泥砂浆将段间接缝密封填实。待砂浆凝固后,应逐段进行通水试验,发现漏水及时处理。之后用土工布覆盖管段透水孔,在横向盲管出口处注意与中心深埋水沟的连接方式。施工时应严格控制标高和坡度,不得有隆起现象,杜绝出现反坡现象,避免排水不畅造成淤塞。
水沟铺设完成后应进行回填,回填材料除满足保温条件、方便施工外,宜先回填厚50 cm,粒径3~5 cm的碎石层,碎石层至路面面层底面以下均采用水泥处置碎石排水基层材料或素混凝土回填。回填时两侧对称进行,防止管体单侧受压移位。
中心深埋水沟还应设置沉淀检查井,其间距以200~250 m为宜,断面形状宜为圆形,也可采用矩形。为防止水流冻结,检查井下应设双层盖板,在两层盖板之间填塞泡沫塑料或其他保温材料,厚度应不小于100 cm。
