为保证路面施工质量,应建立健全质量管理体系,严格工序管理,遵照有关规程、规范精心组织施工,应配置集料设备、试验、生产、运输、摊铺、碾压养生等现代化成套设备,配备合格的试验、质检人员,以保证ATB—25 基层、沥青面层优质高效进行,如图4—3~图4—6 所示。

图4—3 沥青拌和站

图4—4 沥青拌和楼

图4—5 集料料仓
图4—6 漂珠
针对本项目所处区域的气候特点,温度控制、漂珠掺量和碾压质量控制是保证ATB—25基层、沥青面层施工质量的重要环节。普通沥青混凝土不得在气温低于5℃时进行,SBS改性沥青混凝土不得在气温低于10℃时进行。
(1)基层准备、透层油施工
铺筑ATB—25基层、沥青面层前,彻底扫除底基层表面的松散颗粒和尘土,不留任何浮灰等松动的材料,采用沥青洒布机路面全宽范围喷洒透层油,以保证层间结合良好。
(2)测定基准线
准备好底基层后进行测量放样,标出沥青混合料松铺厚度,并放出引导摊铺机运行走向和标高的控制基准线。
(3)拌制
严格控制沥青和集料的加热温度以及沥青混合料的出厂温度,沥青加热温度控制在150~160℃,集料温度应比沥青温度高10~15℃(每天开始拌和几盘集料时,应提高加热温度),沥青混合料出厂温度控制在145~160℃,如图4—7、图4—8所示。
漂珠通过拌和楼窗口人工定量投放,如图4—9所示。拌和后的沥青混合料均匀一致,无花白、无离析和结团成块现象,当混合料出现降温过快,粗细集料颗粒离析及其他影响产品质量的情况时,应予以废弃。
图4—7 集料拌和

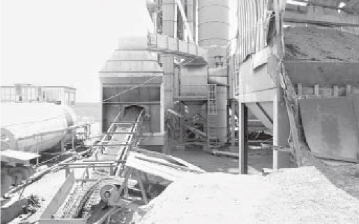

图4—8 沥青混合料拌制

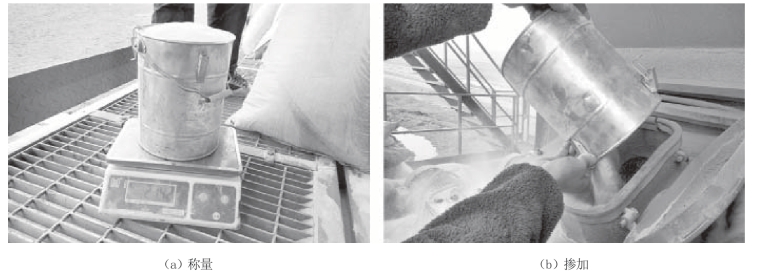

图4—9 漂珠掺加
(4)运输(www.daowen.com)
沥青混合料采用自卸车运输,如图4—10所示。装料时,通过前后移动自卸车来消除粗细集料的离析问题,自卸车地板和侧板涂抹隔离剂(柴油∶水=1∶3),运输过程中采用防水篷布覆盖整个运料斗。在摊铺机前形成供料车流,并应尽量减少等待时间,保证摊铺温度。
图4—10 沥青混合料运输
(5)摊铺

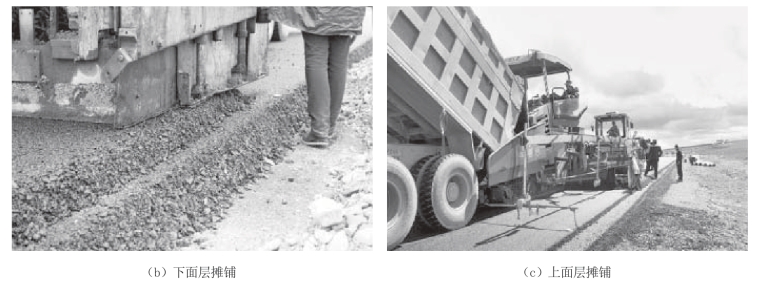

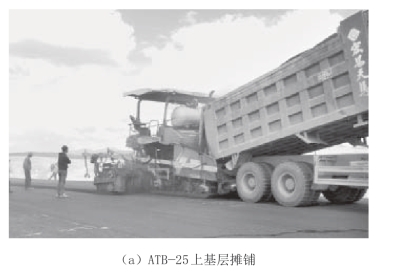

采用自动找平装置的沥青摊铺机铺筑,分两幅摊铺,如图4—11所示。摊铺前30 min前,加热整平板至80~100℃,采用柴油喷雾器喷洒料斗、刮板送料器、整平板及螺旋输送器,安装自动找平装置和超声波控料器,检查操作系统。摊铺温度控制在130℃,及时用直尺检查松铺厚度,温度计检查摊铺温度。
图4—11 沥青混合料摊铺
(6)碾压
沥青混合料的压实是保证沥青面层质量的重要环节,如图4—12所示。在摊铺成型后,应立即组织碾压。碾压的程序为:初压、复压、终压。
图4—12 沥青混合料碾压

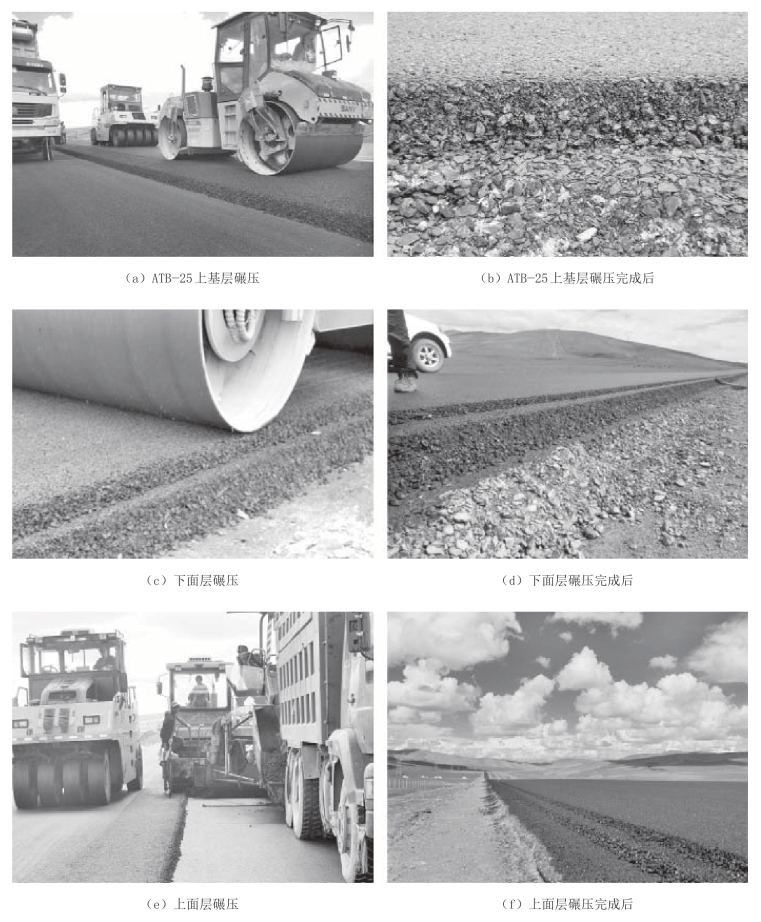

初压:采用钢轮压路机静压2~3遍,碾压速度2~3 km/h,碾压时应先消除纵向裂缝,然后从断面低的一侧向高的一侧碾压。
复压:采用振动压路机振动碾压3~5遍,碾压速度控制在4~5 km/h,复压后达到要求的压实度,并无明显轮迹。
终压:终压紧跟复压进行,采用胶轮压路机静压两遍,碾压速度控制在2.5~3.5 km/h。
(7)路面检测验收及钻芯取样

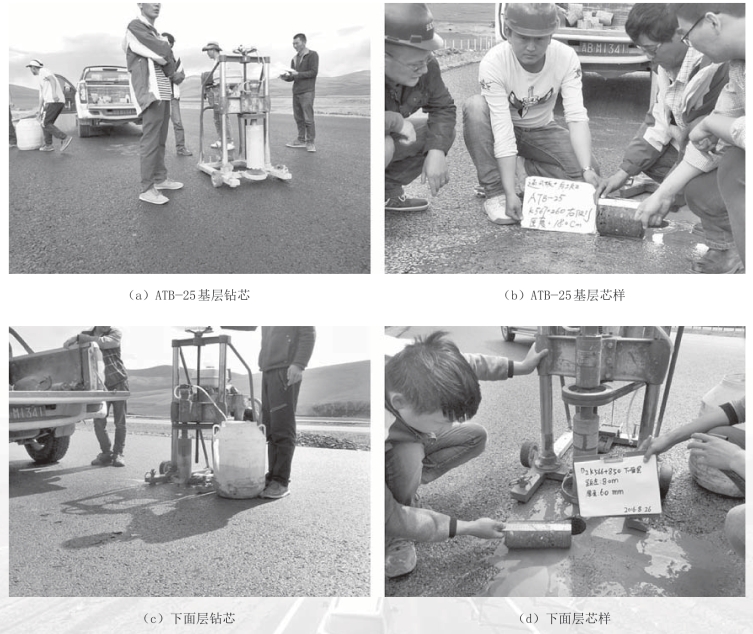

路面施工完成后应进行现场压实度、平整度和弯沉检测,并进行钻芯取样,如图4—13~图4—15 所示。
图4—13 钻芯取样
图4—14 沥青混合料抽提
图4—15 路面弯沉检测
