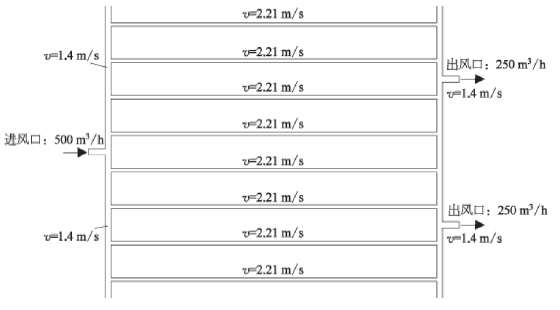

1)强制弥散式通风路基的工作原理

强制弥散式通风路基是通过在路基内铺设并联的高强PVC管,形成冷空气通道,采用小型抽吸式工业风机为冷空气在管道内的流动提供动力,同时通过配套相应的风力发电机蓄电池、逆变开关、温控开关等配套设备,保证系统在低温工况下自动运行,将外界冷空气强制输入路基,进而发挥主动降温的效果。计算表明:当进风量为500 m3/h条件下,可使横向管道内获得2.2 m/s风速。其结构示意图如图3—99所示。弥散式通风路基如图3—100所示。

图3—99 弥散式通风路基示意图

图3—100 弥散式通风路基

2)适用条件

强制弥散式通风路基将外界冷空气强制输入路基,发挥主动降温的作用。一般适用于路基高度大于8 m的高温多年冻土段。

3)强制弥散式通风路基设计

每组强制弥散式通风装置由1个风机、2根主风管、3根延长管和4根弥散管组成。其中,主风管直径25 cm,沿路基纵向埋设;弥散管直径10 cm,沿路基横向埋设,弥散管纵向间距1 m,与主风管采用渐缩管连接;延长管直径25 cm,为2个进风口和1个出风口,与主风管采用三通接头连接,管材均采用高强PVC管。

4)强制弥散式通风路基施工工艺

(1)强制弥散式通风路基施工工艺流程

①原材料进场。风机、主风管(图3—101)、弥散管(图3—102)、管件等材料设备入场时,应检查生产许可证、产品合格证等证明资料,按规定进行取样、检验和试验或委外送检,合格后方可用于施工。

②下承层准备、测量放线。恢复路基中桩,边桩,测量路基高程,整修路基,为确保通风管铺设的平顺性,路基不设路拱横坡。现场检测路基平整度、压实度和弯沉值等项目,并确保达到路基交验标准。铺设10 cm厚中粗砂垫层,中粗砂必须过筛,最大粒径不超过0.5 cm。

③铺设通风管。路基整修合格后,以白灰线标示主风管、弥散管的铺设位置。将满足设计要求的高强PVC管按照设计图纸和要求铺设,同管径的弥散管采用直接管件连接,不同管径的采用减缩管件连接,通风管与延长管连接采用三通接头连接,均采用密封胶圈接口

④通风管检查。通风管铺设完成后,应对其平面位置和管件连接处的密封性进行检查,保证通风管平面位置准确,连接处连接密实不漏气。

图3—101 主风管

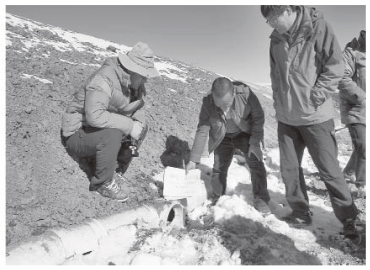

图3—102 弥散管

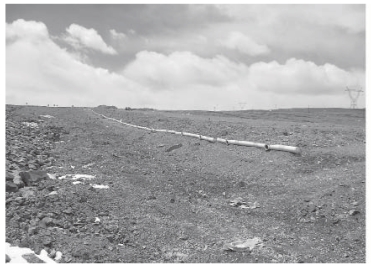

图3—103 上部砂砾填筑

⑤通风管上部填料填筑,如图3—103所示。通风管检查无误后,开始通风管管上路基填筑。通风管的主风管和弥散管抗压强度仍较小,施工车辆、机械等均不得直接碾压。通风管上部填料选用过筛后(筛孔应<0.5 cm)的中粗砂,一方面保证管间压实,另一方面避免个别粒径较大的颗粒压破通风管。填筑采用递推卸料法,即在通风管的一端卸料,由推土机将填料向前依次推进,并进行粗平,松铺厚度应≥0.8 m。(www.daowen.com)

⑥碾压。推土机粗平后的路基采用平地机精平,重型振动压路机碾压,如图3—104、图3—105所示。

图3—104 碾压完成后

图3—105 上部填筑完成后

⑦风机、供电、温控设备安装,如图3—106所示。风机、供电、温控安装工作应在路基边坡防护工程、路基排水施工完成后进行,在此之前通风管的延长管管口采用管堵临时封堵,以防进入砂砾、风雪等。风机、供电、温控等设备基座应采用现浇混凝土制作,确保基础牢靠,并防止地表水的干扰。风机、供电、温控等设备安装完成后,应对其进行调试,确保其工作可靠。

图3—106 风机系统安装

(2)强制弥散式通风路基质量控制关键点

①原材料检查。风机、主风管、弥散管、管件等材料设备各项技术指标应满足设计要求。进场时,按规定进行取样、检验和试验或委外送检,合格后方可用于施工。

②强制弥散式通风路基基底处理和路拱横坡。压实度、弯沉和平整度达到路基顶面交验标准,路基不设路拱横坡。铺设10 cm厚中粗砂垫层,中粗砂必须过筛,最大粒径不超过0.5 cm。

③弥散管、主风管埋设、检查。弥散管、主风管管体完整、无破损,埋设位置准确。同管径、异管径、三通接口连接应牢固密实。铺设完成后,必须对连接处仔细检查,并进行气密性试验,试验合格并经过监理工程师验收后,方可进行下一工序施工。

④上部填料填筑。上部填料应选择中粗砂(过筛,最大粒径不超过0.5 cm)进行填筑,松铺厚度≥80 cm,卸料必须采用递推卸料法。

⑤风机系统安装、调试。当上部施工影响到通风管时,应临时封堵。风机系统应在路基主体、防护排水工程完成后进行,风机系统基座应牢固可靠,保证不受地表水侵袭。安装完成后,应对其进行调试、验收。

5)强制弥散式通风路基质量及检测要求

①风机、主风管、弥散管、管件等材料设备基本技术性能测试(满足设计指标要求)。

②基底的压实度、平整度、弯沉、路拱横坡检测(满足路基顶面验交标准,不设路拱横坡)。

③中粗砂垫层厚度、最大粒径、过筛状况(满足过程控制要求)。

④主风管、弥散管管体完整性、埋设位置、连接处检查、气密性试验(满足过程控制要求)。

⑤上部填料选择、松铺厚度、递推卸料法(满足过程控制要求)。

⑥风机系统基座制作、安装、调试(满足过程控制要求)。
