(1)挤压套筒连接介绍
套筒挤压连接(图6-34)是将需要连接的钢筋(应为带肋钢筋)端部插入特制的钢套筒内,利用挤压机压缩钢套筒,使它产生塑性变形,靠变形后的钢套筒与带肋钢筋的机械咬合紧固力来实现钢筋的连接。这种连接方法一般用于直径为16~40mm的HRB335、HRBF335、HRB400、HRBF400、RRB400钢筋,挤压方式分径向挤压和轴向挤压两种。具体可见:《钢筋机械连接技术规程》(JGJ 107—2016)。挤压套筒连接原理如图6-35所示,挤压套筒规格见表6-5。

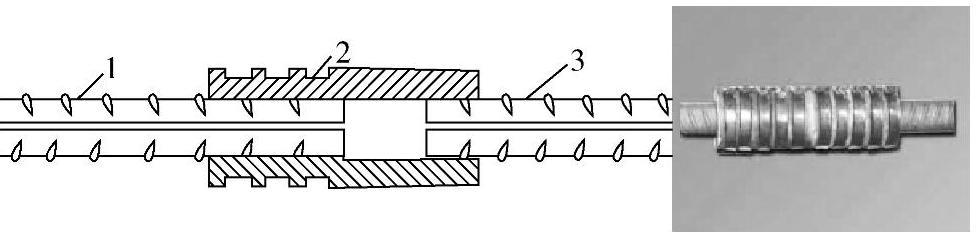

图6-34 挤压套筒连接示意图
1—连接钢筋 2—挤压套筒 3—待连接钢筋

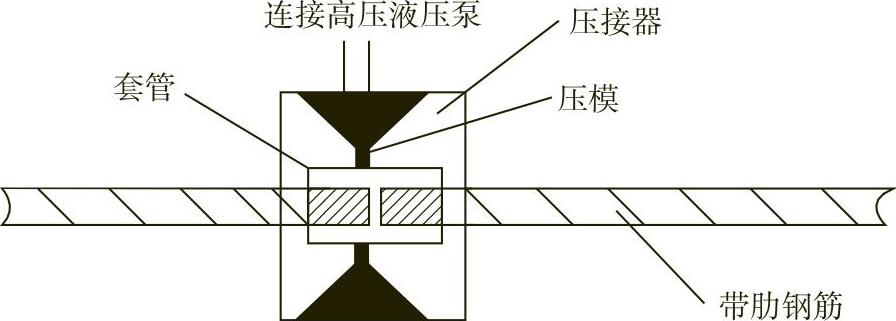

图6-35 挤压套筒挤压连接工作原理图
表6-5 挤压套筒规格
(www.daowen.com)
(2)挤压套筒连接构造
《装标》5.6.4规定,上、下层相邻预制柱纵向钢筋采用挤压套筒连接时(图6-36),柱底后浇段的箍筋应满足下列要求:
1)套筒上端第一道箍筋距离套筒顶部不应大于20mm,柱底部第一道箍筋距离柱底面不应大于50mm,箍筋间距不宜大于75mm。

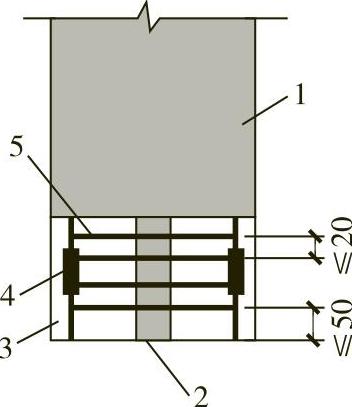

图6-36 柱底后浇段箍筋配置示意(《装标》图5.6.4)
1—预制柱 2—支腿 3—柱底后浇段 4—挤压套筒 5—箍筋
2)抗震等级为一、二级时,箍筋直径不应小于10mm,抗震等级为三、四级时,箍筋直径不应小于8mm。采用挤压套筒连接的预制柱底宜设置支腿,以便于上层预制柱的安装就位。
挤压套筒用于装配式混凝土结构连接时,具有连接可靠、少用人工、施工质量现场可以检查等优点。施工现场采用机具对套筒进行挤压实现钢筋连接时,需要足够大的操作空间,因此,预制构件之间应该留有足够的后浇段,宜≥300mm。
