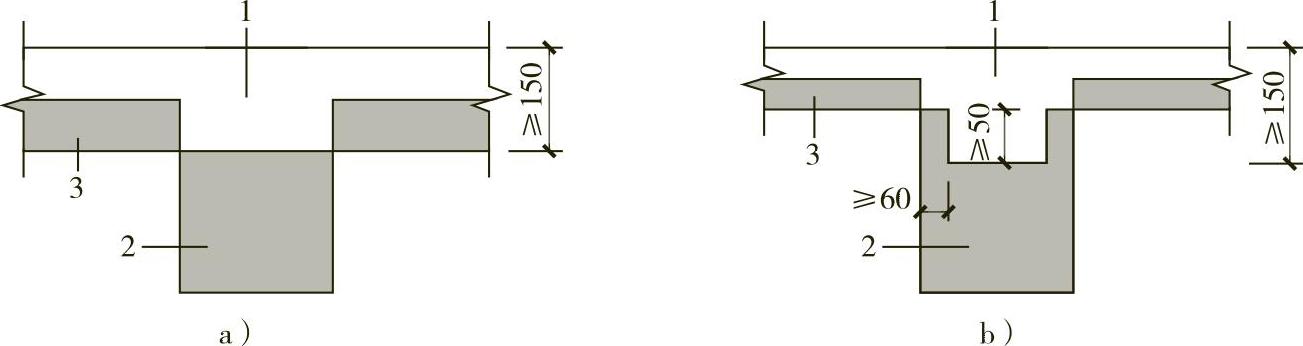

1)《装规》7.3.1条要求:装配整体式框架结构中,当采用叠合梁时,框架梁的后浇混凝土叠合层厚度不宜小于150mm(图6-26a),次梁的后浇混凝土叠合层厚度不宜小于120mm;当采用凹口截面预制梁时(图6-26b),凹口深度不宜小于50mm,凹口边厚度不宜小于60mm。
图6-26 叠合框架梁截面示意(《装规》图7.3.1)
a)矩形截面预制梁 b)凹口截面预制梁
1—后浇混凝土叠合层 2—预制梁 3—预制板
当叠合板的总厚度小于叠合梁的后浇混凝土叠合层厚度要求时,预制部分可采用凹口截面形式,增加梁的后浇层厚度。预制梁也可采用其他截面形式,如倒T形截面或传统的花篮梁的形式等。

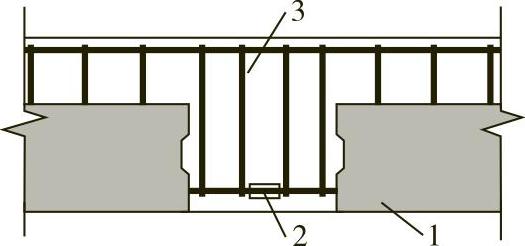

图6-27 叠合梁连接节点示意(《装规》图7.3.3)(www.daowen.com)
1—预制梁 2—钢筋连接接头 3—后浇段
2)《装规》7.3.3叠合梁可采用对接连接(图6-27),并应符合下列规定:
①连接处应设置后浇段,后浇段的长度应满足梁下纵向钢筋连接作业的空间需求。
②梁下部纵向钢筋在后浇段内宜采用机械连接(加长丝扣型直螺纹接头)、套筒灌浆连接或焊接连接。
③后浇段内的箍筋应加密,箍筋间距不应大于5d(d为纵向钢筋直径),且不应大于100mm。
当梁的下部纵向钢筋在后浇段内采用机械连接时,一般只能采用加长丝扣型直螺纹接头,滚轧直螺纹加长丝扣在安装过程中存在一定的困难(主要是对位存在困难),丝扣存在间隙,受力情况下存在微滑移等现象,无法达到一级接头的性能指标。机械连接套筒连接还有挤压套筒连接和注浆套筒连接。挤压套筒连接需要液压钳,注浆套筒数量多、水平注浆量大、质量不易保证。都有各自的优缺点。新型的机械连接接头也正在研发中。
