1)成立现场领导组
现场指挥组设总指挥1名,全面负责现场指挥作业;副总指挥1名,协助总指挥工作,必要时代行总指挥职责。指挥组下设4个职能小组:分别是监测组、控制组、液压组和作业组,各设组长一名,与总指挥、副总指挥共同组成现场指挥组。各职能小组的功能分别如下。
(1)监测组。负责监测桥梁的运动轨迹、整体姿态、结构变形等,定期汇总监测结果报现场总指挥,当出现异常情况或监测结果超出报警值时,应及时向总指挥汇报,并提出建议。监测组细分为宏观监测组和微观监测组,前者主要负责监测运动轨迹和整体姿态,后者主要负责应变、裂缝等项目的监测。
(2)控制组。根据总指挥命令对液压系统发出启动、顶升或停止等操作指令。当出现异常情况需紧急停止时,应自行判断并在第一时间对系统发出停止指令。
(3)液压组。负责整个液压系统的安装、维护、保养、检查与维修。根据总指挥的要求调整液压元件的设置。
(4)作业组。负责顶升期间的劳力配置并提供劳务作业,工作内容包括施工场地清理、顶推时的垫铁安装等。
各职能小组受总指挥统一指挥,向总指挥汇报工作,总指挥汇总领导组其他成员的意见后做出决策,并由总指挥向各职能小组发出指令,进入下一道工序工作。
2)人员培训
对参与顶升施工的人员进行严格的工作分工,进入现场前进行充分的培训。
3)顶升系统安装调试
(1)光栅尺体安装。光栅尺体固定于箱梁上,读数头固定于桥墩、台上,光栅尺量程为150mm。
(2)泵站安装。顶升泵站4台,分别安装在两侧桥台和两中墩附近的桥面人行道上。泵站靠一侧放置,另一侧人行道正常通行。
(3)千斤顶分组。顶升千斤顶共设36台,按墩台位置分成4组,各组数量从东到西依次是6+12+12+6。
(4)顶升系统结构检查。千斤顶安装是否垂直牢固;限位支架安装是否牢固,限位值设值是否正确;影响顶升的设施是否已全部拆除;主体结构上已去除与顶升无关的一切荷载;主体结构与其他结构的连接是否已全部去除。
(5)顶升系统调试。
①液压系统检查:油缸安装牢固正确;泵站与油缸之间的油管连接正确、可靠;油箱液面达到规定高度;备用2桶液压油,加油必须经过滤油机;液压系统运行正常,油路无堵塞或泄漏;液压油是否需要通过空载运行过滤清洁。
②控制系统检查:系统安装就位并已调试完毕;各路电源接线、容量和安全性符合规定;控制装置接线、安装正确无误;数据通信线路正确无误;PLC控制系统运行正常,液压系统对控制指令反应灵敏;各传感器系统传输信号正确;系统升降自如;光栅尺可正常工作;各种阀工作状况正常。(www.daowen.com)
③监测系统检查:百分表安装牢固、正确,没有遗漏;信号传输无误。
④初值的设定与读取:系统初始加载由液压工程师会同土建工程师共同确定并报总指挥,最终由系统操作员输入PLC;读取控制系统力传感器和位移传感器初值或将其归零;读取监测系统中百分表的初值或将其归零。
4)确定交验点
进场前期,对桥梁各部位现状进行测量定位,并对主桥上部结构重量及顶升设施进行详细的受力计算。进场后,首先在中墩处打入木桩,搭建水中施工平台,在桥位两端设材料堆放场及临时设施。在两侧桥台和两中墩处的桥面上分别取2个点,共计8点作为平面位置及标高交验点。顶升前测量8点的坐标及标高初始值,以便顶升完成后进行复核。
5)施工机具及测量仪器
狮子林桥顶升施工中,主要采用的施工机具及测量仪器如表5-6所示。

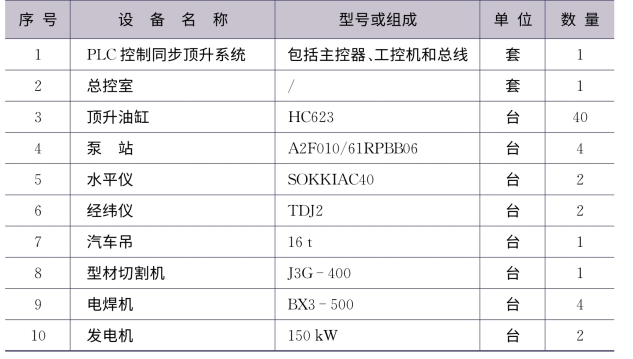

表5-6 主要施工设备、测量仪器
6)顶升施工要点
(1)千斤顶选用。采用200t千斤顶,顶身长395mm,底座直径375mm,顶帽258mm。
(2)千斤顶布置。老桥采用“6+12+12+6”的方式布置,新桥采用“2+6+6+2”的方式布置。
(3)千斤顶分组。每个墩(台)设为一组。
(4)控制区域划分。老桥每个墩台对称划分成两个控制区域,共8个控制区域,新桥每个墩台划分为一个控制区域,共4个控制区域。
(5)施工平台。在河道墩台附近打入木桩(或钢管桩),搭设水中施工平台。
(6)临时支撑。采用600mm×10mm钢管作为临时支撑,其长度与千斤顶的顶长行程相适应,支撑间通过法兰连接。
(7)限位。为避免顶升过程中桥梁产生水平位移,纵、横向均采用钢结构进行限位。
