【摘要】:开启跨由0°转动到13°时,L6节点处的插销构件已经完全分离,因此,开启模拟应至少转动13°。图3-45开启跨开启模拟布置假定安装时的温度是25℃,首先现场测量固定跨中墩支座的间距S,再测量25℃时已预拼预压的开启跨L0距离L6的长度S1。通过多次开启模拟,应密切注意L6与L6′节点处插销机构的状态,研究开启过程中主桁变形对插销机构的影响。
解放桥开启跨预拼预压完成后,应进行开启模拟,并模拟不同温度下的开启状态。开启跨由0°转动到13°时,L6节点处的插销构件已经完全分离,因此,开启模拟应至少转动13°。将齿座梁上的齿条支于弧形梁齿条下,并将其固定,通过收缩和放松拉索,实现开启跨的转动模拟,如图3-45所示。

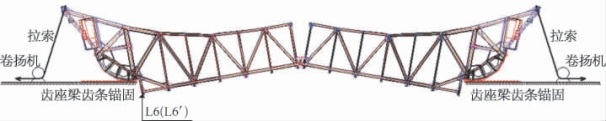

图3-45 开启跨开启模拟布置
假定安装时的温度是25℃,首先现场测量固定跨中墩支座的间距S(理论距离为23.47m×2=46.94m,L6与L6′节点中心理论距离为0.9m),再测量25℃时已预拼预压的开启跨L0距离L6的长度S1(理论长度为23.02m)。天津最低温度为-27℃,最高温度为41℃。因此模拟最低温时,L6与L6′节点中心距离应调整为(S-2×S1+0.0287)m,在模拟最高温时,L6与L6′节点中心距离应调整为(S-2×S1-0.0088)m。可通过移动一侧齿座梁齿条位置实现距离的调整。开启模拟时注意事项如下:
(1)钢桥面板的U肋及顶板应采取固定措施确保在开启13°的情况下不会滑移。(www.daowen.com)
(2)应在钢桥面板、人行托架及小纵梁上进行堆载,并采取固定措施保证开启模拟角度范围内堆载不会滑移,钢桥面板上的堆载总重为铺装重(含路缘及主桁盖板),单跨共计25t。在人行道托架及小纵梁上的堆载总重为木铺装重(含栏杆、路缘角钢等),单跨两侧人行道堆载共计10t。
(3)在一侧齿座梁齿条下铺设四氟板,通过千斤顶顶推调整两跨开启跨结构的间距。
(4)通过多次开启模拟,应密切注意L6与L6′节点处插销机构的状态,研究开启过程中主桁变形对插销机构的影响。
