理论教育 客车制造工艺:内饰护板与装饰顶安装

客车制造工艺:内饰护板与装饰顶安装

时间:2023-10-05 理论教育 版权反馈
【摘要】:表7-6 客车内饰护板检验的项目及要求(二)客车前后装饰内顶的安装客车前后装饰内顶是其前后部装饰的主要部件。将两侧前装饰顶固定角铁按研装前内顶时的高度固定,用电钻钻出底孔后,装配自锁螺钉,每侧角铁均匀装3个螺钉。图7-94 前装饰内顶安装完成后的效果2.客车后装饰内顶的安装后内顶装饰件的安装工艺①后内顶左右转角研装。钻底孔后,用自锁螺钉紧固,扣上装饰扣盖,固定点需均匀布置,安装面不得有波浪现象。④研装后装饰内顶。

客车制造工艺:内饰护板与装饰顶安装

(一)客车内饰护板的安装

客车内饰护板分为硬质内饰护面、分块软质内饰护面和整体连续内饰护面三种,不同结构的内饰护板,安装工艺有所不同。

图7-92 后置发动机舱地板消声和隔热示意图

1—聚氨酯发泡层 2—铁皮封板 3—隔热隔声层 4—菱形钢丝网或圆孔铝板

图7-93后置发动机舱地板消声、隔热示意图

1—地板革 2—重材料板 3—复合板 4—密泡沫塑料 5—玻璃纤维 6—铝铂 7—磷纤维绒毛 8—聚脂泡沫

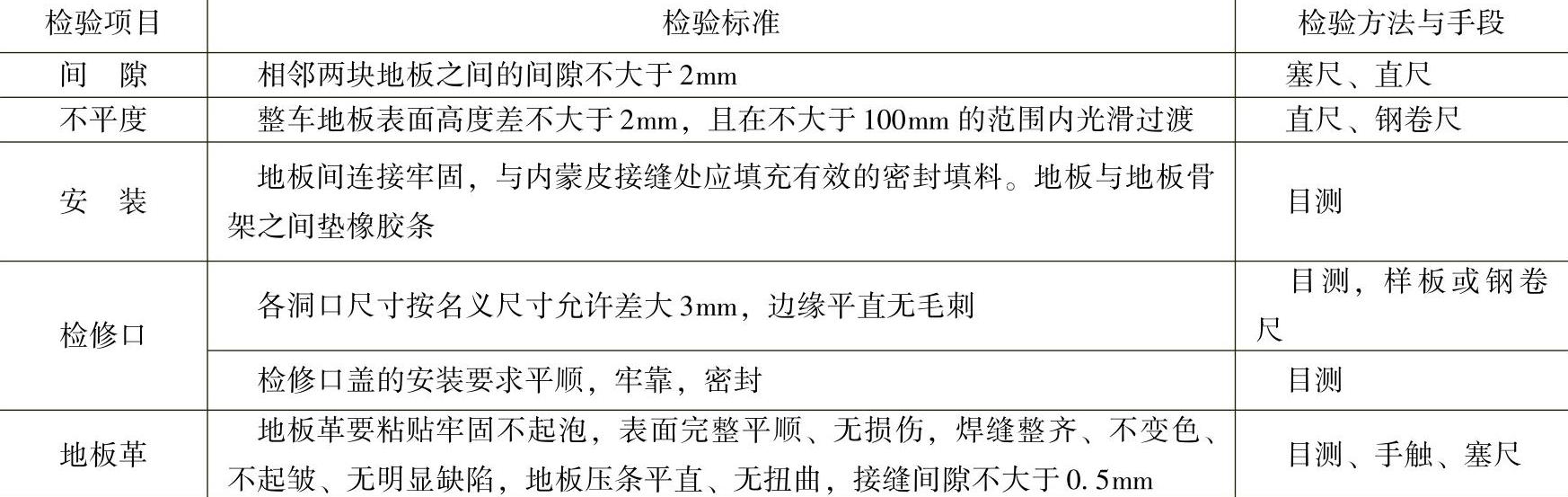

表7-4 客车地板装配质量的检验要求

1.普通硬质内饰护板的安装

普通客车及城市客车所采用的硬质分块内饰护板的安装工艺过程为:下料→预装(修边、切割洞孔)→简单固定→压条固定→压条卡套

下料时,应尽量提高板材的利用率。预装时,应按相应的顺序将板材排列好,在灯、风扇等相应位置切割洞孔以便于安装,板材周边有干涉或过渡不顺的地方应适当修整。每块板用4~6颗自攻螺钉简单固定,并在板材接缝处及拐角处装上铝型材压条。为了更加美观,还可以在铝型材压条外面卡上塑料卡套。面板、型材与车身骨架一般采用自攻螺钉固定,自攻螺钉的底孔,与采用的螺钉规格及支撑骨架的基础板件壁厚有关,表7-5列出了GB/T 3098.11—2002推荐的一些常用规范以供参考。

表7-5 GB/T 3098.11—2002中的常用规范

2.分块式软质内饰护板的安装

分块式软质内饰护板与硬质护板不同,一般情况下已事先定尺加工好,因此板材规格较整齐,安装前无需进行预装、修磨等操作,或仅需少量的修磨操作。其安装工艺顺序的特点是先在车内骨架上安装工字型材,然后插入板材,最后用型材封闭端口。工字型材的固定方式可以采用沉头自攻螺钉,也可以采用沉头铝质抽芯铆钉。这种结构在安装后,从内蒙皮表面一般看不到螺钉或铆钉头外露。同时,板材定尺加工对工字型材安装的位置精度要求也较高。这种材料及其安装方式一般在中型客车或产量较大的客车上使用,以提高安装速度,减少操作人员的安装失误。它的缺点是压条较多,影响整体效果。

3.整体连续内饰护板的安装

整体连续内饰护板的结构从工艺内容上来看,一般分为两步:第一步是硬质底板安装,第二步是在硬质底板上蒙上软质织物或皮革。具体工艺过程为:硬质底板安装→消除接缝→板面打磨→清洁→喷胶→粘贴软质护面→边沿部位处理

底板的材质可以是铝板,也可以是玻璃钢材料或耐腐蚀胶合板。为防止鼓动声,板材必须具备一定的刚度。底板的固定一般采用铆、胶结合的方式。先在能够与底板接触的骨架表面用胶枪均匀打上粘接胶(如Sika 221),再将预制好的底板(定好尺寸且钻好固定孔)平贴在车身骨架内表面上,最后用沉头铝铆钉进一步将底板固定在骨架上。

底板安装好后,在相邻底板接缝处要刮涂一些补缝腻子,确保整个板面平整光滑。待腻子干燥后,用研磨机对整个板面进行研磨,磨毛后的底板有利于更加牢靠地粘贴织物或皮革。在粘贴织物之前,需清洁整个底板,因为底板上的粉尘及污垢会破坏粘贴强度,使织物无法粘贴或粘贴后发生早期脱落现象。做好清洁工作后,立刻在底板表面及织物背面均匀喷洒粘接剂(如303、841、902等),待粘接剂挥发后,须从一个方向将织物粘贴在底板上,用橡木刮刮平织物表面,消除气泡及皱褶。最后修整织物边沿,裁剪余料,去除毛屑。这种安装方式一般用在豪华客车或产量较小的车型上,优点是整体感较强,压条很少。它的缺点是容易脱胶、起泡,夏天经过太阳暴晒后有异味。

4.客车内饰护板安装质量的检验

内饰护板安装完毕后,要进行安装质量的检验,表7-6中列出了检验的项目及要求。

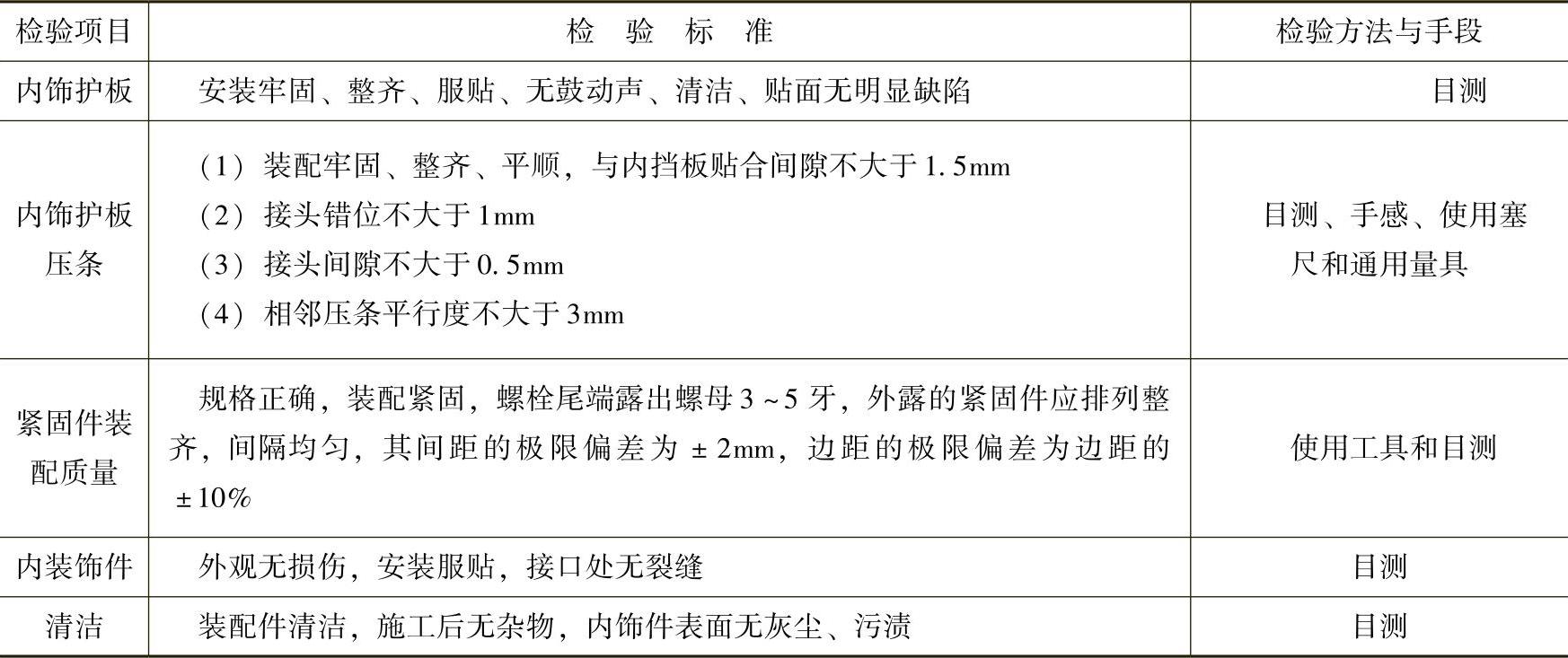

表7-6 客车内饰护板检验的项目及要求

(二)客车前后装饰内顶的安装

客车前后装饰内顶是其前后部装饰的主要部件。下面通过典型的前后部内顶装饰件的装配作业,阐述客车前后装饰顶的装配工艺特点。(www.daowen.com)

1.客车前装饰内顶的安装

(1)客车前装饰内顶的安装工艺。

①划线研割。将前内顶按顶盖骨架对中后,划线研掉左右两边的余量,要求研割后去掉毛刺。这一步骤也可在分装区完成。

②研装前装饰内顶。将研割好左右两边的前内顶抬到安装位置,检查前内顶前沿的曲线与前风窗曲线是否一致,如果不一致,则必须研割前内顶前沿曲线。

③安装装饰胶条。将装饰胶条(一般颜色同装饰内顶)沿前装饰内顶边沿,用德帮2495瞬干胶粘牢,胶条端头处应切口整齐。如前装饰内顶边沿有装饰翻边,则这一步骤可不进行。

④安装前装饰顶固定角铁。将两侧前装饰顶固定角铁按研装前内顶时的高度固定,用电钻钻出底孔后,装配自锁螺钉,每侧角铁均匀装3个螺钉。如骨架上已预埋了安装固定角铁,这一步骤可不进行。

⑤固定前装饰内顶。将前装饰内顶托至事先研装好的位置,保证前装饰内顶安装面与车身预留固定安装面贴合。先固定前装饰内顶前后下端面,用电钻钻出底孔后,装配自锁螺钉(带上螺钉装饰扣)并紧固,再固定前装饰内顶两侧下端面。安装完成后的效果见图7-94。

(2)安装要求

①前内顶装饰件安装面与地面水平。

②内顶前沿与风窗均匀贴合,间隙在2mm以内。

③前沿下平面安装螺钉分布均匀,保证下平面无波浪。

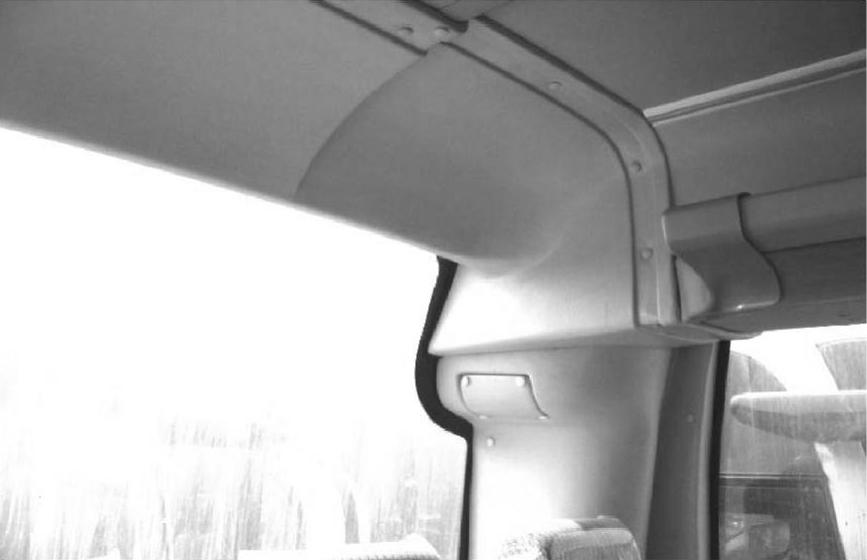

图7-94 前装饰内顶安装完成后的效果

2.客车后装饰内顶的安装

(1)后内顶装饰件的安装工艺

①后内顶左右转角研装。将后内顶左右转角摆正,切割掉与发动机舱、侧围、侧窗、风窗之间干涉的部分。研装过程中,如发现与后部空调高低压冷媒管、电器线束等干涉,则需调整左右转角的安装位置。

②固定后内顶左右转角。钻底孔后,用自锁螺钉紧固,扣上装饰扣盖,固定点需均匀布置,安装面不得有波浪现象。

③后内顶划线研割。将后内顶装饰件左右多余部分划线切割,切割后去除毛刺。这一步骤可在分装区完成。

④研装后装饰内顶。将后装饰内顶上顶面靠在顶盖垫板上,下底面保持水平。观察后顶与左右转角间隙是否均匀,切割掉后内顶与后风窗之间的多余部分。

⑤固定后内顶。将后内顶摆正,钻底孔后,用自锁螺钉(带上SB-31装饰扣)紧固,扣上装饰扣盖,固定位置应均匀,安装面不得有波浪现象。安装完成后的效果见图7-95。根据设计结构不同,也可先安装后装饰内顶再装左右转角。

(2)安装要求

①后内顶左右转角立面螺钉分布均匀,安装面无波浪。

②后内顶与地板保持水平,与左右转角贴合且两者间缝隙均匀,间隙应在3mm以内。

图7-95 后装饰内顶安装完成后的效果
