①根据图示内容和《房屋建筑与装饰工程量计算规范》和计价规范的规定,计算该工程带形基础、垫层、挖基础土方、回填土方的工程量,计算过程填入表6.18 中。
②施工方案确定:基础土方为人工放坡开挖,依据企业定额的计算规则规定,工作面每边300 mm;自垫层上表面开始放坡,坡度系数为0.33,余土全部外运。计算基础土方工程量。

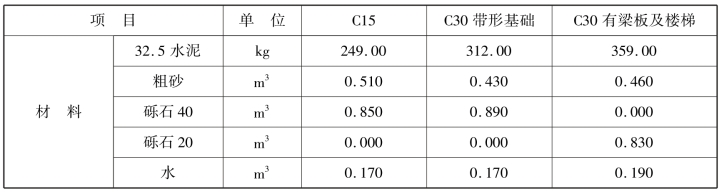

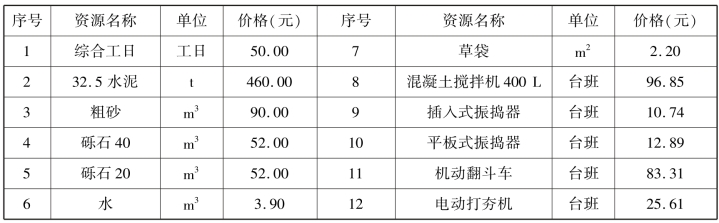

③根据企业定额消耗量表6.19、市场资源价格表6.20 和《全国统一建筑工程基础定额》混凝土配合比表6.21,模板费用放在措施项目费用中,编制该工程分部分项工程量清单综合单价表和分部分项工程量清单与计价表。

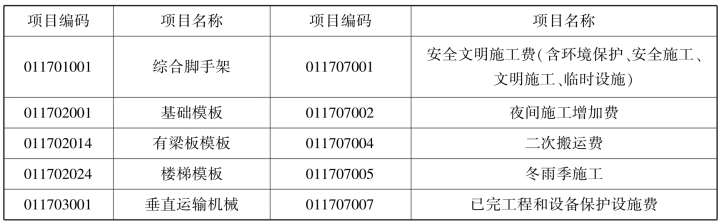

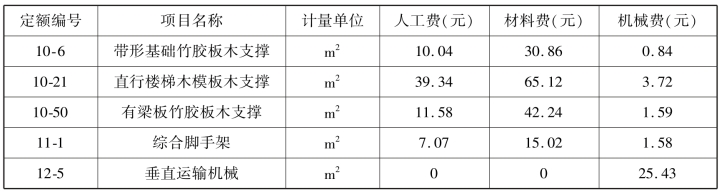

④措施项目企业定额费用,见表6.22;措施项目清单编码,见表6.23;措施费中安全文明施工费(含环境保护、文明施工、安全施工、临时设施)、夜间施工增加费、二次搬运费、冬雨季施工、已完工程和设备保护设施费的计取费率分别为:3.12%、0.7%、0.6%、0.8%、0.15%,其计取基数均为分部分项工程量清单合计价。基础模板、楼梯模板、有梁板模板、综合脚手架工程量分别为:224,316,1 260,1 600 m2,垂直运输按建筑面积计算其工程量。
依据上述条件和《房屋建筑与装饰工程量计算规范》的规定,编制该工程的总价措施项目清单与计价表、单价措施项目清单与计价表。
⑤其他项目清单与计价汇总表中明确:暂列金额300 000 元,业主采购钢材暂估价300 000 元(总包服务费按1%计取)。专业工程暂估价500 000 元(总包服务费按4%计取),计日工中暂估60 个工日,单价为80 元/工日。编制其他项目清单与计价汇总表;若现行规费与增值税分别按5%、11%计取,编制单位工程投标报价汇总表。确定该土建单位工程的投标报价。

表6.18 分部分项工程量清单与计价表

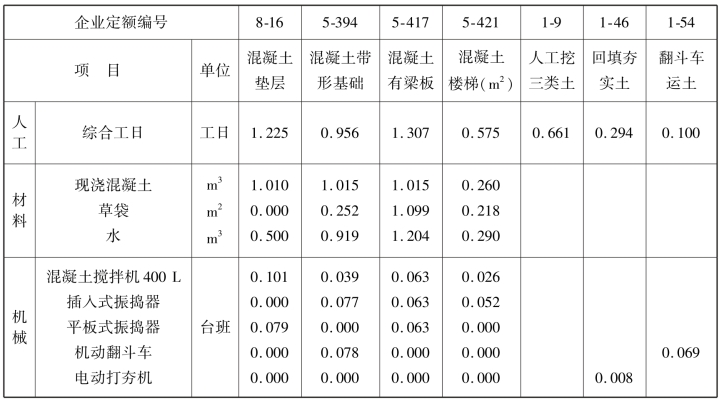

表6.19 企业定额消耗量表(节选)单位:m3
