在应用《贵州省建筑与装饰工程计价定额》(GZ 01-31—2016)中的消耗量和单价计算清单综合单价时,要认真阅读并掌握定额中的总说明、章说明。当设计要求与定额子目的工程内容、材料规格、施工方法、施工环境等不完全相符时,可根据定额中的总说明、章说明等有关规定,对定额子目进行换算后再计算清单综合单价。
定额子目换算的实质就是按定额规定的换算范围、内容和方法对定额子目的费用重新计算。常见的定额子目换算有系数换算,材料换算,运距、厚度、高度的换算。经过换算的定额子目应在编号后写上“换”字,如A1-1 换。
1)系数换算
当施工环境、施工方法等与定额相关内容不同时,常将定额相关费用乘以不同系数进行换算。
【例6.4】已知某工程机械挖、运湿土,而定额子目是按天然湿度土编制,见表6.7。定额第一章说明中规定当机械挖、运湿土时,相应定额子目人工、机械乘以系数1.15。计算工程挖湿土时的定额子目费用。

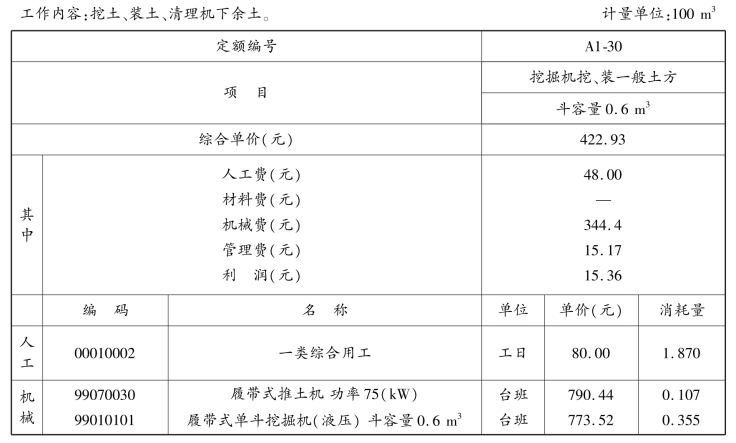

表6.7 《贵州省建筑与装饰工程计价定额》(GZ 01-31—2016)挖掘机挖、装一般土方
【解】按照定额规定,人工、机械乘以系数1.15。
人工费:48×1.15=55.2(元)
机械费:344.4×1.15=396.06(元)
A1-30 定额子目经过换算后综合单价=55.2+396.06+15.17+15.36=481.79(元)
2)材料换算
当设计要求的材料材质、种类、规格、强度、配合比等与定额子目不一致时,须将定额子目的材料换算成设计要求的材料。
【例6.5】已知某工程砖基础采用M7.5 现拌水泥砂浆砌筑(单价:141.66 元/m3),而定额子目是按M5.0 水泥砂浆编制,见表6.1。请计算现拌砂浆砖基础的定额子目费用。
【解】按照定额规定,表6.1 中的水泥砂浆M5.0 须换成M7.5,而消耗量和其他单价不变。(www.daowen.com)
根据表6.1:
水泥砂浆M5.0 材料费=2.399×130.78=313.74(元)
水泥砂浆M7.0 材料费=2.399×141.66=339.84(元)
定额A4-1 中的材料费则由317.51 元变成:317.51-313.74+339.84=343.61(元)
A4-1 定额子目经过材料换算后综合单价=2 284.44-317.51+343.61=2 310.54(元)
3)运距、高度、厚度换算
当设计要求的运距、高度、厚度与定额子目不一致时,须将定额子目的相关内容换算成设计要求的运距、高度、厚度。
【例6.6】已知某工程内墙面抹灰厚度为(13+8)mm(基层13 mm,面层8 mm),而定额子目是按(13+5)mm 编制,见表6.8。请计算该工程内墙抹灰的定额子目费用。

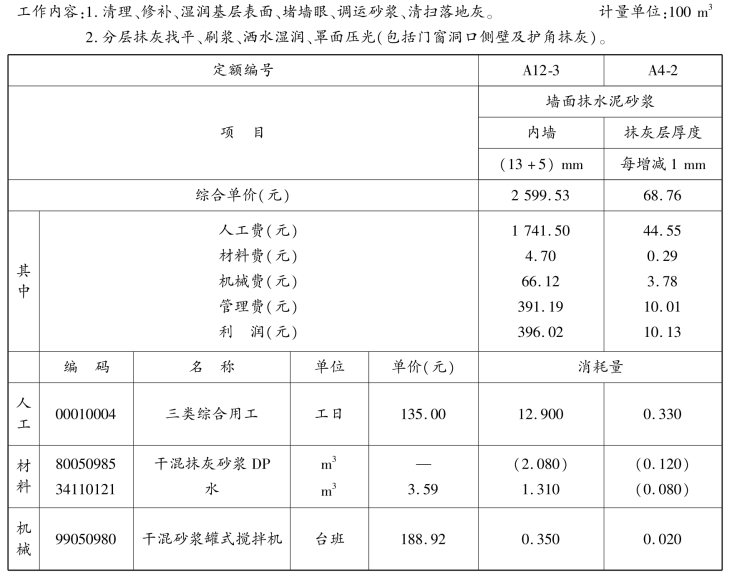

表6.8 《贵州省建筑与装饰工程计价定额》(GZ 01-31—2016)墙面抹水泥砂浆
【解】根据已知条件和表6.8 中的定额子目可知,需要在A12-3 的基础上增加3 mm 抹灰厚度的费用。
增加3 mm 厚度需增加的定额子目综合单价=68.76×3=206.28(元)
该工程内墙抹灰的定额子目综合单价=2 599.53+206.28=2 805.81(元)
