工程计量与计价规则之不同

时间:2023-10-03 理论教育 版权反馈
【摘要】:机械上下行驶坡道的土方或石方,其开挖工程量合并在相应工程量内计算。图3.7挖土方放坡计算如图3.8 所示,土壤类别为二类土,求建筑物人工平整场地工程量,并列出相关工程量清单表。试计算其挖基础土方的清单工程量,并列出挖基础土方清单表。根据地质资料,确定柱基础为人工放坡开挖,工作面每边增加0.3 m,自垫层以上开始放坡,放坡系数为0.33,试计算独立基础挖土方工程量及清单工程量。

工程计量与计价规则之不同

①定额在计算各种挖土方项目时,若不支挡土板及其他挡土方式时需考虑工作面并按放坡开挖计算;若支挡土板开挖,需在其他已有工作面的基础上每边另加100 mm 计算,此时不用考虑放坡。

a.沟槽土石方,按设计图示沟槽长度乘以沟槽断面面积(考虑工作面、放坡等),以体积计算。条形基础的沟槽长度,设计无规定时,按下列规定计算:

外墙沟槽,按外墙中心线长度计算。突出墙面的墙垛,按墙垛突出墙面的中心线长度,并入相应工程量内计算。

内墙沟槽、框架间墙沟槽,按基础(含垫层)之间垫层(或基础底)的净长度计算。

b.基坑土石方,按设计图示基础(含垫层)尺寸,另加工作面宽度、土方放坡宽度或石方允许超挖量乘以开挖深度,以体积计算。

c.一般土石方,按设计图示基础(含垫层)尺寸,另加工作面宽度、土方放坡宽度或石方允许超挖量乘以开挖深度,以体积计算。机械上下行驶坡道的土方或石方,其开挖工程量合并在相应工程量内计算。

d.基坑土方大开挖后再挖沟槽、基坑,其深度以大开挖后底面标高至沟槽、基坑底面标高计算。

②基础施工需搭设脚手架时,基础施工的工作面宽度,条形基础按1.5 m 计算(只计算一面),独立基础按0.45 m 计算(四面均计算)。

③基坑土方大开挖需做边坡支护时或基坑内施工各种桩时,基础施工的工作面宽度按2.00 m 计算。

④计算基础土方放坡时,放坡自基础(含垫层)底面开始计算。土方放坡的起点深度和放坡坡度,不同于清单,土壤类别仅分为两类,见表3.8。

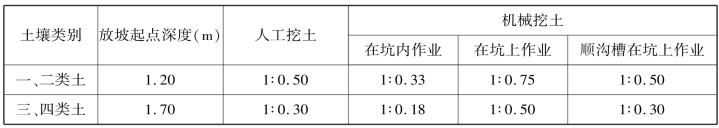

表3.8 土方放坡起点深度和放坡坡度表

⑤挖沟槽土方需考虑工作面、是否放坡或支挡土板等情况,以下是分别考虑这些后挖沟槽土方的计算公式,如图3.5 所示。

图3.5 沟槽土方计算公式

说明:

a 为基础垫层(基础)底部宽度。c 为方便基础施工而留设的操作空间,称为工作面;当基础施工中无须留设工作面时,c=0。k 为放坡系数。H 为槽底面至设计室外地坪的高度。L 为沟槽长度,外墙按外墙的中心线L 中,内墙按基础底面的净长线L 基底。内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。

⑥挖基坑土方需考虑工作面、是否放坡或支挡土板等情况,以下是分别考虑这些后挖基坑土方的计算公式,如图3.6 所示。

a.施工方案不放坡、不支挡土板时,土方开挖的工程量为:

式中 A、B——基础(或垫层)底长、宽;

   C——基础施工所需工作面;

   H——挖土深度(从垫层底至设计室外地坪或施工场地标高)。

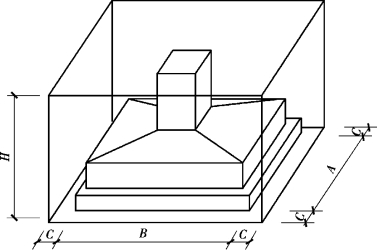

图3.6 挖土方工程量

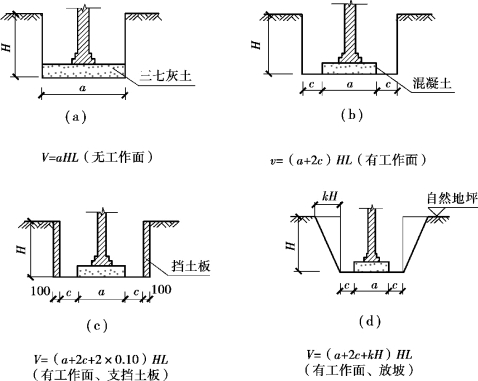

b.施工方案采用四面支挡土板时,土方开挖的工程量(图3.7)为:

式中 b——挡土板厚(一般b 可以取100 mm);

   A、B、C、H 含义同上。

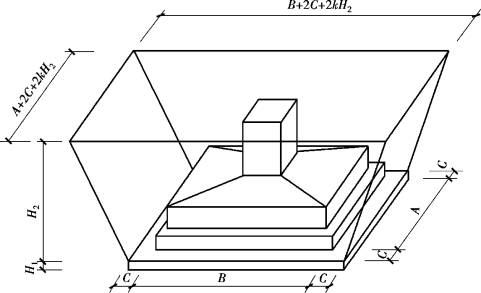

   c.施工方案采用四面放坡时,土方开挖的工程量(图3.7)为:

(www.daowen.com)

式中 k——放坡系数;

   H1——垫层厚;

   H2——垫层面至室外地坪的深度或施工场地标高。

图3.7 挖土方放坡计算

【例3.1】如图3.8 所示,土壤类别为二类土,求建筑物人工平整场地工程量,并列出相关工程量清单表。

【解】人工平整场地工程量=(31.2+0.24)×(17.4+0.24)-(7.2-0.24)×8.4×2

            =437.67(m2)

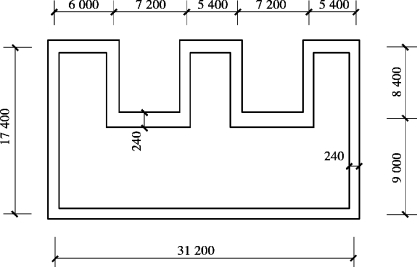

图3.8 某建筑物底层平面示意图

人工平整场地的工程量清单见表3.9。

表3.9 分部分项工程清单表

【例3.2】某建筑物基础平面及剖面如图3.9 所示。已知土壤类别为Ⅱ类土,土方运距3 km,条形基础下设C15 素混凝土垫层。试计算其挖基础土方的清单工程量,并列出挖基础土方清单表。

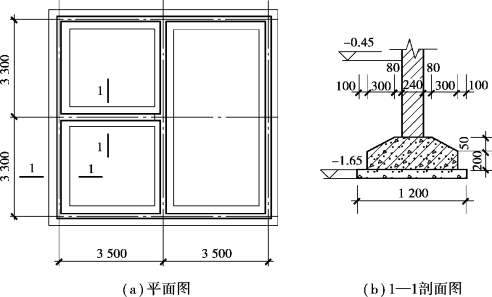

图3.9 某建筑物基础平面及剖面图

【解】由图3.9 可以看出,本工程设计为带形基础。为保证挖土体积的准确计算,外墙基础挖土方长取外墙中心线长,内墙基础挖土方长取垫层间净长。本例题中,外墙墙厚240 mm,其中线与定位轴线重合,则外墙中心线长即为定位轴线长。

外墙中心线长=(3.5×2+3.3×2)×2=13.6×2=27.2(m)

内墙垫层间净长=(3.5-0.6×2)+(3.3×2-0.6×2)=7.7(m)

挖基础土方清单工程量=基础垫层长×基础垫层宽×挖土深度

          =(27.2+7.7)×1.2×(1.65-0.45)

          =34.9×1.2×1.2=50.26(m3)

挖基础土方工程量清单见表3.10。

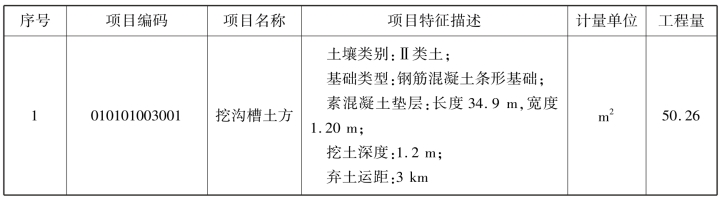

表3.10 分部分项工程量清单表

【例3.3】某工程柱下基础如图3.10 所示,共18 个。根据地质资料,确定柱基础为人工放坡开挖,工作面每边增加0.3 m,自垫层以上开始放坡,放坡系数为0.33,试计算独立基础挖土方工程量及清单工程量。

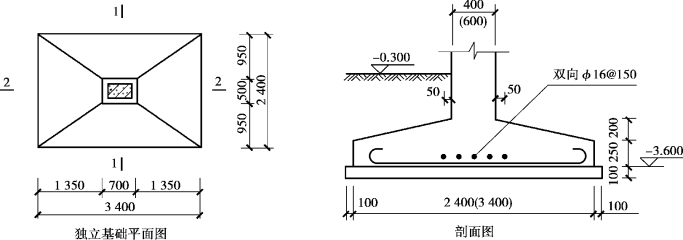

图3.10 基础图

【解】挖独立基础土方清单工程量3.6×2.6×(3.6+0.1-0.3)×18=572.83(m3)挖独立基础土方定额工程量[(3.6+0.3×2)×(2.6+0.3×2)×0.1+(3.6+0.3×2+3.3×0.33)×(2.6+0.3×2+3.3×0.33)×3.3+1/3×0.33×0.33×3.3×3.3×3.3]×18=1 395.14(m3
