1)工作内容及计算规则
①平整场地是指工程破土开工前,对施工现场±300 mm 以内高低不平的部位进行就地挖、运、填及找平,挖、填土方厚度超过±300 mm 以外时,按场地土方平衡竖向布置图另行计算。计算规则为按图示尺寸以建筑物首层建筑面积计算,工作内容包括土方挖填、场地找平及土方运输。
②挖沟槽土方,当图示底宽不大于7 m 且底长大于3 倍底宽为沟槽时,如图3.1 所示,计算规则为按设计图示尺寸以基础垫层底面积乘以挖土深度计算(注:沟槽底宽不包括工作面的宽度)。
工作内容包括排地表水、土方开挖、围护(挡土板)、支撑、基底钎探(在基础开挖达到设计标高后,按规定对基础底面以下的土层进行探察,确认是否存在坑穴、古墓、古井、防空掩体及地下埋设物等,见图3.2)、运输。

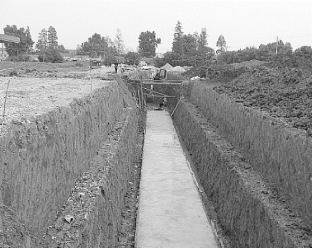

图3.1 沟槽

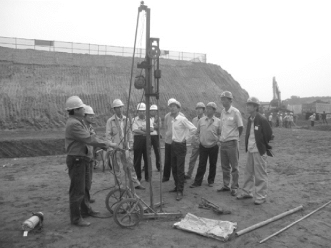

图3.2 基底钎探
根据图纸判断挖沟槽、基坑等的顺序是:先根据尺寸判断是否为沟槽,若不是再判断是否为基坑,若也不是就属于挖一般土方项目。
③挖基坑土方,当图示底长≤3 倍底宽且底面积≤150 m2 为基坑,如图3.3 所示。(注:坑底面积的长、宽均不包含两边工作面的宽度。计算规则、工作内容同挖沟槽土方。)

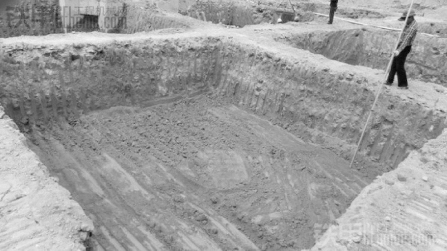

图3.3 基坑
④挖一般土方,凡图示沟槽底宽大于3 m,坑底面积大于150 m2,平整场地挖土方厚度大于300 mm 的均为一般挖土方项目。计算规则按设计图示尺寸以体积计算,常按场地土方平衡竖向布置图以方格网法计算。工作内容同挖沟槽土方。
⑤冻土开挖计算规则按设计图示尺寸开挖面积乘厚度,以体积计算。工作内容包括爆破、开挖、清理、运输。
⑥挖淤泥、流沙计算规则按设计图示位置、界限,以体积计算。工作内容包括开挖和运输。
⑦管沟土方的计算规则为:a.以米计量,按设计图示以管道中心线长度计算。b.以体积计算,按设计图示管底垫层面积乘以挖土深度,以体积计算;无管底垫层按管外径的水平投影面积乘以挖土深度计算。不扣除各类井的长度,井的土方并入。工作内容包括排地表水、土方开挖、围护(挡土板)、支撑、运输、回填。
2)注意事项
①挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。基础土方开挖深度应按基础垫层底表面标高至交付施工场地标高确定,无交付施工场地标高时,应按自然地面标高确定。

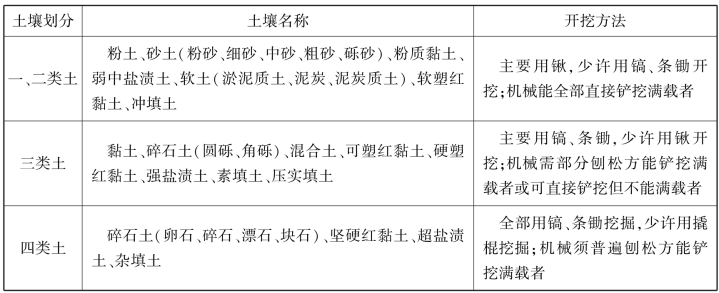

②土石方工程中土壤的分类方法见表3.1,挖掘土壤类别不同,单价不同。
表3.1 土壤分类表(www.daowen.com)
③土方体积应按挖掘前的天然密实体积计算,如需按天然密实体积折算时,应按表3.2中系数计算。

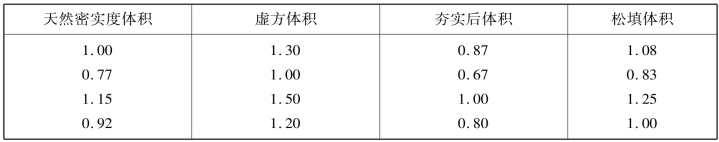

表3.2 土方体积折算系数表
注:虚方指未经碾压、堆积时间不大于1 年的土壤。
④放坡系数的规定。由于土质的不同,挖土时若遇到松散易坍塌的土,为保持基槽、地坑侧壁的稳定,长将上口放宽,侧壁成为一个斜坡,即为放坡。值得注意的是,挖土在清单计算规则中不考虑放坡,而在定额或实际施工时需考虑。是否放坡或上口放多宽应视挖土深度和土的类别,结合施工组织设计来确定。若施工组织设计无明确规定时,放坡的起点及放坡的坡度系数k 按表3.3 选用,k 表示深度为1 m 时应放出的宽度。即当挖土深度为H 时,应放出的宽度则为kH。

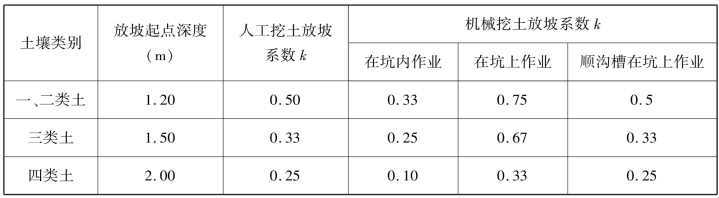

表3.3 土方开挖工程放坡系数表
注:①放坡起点深度是指挖土方时,各类土超过表中的放坡起点深时,才能按表中的系数计算放坡工程量。例如,图中若是三类土时,H >1.50 m 才能计算放坡。
②计算放坡时,沟槽交接处的重复工程量不予扣除。放坡高度应自垫层下面至室外设计地坪标高计算,原槽、坑做基础垫层时,放坡从垫层上表面开始计算。
③沟槽、基坑中土壤类别不同时,分别按其放坡起点、放坡系数,依不同土壤厚度加权平均计算。

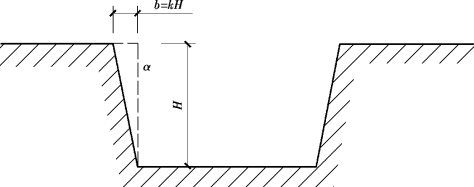

④从图3.4 中可以看出,放坡宽度b 与深度H 和放坡角度α 之间的关系是正切函数关系,即k(放坡系数)=tan α=b/H。
图3.4 放坡角度与宽度关系示意图

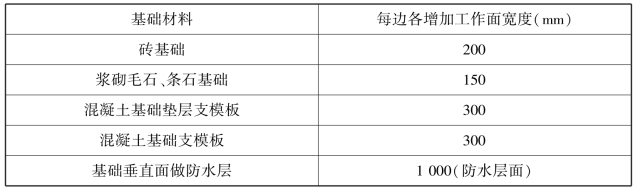

⑤工作面的规定。工作面是指槽、坑内结构施工时,需要增加的工作面。值得注意的是,挖土在清单计算规则中不考虑工作面,而在定额或实际施工时需考虑。所需增加的工作面,按施工组织设计规定计算,如无规定,按表3.4 计算。
表3.4 基础施工所需工作面宽度计算表

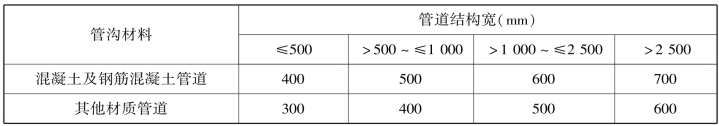

⑥管沟施工每侧所需工作面宽度计算见表3.5。
表3.5 管沟施工每侧所需工作面宽度计算表
注:管道结构宽,有管座的按基础外缘计算,无管座的按管道外径计算。
