铁路行车组织:摘挂列车调车作业计划编制

时间:2023-10-01 理论教育 版权反馈
【摘要】:计划的内容包括摘挂列车的车次、调车作业的起止时分、作业股道、作业方法、摘挂车数和编制人姓名等。编制摘挂列车调车作业计划,要力求做到钩数少、行程短、带车数少、作业方便。

铁路行车组织:摘挂列车调车作业计划编制

1.编制依据

(1)列车调度员下达的摘挂车计划:如摘车数、挂车数、预计列车到站时间及作业要求。(2)车站线路占用及现在车分布情况,待挂车数(重车分去向、空车分车种)及其停留位置。(3)装卸劳力、机具、装卸作业进度和货位使用情况。

2.编制方法

车站值班员编制摘挂列车的调车作业计划时,一般使用附有示意图的调车作业通知单(见图2-1),作为布置和传达计划的依据。为使机车乘务员熟悉车站停留车分布、送车和挂车地点,图中应标明线路容车数和停留车位置。计划的内容包括摘挂列车的车次、调车作业的起止时分、作业股道、作业方法、摘挂车数和编制人姓名等。

编制摘挂列车调车作业计划,要力求做到钩数少、行程短、带车数少、作业方便。

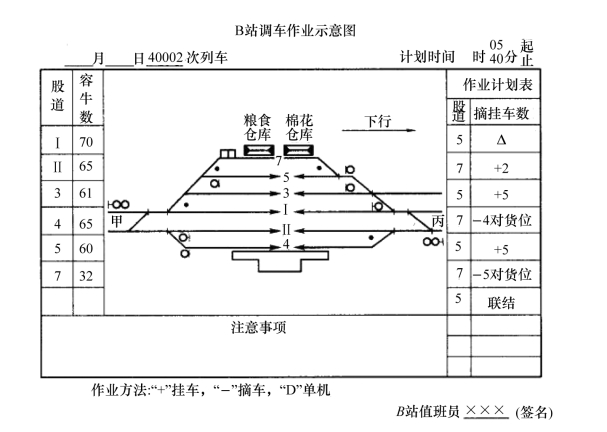

例如B站线路示意图如图2-1所示,7道停有装往甲站的待挂重车2辆,40002次列车在B站甩空车9辆,其中4辆空敞车装棉花,5辆空棚车装粮食,要求编制40002次利用列车机车进行调车作业的计划。(www.daowen.com)

已知40002次列车编组内容顺序为:

机车→甲1→空C4→空P5→甲20

根据B站线路固定使用,列车到达确报和待挂车停留位置,应将40002次列车接入靠近货物线的5道。列车到达后,列车机车先到货物线7道连挂装往甲站的重车2辆,然后将空敞车4辆送往7道装棉花的货位上,再将空棚车5辆送往7道装粮食的货位上,最后返回5道连挂本列。

图2-1 附有示意图的调车作业通知单例图
