先张法预应力筋的放张工作应有序并缓慢进行,防止突然放线所引起的冲击,造成混凝土裂缝。
预应力筋放张时,混凝土强度应符合设计要求;当设计无要求时,不得低于设计的混凝土强度标准值的75%。对于重叠生产的构件,要求最上一层构件的混凝土强度不低于设计强度标准值的75%时方可进行预应力筋的放张。过早放张预应力筋会引起较大的预应力损失或预应力钢丝产生滑动。预应力混凝土构件在预应力筋放张前要对混凝土试块进行试压,以确定混凝土的实际强度。
(1)放张顺序 预应力筋的放张顺序,应符合设计要求;当设计无专门要求时,应符合下列规定:
1)对轴心受压构件,所有预宜力筋宜同时放张。
2)对受弯或偏心受压的构件,应先同时放张预压应力较小区域的预应力筋,再同时放张预压应力较大区域的预应力筋。
3)当不能按上述规定放张时,应分阶段、对称、相互交错地放张。
4)放张后,预应力筋的切断顺序,宜从张拉端开始依次切向另一端。
(2)放张方法 当构件的预应力筋为钢丝时,对配筋不多的钢丝,放张可采用剪切、割断和熔断的方法逐根放张并应自中间向两侧进行,以减少回弹量、利于脱模。对配筋较多的预应力钢丝,放张应同时进行,不得采用逐根放张的方法,以防止最后的预应力钢丝因应力增加过大而断裂或使构件端部开裂。放张的方法可用放张横梁来实现,横梁可用千斤顶或预先设置在横梁支点处的放张装置(楔块或砂箱)来放张。
当构件的预应力筋为钢筋时,放张应缓慢进行。对配筋不多的钢筋,可采用逐根加热熔断或借预先设置在钢筋锚固端的楔块等单根放张。对配筋较多的预应力钢筋,所有钢筋应同时放张,放张可采用楔块或砂箱等装置进行缓慢放张。(www.daowen.com)
如图5-50所示为楔块放张的例子。楔块装置放置在台座与横梁之间,放张预应力筋时,旋转螺母使螺杆向上运动,带动楔块向上移动,横梁向台座方向移动,预应力筋得到放松。楔块放张,一般用于张拉力不大于300kN的情况。
如图5-51所示为砂箱放张的例子。砂箱装置放置在台座和横梁之间,它由钢制的套箱和活塞组成,内装石英砂或铁砂。预应力筋张拉时,砂箱中的砂被压实、承受横梁的反力。预应力筋放张时,将出砂口打开,砂缓慢流出,从而使预应力筋缓慢的放张。砂箱装置中的砂应采用干砂并选定适宜的级配,防止出现砂子压碎引起流不出的现象或者增加砂的空隙率,使预应力筋的预应力损失增加。采用砂箱放张,能控制放张速度、工作可靠、施工方便,可用于张拉力大于1000kN的情况。

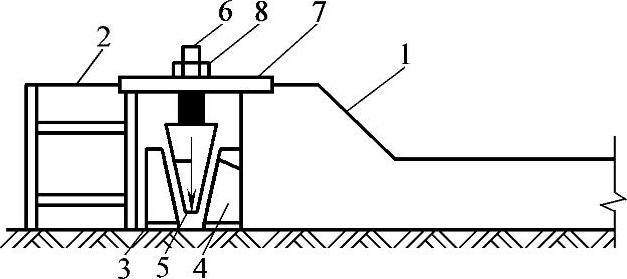

图5-50 楔块放张图
1—台座 2—横梁 3、4—钢块 5—钢楔块 6—螺杆 7—承力板 8—螺母

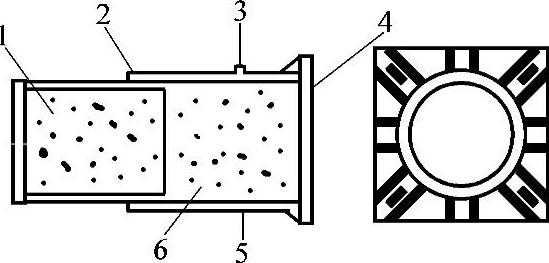

图5-51 砂箱装置构造图
1—活塞 2—钢套箱 3—进砂口 4—钢套箱 5—出砂口 6—砂子
