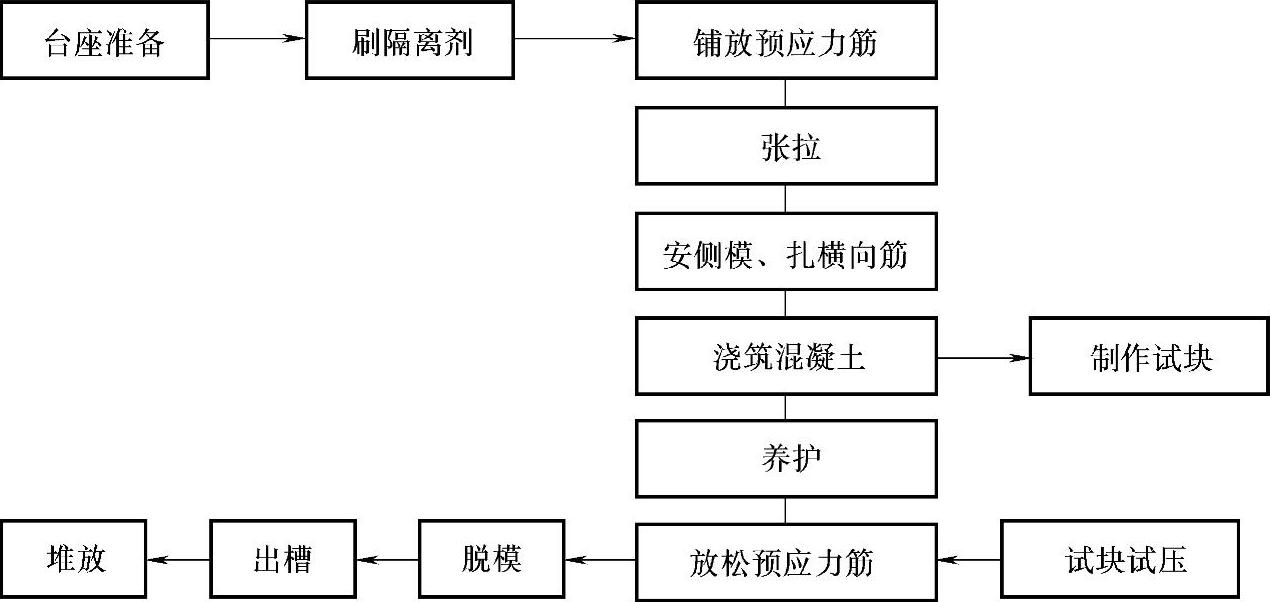

先张法预应力混凝土构件在台座上生产时,其工艺流程一般如图5-49所示。
(1)预应力筋的铺设 长线台座台面(或胎模)在铺放钢丝前应涂刷隔离剂。隔离剂不应玷污钢丝,以免影响钢丝与混凝土的粘结。如果预应力筋遭受污染,应使用适宜的溶剂加以清洗干净。在生产过程中,应防止雨水冲刷掉台面上的隔离剂。
预应力钢丝宜用牵引车铺设。如遇钢丝需接长,可借助于钢丝拼接器用20~22号镀锌钢丝密排绑扎。绑扎长度:对冷拔低碳钢丝不得小于40d;对刻痕钢丝不得小于80d。钢丝搭接长度应比绑扎长度长10d(d为钢丝直径)。
预应力钢筋铺设时,钢筋之间的连接或钢筋与螺杆之间的连接,可采用连接器。
(2)预应力筋的张拉 预应力筋的张拉应根据设计要求采用合适的张拉方法、张拉顺序及张拉程序进行,并应有可靠的保证质量措施和安全技术措施。
1)张拉控制应力。预应力筋的张拉控制应力σcon应符合下列规定,且不宜小于0.4fptk:
①消除应力钢丝、钢绞线
σcon≤0.75fptk (5-22)
②中强度预应力钢丝
σcon≤0.70fptk (5-23)
③预应力螺纹钢筋
σcon≤0.85fpyk (5-24)
式中 fptk——预应力筋极限强度标准值;
fpyk——预应力螺纹钢筋屈服强度标准值。
消除应力钢丝、钢绞线、中强度预应力钢丝的张拉控制应力值不应小于0.4fptk;预应力螺纹钢筋的张拉应力控制值不宜小于0.5fpyk。(www.daowen.com)
当符合下列情况之一时,上述张拉控制应力限值可相应提高0.05fptk或0.05fpyk:
a.要求提高构件在施工阶段的抗裂性能而在使用阶段受压区内设置的预应力筋。
b.要求部分抵消由于应力松弛、摩擦、钢筋分批张拉以及预应力筋与张拉台座之间的温差等因素产生的预应力损失。

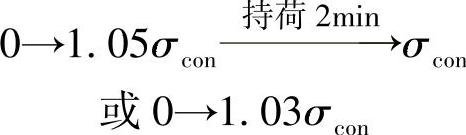

2)张拉程序。预应力筋的张拉程序有超张拉和一次张拉两种。所谓超张拉,就是指张拉应力超过规范规定的控制应力值。用超张拉方法时,预应力筋可按下列两种张拉程序之一进行张拉:
第一种张拉程序中,超张拉5%并持荷2min,其目的是为了加速预应力筋松弛早期发展,以减少应力松弛引起的预应力损失(约减少50%)。第二种张拉程序中,超张拉3%,其目的是为了弥补预应力筋的松弛损失。这种张拉程序施工简便,一般多被采用。以上两种超张拉程序是等效的,可根据构件类型、预应力筋与锚具种类、张拉方法、施工速度等选用。采用第一种张拉程序时,千斤顶回油至稍低于σcon,再进油至σcon,以建立准确的预应力值。
如果在设计中钢筋的应力松弛损失按一次张拉取值,则张拉程序取0→σcon就可以满足要求。
(3)预应力筋伸长值的检验 张拉预应力筋可单根进行也可多根成组同时进行。同时张拉多根预应力筋时,应预先调整初应力,使其相互之间的应力一致。预应力筋张拉锚固后,对设计位置的偏差不得大于5mm,也不得大于截面短边长度的4%。

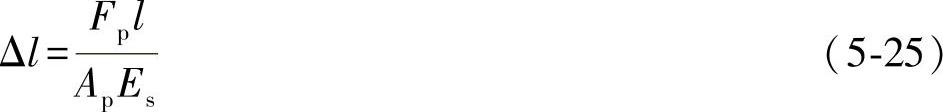

采用应力控制方法张拉时,应校核预应力筋的伸长值。如实际伸长值比计算伸长值大于10%或小于5%,应暂停张拉,在查明原因、采用措施予以调整后,方可继续张拉。预应力筋的计算伸长值Δl(mm)可按下式计算:
式中 Fp——预应力筋的平均张拉力,直线筋取张拉端的拉力;两端张拉的曲线筋,取张拉端的拉力与跨中扣除孔道摩阻损失后拉力的平均值(kN);
l——预应力筋的长度(mm);
Ap——预应力筋的截面面积(mm2);
Es——预应力筋的弹性模量(kN/mm2)。
预应力筋的实际伸长值,宜在初应力为张拉控制应力10%左右时开始量测,但必须加上初应力以下的推算伸长值。通过伸长值的检验,可以综合反映张拉力是否足够以及预应力筋是否有异常现象等。因此,对于伸长值的检验必须重视。
