混凝土浇筑要点及检测方法

1)混凝土自高处倾落的自由高度,不应超过2m。

2)在浇筑竖向结构混凝土前,应先在底部填以50~100mm厚与混凝土内砂浆成分相同的水泥砂浆;浇筑中不得发生离析现象;当浇筑高度超过3m时,应采用串筒、溜管或振动溜管使混凝土下落。

3)混凝土浇筑层的厚度,应符合表5-50的规定。

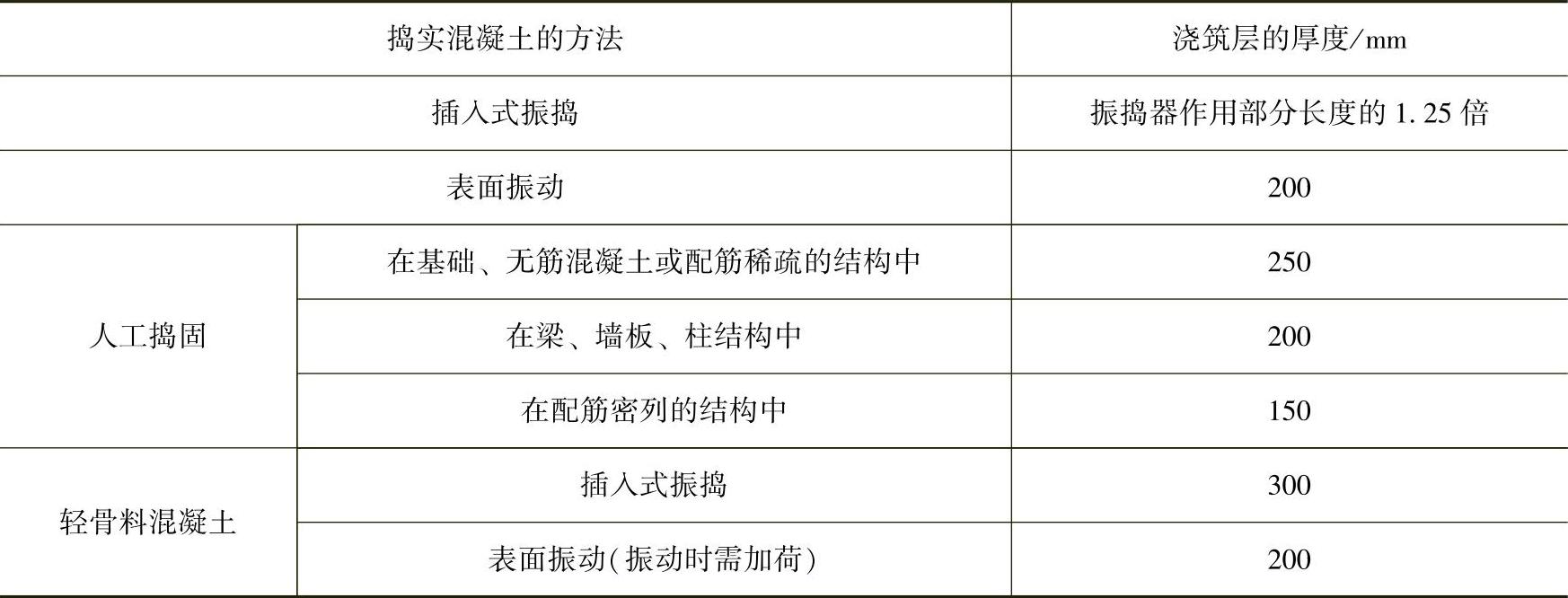

5-50 混凝土浇筑层的厚度


4)钢筋混凝土框架结构中,梁、板、柱等构件是沿垂直方向重复出现的,所以一般按结构层次来分层施工。平面上,如果面积较大,还应考虑分段进行,以便混凝土、钢筋、模板等工序能相互配合、流水进行。

5)在每一施工层中,应先浇灌柱或墙。在每一施工段中的柱或墙应该连续浇灌到顶,每一排的柱子由外向内对称顺序进行,防止由一端向另一端推进,致使柱子模板逐渐受推倾斜。柱子浇筑完毕后,应停歇1~2h,使混凝土获得初步沉实,待有了一定强度以后,再浇筑梁、板混凝土。梁和板应同时浇筑混凝土,只有当梁高1m以上时,为了施工方便,才可以单独先行浇筑。

6)浇筑混凝土应连续进行。当必须间歇时,其间歇时间宜缩短,并应在前层混凝土凝结之前,将次层混凝土浇筑完毕。一般情况下混凝土运输、浇筑及间歇的全部时间不得超过表5-51的规定,当超过时应留置施工缝。在浇筑与柱和墙连成整体的梁和板时,应在柱和墙浇筑完毕后停歇1~1.5h,再继续浇筑;梁和板宜同时浇筑混凝土;拱和高度大于1m的梁等结构,可单独浇筑混凝土。在混凝土浇筑过程中,应经常观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发现有变形、移位时,应及时采取措施进行处理。
