(1)现浇混凝土结构拆模条件 对于整体式结构的拆模期限,应遵守以下规定:
1)非承重的侧面模板,在混凝土强度能保证其表面及棱角不因拆除模板而损坏时,方可拆除。
2)底模板在混凝土强度达到表5-5规定后,始能拆除。

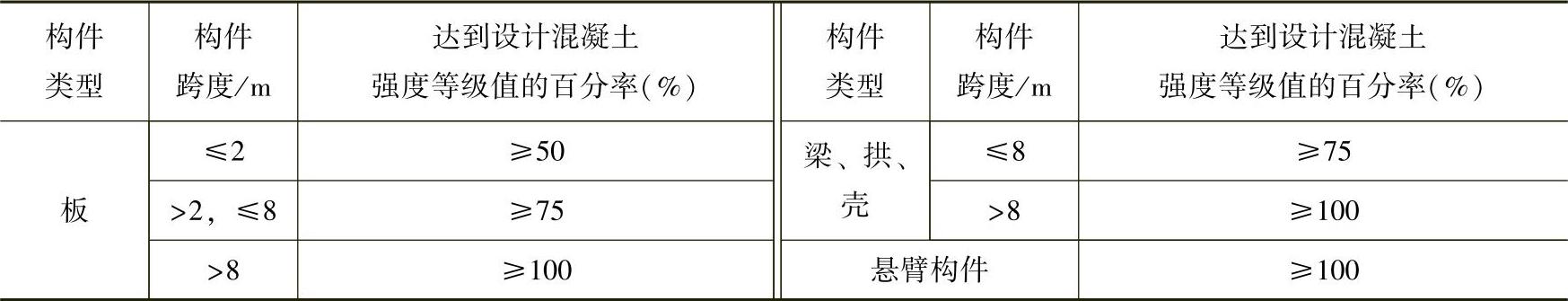

表5-5 底模板拆除时的混凝土强度要求
3)已拆除模板及其支架的结构,应在混凝土达到设计的混凝土强度标准值后才能承受全部使用荷载。施工中不得超载使用已拆除模板的结构,严禁堆放过量建筑材料。当承受施工荷载产生的效应比使用荷载更为不利时,必须经过核算,加临时支撑。
4)钢筋混凝土结构如在混凝土未达到表5-5所规定的强度时进行拆模及承受部分荷载,应经过计算复核结构在实际荷载作用下的强度。必要时应加设临时支撑,但需说明的是表5-5中的强度系指抗压强度标准值。
5)多层框架结构当需拆除下层结构的模板和支架,而其混凝土强度尚不能承受上层模板和支架所传来的荷载时,则上层结构的模板应选用减轻荷载的结构,但必须考虑其支承部分的强度和刚度。或对下层结构另设支柱(或称再支撑)后,才可安装上层结构的模板。
(2)预制构件拆模条件 拆除时的混凝土强度应符合设计要求;当设计无具体要求时,应符合下列规定:
1)侧模,在混凝土强度能保证构件不变形、棱角完整时,方可拆除。
2)芯模或预留孔洞的内模,在混凝土强度能保证构件和孔洞表面不发生塌陷和裂缝后方可拆除。
3)拆除承重底模时应符合表5-6的规定。

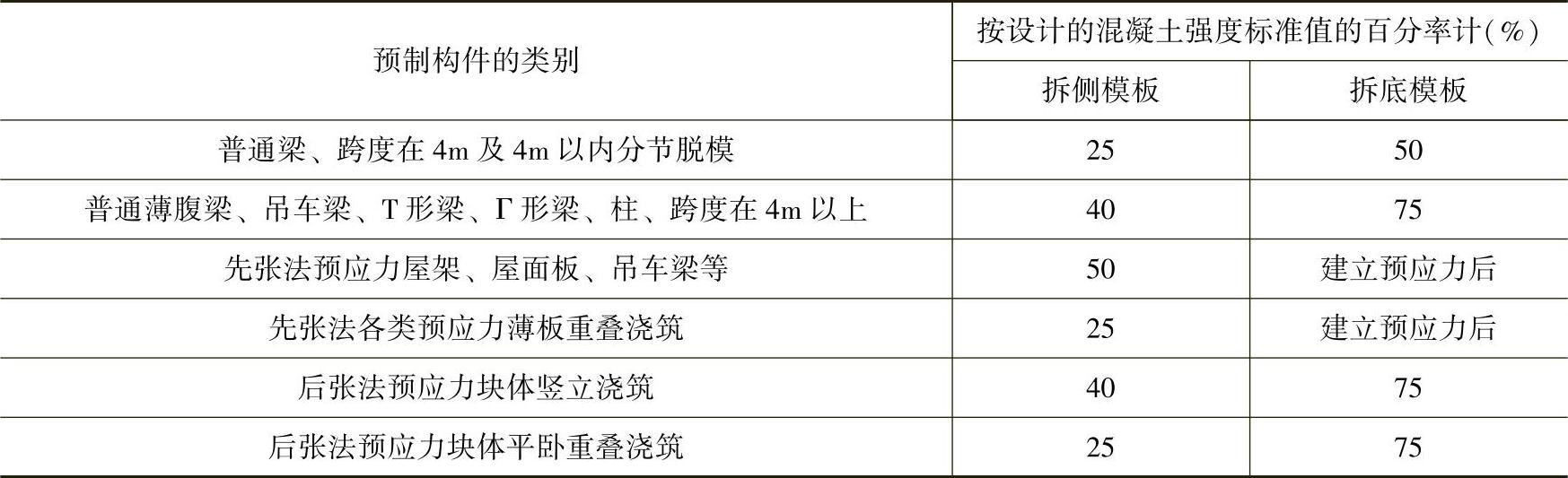

表5-6 预制构件拆模时所需的混凝土强度
(3)滑升模板拆除条件 滑动模板装置的拆除,尽可能避免在高空作业。提升系统的拆除可在操作平台上进行,只要先切断电源,外防护齐全(千斤顶拟留待与模板系统同时拆除),不会产生安全问题。(www.daowen.com)
1)模板系统及千斤顶和外挑架、外吊架的拆除,宜采用按轴线分段整体拆除的方法。总的原则是先拆外墙(柱)模板(提升架、外挑架、外吊架一同整体拆下);后拆内墙(柱)模板。模板拆除程序为:将外墙(柱)提升架向建筑物内侧拉牢→外吊架挂好溜绳→松开围圈连接件→挂好起重吊绳,并稍稍绷紧→松开模板拉牢绳索→割断支承杆→模板吊起缓慢落下→牵引溜绳使模板系统整体躺倒地面→模板系统解体。
此种方法模板吊点必须找好,钢丝绳垂直线应接近模板段重心,钢丝绳绷紧时,其拉力接近并稍小于模板段总重。
2)若条件不允许时,模板必须高空解体散拆。高空作业危险性较大,除在操作层下方设置卧式安全网防护,作业人员系好安全带外,必须编制好详细、可行的施工方案。一般情况下,模板系统解体前,拆除提升系统及操作平台系统的方法与分段整体拆除相同,模板系统解体散拆的施工程序为:拆除外吊架脚手板、护身栏(自外墙无门窗洞口处开始,向后倒退拆除)→拆除外吊架吊杆及外挑架→拆除内固定平台→拆除外墙(柱)模板→拆除外墙(柱)围圈→拆除外墙(柱)提升架→将外墙(柱)千斤顶从支承杆上端抽出→拆除内墙模板→拆除一个轴线段围圈,相应拆除一个轴线段提升架→千斤顶从支承杆上端抽出。
高空解体散拆模板必须掌握的原则是:在模板解体散拆的过程中,必须保证模板系统的总体稳定和局部稳定,防止模板系统整体或局部倾倒塌落。因此,制定方案、技术交底和实施过程中,务必有专职人员统一组织、指挥。
3)滑升模板拆除中的技术安全措施。高层建筑滑模设备的拆除一般应做好下述几项工作:
①根据操作平台的结构特点,制定拆除方案和拆除顺序。
②认真核实所吊运件的重量和起重机在不同起吊半径内的起重能力。
③在施工区域,画出安全警戒区,其范围应视建筑物高度及周围具体情况而定。禁区边缘应设置明显的安全标志,并配备警戒人员。
④建立可靠的通信指挥系统。
⑤拆除外围设备时必须系好安全带,并有专人监护。
⑥使用氧气和乙炔设备应有安全防火措施。
⑦施工期间应密切注意气候变化情况,及时采取预防措施。
⑧拆除工作一般不宜在夜间进行。
