1)《全国统一建筑装饰装修工程消耗量定额》墙柱面装饰工程定额项目共分为四类281个项目,如图3-1所示。
2)该定额凡注明砂浆种类、配合比、饰面材料及型材的型号规格与设计不同时,可按设计规定调整,但人工、机械消耗量不变。
3)抹灰砂浆厚度,如设计与定额取定不同时,除定额有注明厚度的项目可以换算外,其他一律不作调整,见表3-11。

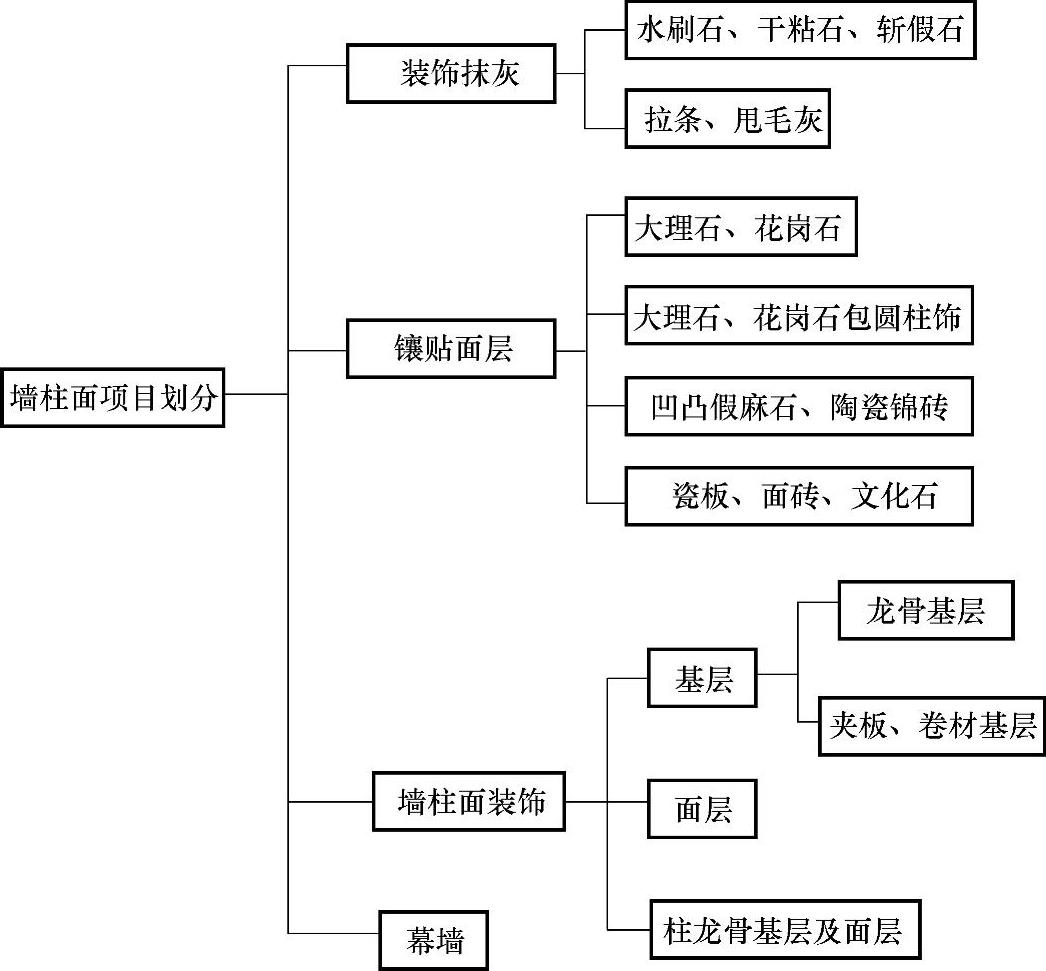

图3-1 墙、柱面装饰工程定额项目划分框图

表3-11 抹灰砂浆定额厚度取定表
(续)
注:1.每增减一遍素水泥浆或107胶素水泥浆,每平方米增减人工0.01工日,素水泥浆或107胶素水泥浆0.0012m3。
2.每增减1mm厚砂浆,每平方米增减砂浆0.0012m3。
4)圆弧形、锯齿形等不规则墙面抹灰,镶贴块料按相应项目人工乘以系数1.15,材料乘以系数1.05。
5)离缝镶贴面砖定额子目,面砖消耗量分别按缝宽5mm、10mm和20mm考虑,如灰缝不同或灰缝超过20mm以上者,其块料及灰缝材料(水泥砂浆1∶1)用量允许调整,其他不变。
6)镶贴块料和装饰抹灰的“零星项目”适用于挑檐、天沟、腰线、窗台线、门窗套、压顶、扶手、雨篷周边等。
7)木龙骨基层是按双向计算的,如设计为单向时,材料、人工用量乘以系数0.55。
8)定额木材种类除注明者外,均以一、二类木种为准,如采用三、四类木种时,人工及机械乘以系数1.3。
9)面层、隔墙(间壁)、隔断(护壁)定额内,除注明者外均未包括压条、收边、装饰线(板),如设计要求时,应按《全国统一建筑装饰装修工程消耗量定额》第六章相应子目执行。
10)面层、木基层均未包括刷防火涂料,如设计要求时,应按《全国统一建筑装饰装修工程消耗量定额》第五章相应子目执行。(www.daowen.com)
11)玻璃幕墙设计有平开、推拉窗者,仍执行幕墙定额,窗型材、窗五金相应增加,其他不变。
12)玻璃幕墙中的玻璃按成品玻璃考虑,幕墙中的避雷装置、防火隔离层定额已综合,但幕墙的封边、封顶的费用另行计算。
13)隔墙(间壁)、隔断(护壁)、幕墙等定额中龙骨间距、规格如与设计不同时,定额用量允许调整。
2.墙、柱面装饰与隔断、幕墙工程定额工程量计算规则
1)外墙面装饰抹灰面积,按垂直投影面积计算,扣除门窗洞口和0.3m2以上的孔洞所占的面积,门窗洞口及孔洞侧壁面积亦不增加。附墙柱侧面抹灰面积并入外墙抹灰面积工程量内。
2)柱抹灰按结构断面周长乘以高度计算。
3)女儿墙(包括泛水、挑砖)、阳台栏板(不扣除花格所占孔洞面积)内侧抹灰按垂直投影面积乘以系数1.10,带压顶者乘系数1.30按墙面定额执行。
4)“零星项目”按设计图示尺寸以展开面积计算。
5)墙面贴块料面层,按实贴面积计算。
6)墙面贴块料、饰面高度在300mm以内者,按踢脚板定额执行。
7)柱饰面面积按外围饰面尺寸乘以高度计算。
8)挂贴大理石、花岗石中其他零星项目的花岗石、大理石是按成品考虑的,花岗石、大理石柱墩、柱帽按最大外径周长计算。
9)除定额已列有柱帽、柱墩的项目外,其他项目的柱帽、柱墩工程量按设计图示尺寸以展开面积计算,并入相应廊柱面积内;每个柱帽或柱墩另增人工:抹灰0.25工日,块料0.38工日,饰面0.5工日。
10)隔断按墙的净长乘净高计算,扣除门窗洞口及0.3m2以上的孔洞所占面积。
11)全玻隔断的不锈钢边框工程量按边框展开面积计算。
12)全玻隔断、全玻幕墙如有加强肋者,工程量按其展开面积计算;玻璃幕墙、铝板幕墙以框外围面积计算。
13)装饰抹灰分格、嵌缝按装饰抹灰面积计算。
