(一)“∞”字形前进
“∞”字形前进主要用于训练操作压路机前进的方向。
1.场地设置

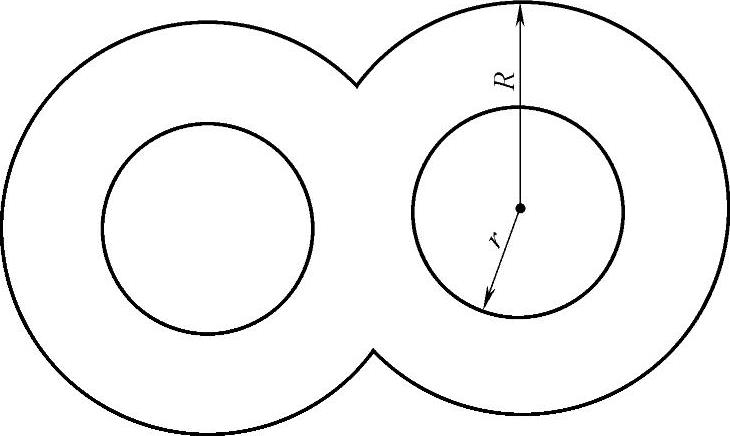

“∞”字形场地设置如图3-6所示。两圆心之间的距离为R与r之和。
图3-6 “∞”字形场地设置
R—压路机最小转弯半径+机宽 r—压路机最小转弯半径-机宽
2.操作要求
1)完成“∞”字形前进,离合器不允许用“半联动”。
2)压路机车轮不能压内外圆线。
3)中途不能熄火。
4)压路机停稳后不能转动转向盘。
3.操作要领
1)初练习时速度要慢,运用节气门要平稳。行进中因压路机随时都在转弯状态中,故前轮的阻力较大,如加油不足,会使行进的动力不足,甚至造成熄火。如加油过多,则压路机速度过快,不易及时修正前进的方向。所以必须正确运用节气门,待操作熟练后再适当加快速度。
2)行进间前轮外侧要靠近外圈,随外圈变换方向。既要防止前轮越出线外,又要防止后内轮压线。压路机行至交叉点中心线时,应及时向相反方向转动转向盘。
3)转动转向盘要平稳、适当,修正方向要及时,要成弧形前进。
(二)倒进机库
倒进机库用于压路机入库停放。
1.场地设置

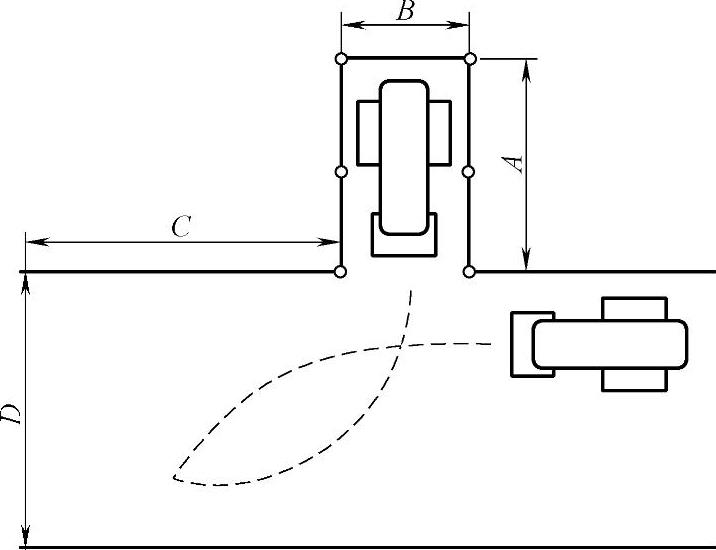

压路机倒进机库的场地设置如图3-7所示。
图3-7 压路机倒进机库的场地设置
A—压路机长+600mm B—压路机宽+600mm C—压路机长×2 D—压路机长×1.5
2.操作要求
1)利用压路机一进一退倒入机库,并做到车正轮正。
2)机械不得碰墙(杆)。
3)进、倒途中不能任意停车,不准使离合器“半联动”。
4)压路机停稳后不能转动转向盘。
3.操作要领
压路机在倒进机库时,应先使压路机靠机库—侧行驶,待机头接近库门时,迅速向左转足转向盘(指机库在右边时),使压路机驶向道路的另一侧,在距离前路边约1m时,迅速回正转向盘并准备停机。
倒车时,驾驶员应向后看,以压路机后端右角与库门右墙(或标杆)为准,顾及压路机后端左角与库门左墙(或标杆),取相等距离慢慢倒入机库,待压路机尾部倒入库内约1/5时,逐渐回正转向盘,使压路机正直进库。停车位置应在机库正中,机头、机尾均不可露出库(线)外。
(三)侧方重叠移位
侧方重叠移位是指压路机不换向,在有限的场地内将压路机移至侧方并在纵向有一定重叠量的位置。侧方重叠移位主要用于压路机穿梭法作业中。侧方重叠移位有前进侧方重叠移位和倒车侧方重叠移位。
(1)场地设置 场地设置如图3-8所示。
(2)操作要求
1)侧方重叠移位后必须车正轮正。
2)重叠量符合要求。
3)不能在压路机停止时强行转动转向盘。
4)进退过程中不得使离合器“半联动”。(www.daowen.com)
(3)操作要领
1)前进侧方重叠移位。前进侧方重叠移位如图3-8a所示。
前进时迅速向右转动转向盘,使压路机接近最小转弯半径前进,当压路机左后端右移将要一机宽时,迅速向左转动转向盘,当压路机左侧的前端和后端连线与原停机纵向将要平行时,快速回正转向盘,使压路机与原停放方向平行,其重叠量在200~400mm之间。压路机向左前进侧方重叠移位的方法,其转向盘转动与此相反。

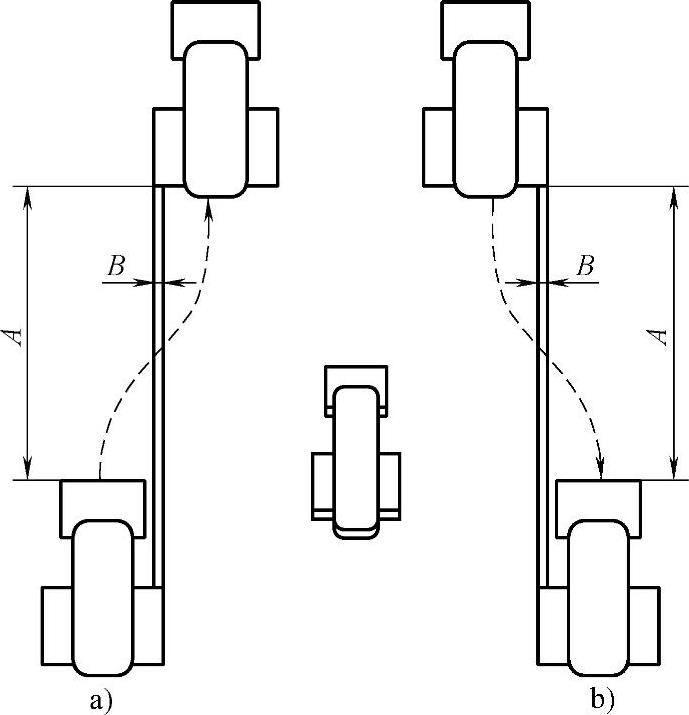

图3-8 前进侧方重叠移位
a)压路机前进侧方重叠移位 b)压路机倒车侧方重叠移位
A—三倍最小转弯半径 B—重叠量200~400mm
2)倒车侧方重叠移位。倒车侧方重叠移位如图3-8b所示。压路机刚倒退时,迅速向右转动转向盘,使其接近最小转弯半径后退,当前轮左端将要右移一机宽时,迅速向左转动转向盘,当压路机左侧前端与后端的连线将与原停机纵向线平行时,快速回正转向盘,使压路机与原停放方向平行,其重叠量在200~400mm之间。压路机向左倒车侧方重叠移位的方法,其转向盘转动与此相反。
(四)调头
调头是为了使压路机向相反的方向行驶。调头时尽量选择便于调头的地点,如交叉路口、广阔地段或平坦、宽阔、土质坚硬的路段。压路机调头分一次顺机调头和顺机与倒车相结合调头。其操作要领是:
(1)一次顺机调头

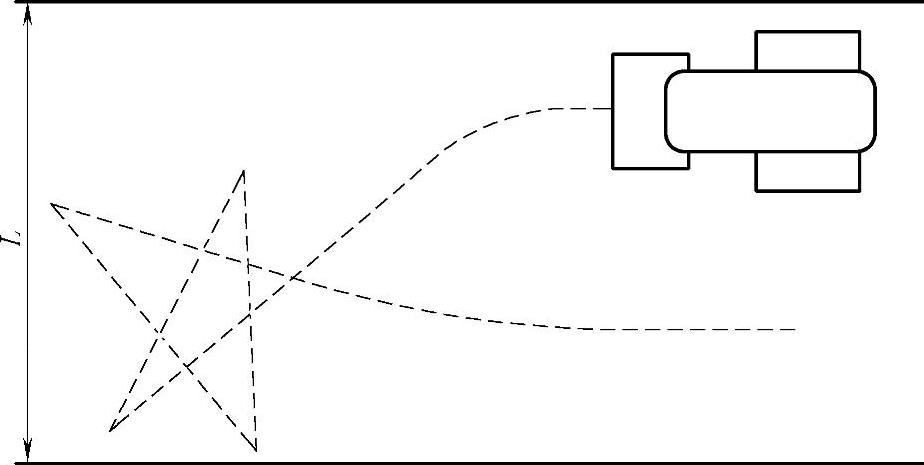

1)场地设置。一次顺机调头场地设置如图3-9所示。
图3-9 一次顺机调头场地设置
L=压路机最小转弯半径+1车半宽
2)操作要求:
①进入一次顺机调头场地,一次调头成功。
②调头途中不能使离合器“半联动”。
3)操作要领:
①在调头地点降低速度,将压路机驶近路面右侧,同时观察道路情况并注意前后有无来往车辆及行人,在确认无妨碍调头情况后,以低速档,控制好节气门,并迅速向左转动转向盘。
②当压路机前部调至新方向时,立即回正方向,完成一次顺机调头。
(2)顺机与倒车结合调头
1)场地设置。顺机与倒车结合调头场地设置如图3-10所示。
2)操作要求:
①利用压路机三进二倒相结合完成调头。
②进倒过程中不得使离合器“半联动”。
③前后轮不得压线。
④压路机停稳后不得转向。
图3-10 顺车与倒车结合调头场地设置
路面宽度L=前后轮距的两倍
3)操作要领:
①当压路机行驶至调头划线地点时:降低速度,换入低速档,靠右侧路边行驶,随后迅速向左转足转向盘,使压路机缓缓驶向道路左边,待前轮接近左边线停机前约1m时,迅速向右回转转向盘,将前轮转至后倒时所需的方向,再将换向操纵杆置于中间位置停机。
②后倒时,应先观察清楚压路机后方情况,操作换向杆起步,起步后向右转足转向盘,待压路机倒至后轮将接近右侧路边约1m时,迅速向左回转转向盘,到前进时所需的新方向,将换向杆置于中间位置停机。
③再次前进。起步后迅速向左转足转向盘前进,待前轮右侧接近边线时,迅速向右回转转向盘,随即停车。
④再次后倒。换向起步后,迅速向右转足转向盘,使压路机后倒至左后轮接近划线时,回转转向盘,随即停车。
⑤再次换向。向左修正方向,保证压路机直线前进,完成划线调头。
