装配式建筑装饰施工流水施工应用

建筑装饰装修工程中,流水施工是一种行之有效的科学组织施工的方法。编制施工进度计划时,应根据工程实际情况分别选择适当的流水施工方式组织施工,以保证施工有较为鲜明的节奏性、均衡性和连续性。

1. 选择流水施工方式的基本要求

在上节中已经详细阐述了有节奏流水和无节奏流水两大类流水施工的基本方式。如何正确选用上述流水施工方式,须根据工程实际情况而定。通常的做法是将单位工程流水首先分解为分部工程流水,然后根据分部工程各施工过程的劳动量大小、班组人数来选择流水施工方式。若分部工程的施工过程数目不多(3~5 个),可以通过调整班组人数使各施工过程流水节拍相等,组织等节奏流水;若分部工程的施工过程数目较多,各过程流水节拍很难相等,此时可考虑流水节拍的规律,从而组织成倍节拍或不等节拍或无节奏流水。具体来说,选择流水施工方式的基本要求有以下几点:

(1)凡有条件组织等节奏流水施工时,一定要组织等节奏流水施工,以取得良好的经济效果。

(2)如果组织等节奏流水条件不足,应该考虑组织成倍节拍流水施工,以求取得与等节奏流水相同的效果。应注意的是,应相应增加施工班组数和施工段数,使各专业施工班组都有工作面。小工程不可以组织成倍节拍流水施工。

(3)各个分部工程都可以组织等节奏或成倍节拍流水施工。但是,对于单位工程或建设项目,就必须组织无节奏流水。

(4)标准化或类型相同的住宅小区,可以组织等节奏流水和异节奏流水,但对于工业群体工程只能组织分别流水。

2. 流水施工的具体应用

某建筑装饰工程地面抹灰可以分为3 个施工段,3 个施工过程分别为基层、中层、面层三个施工过程。有关数据如表5-2 所示。试编制施工进度计划。要求:

(1)填写表5-2 中的内容。

表5-2 某建筑装饰工程相关数据

(2)按不等节拍组织流水施工,绘制进度计划及劳动力动态曲线。

(3)按成倍节拍组织流水施工,绘制进度计划及劳动力动态曲线。

【解】(1)填写表中内容,填写结果见表5-2 中。

对于②列,各过程划分的施工段数,根据已知条件,划分为3 个施工段。

对于④列,求一个施工段上的工程量,Qi=Q /Mi

基层一个段上的工程量为108/3=36(m2

中层一个段上的工程量为1 050/3=350(m2

面层一个段上的工程量为1 050/3=350(m2

(2)按不等节拍组织流水施工。

第一步:求各过程之间的流水步距。

因为 t =4 天<t =6 天

所以 K 基,中=t =4 天(www.daowen.com)

又因为 t =6 天>t =2 天

所以 K 中,面=Mt -(M-1)t =3×6-(3-1)×2=18-4=14(天)

第二步:求计算工期。

因为

所以

第三步:绘制进度计划表,如图5-11 所示。

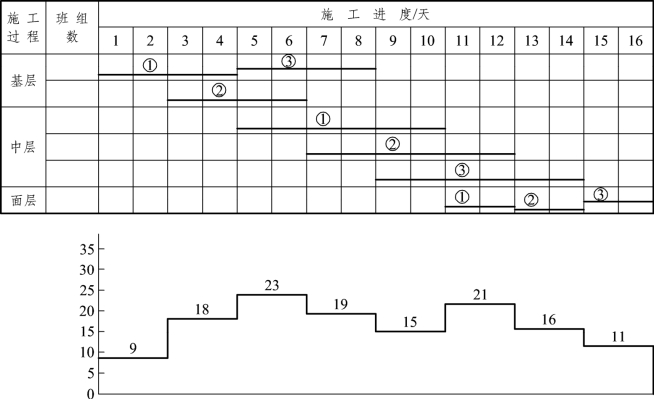

图5-11 绘制不等节拍流水施工进度计划表

(3)按成倍节拍组织流水施工。

第一步:确定流水节拍之间的最大公约数及过程班组数。

因为最大公约数=tmin=2(天)

则根据

施工班组总数为:

第二步:确定总的计算工期。

第三步:绘制成倍节拍流水施工进度计划表,如图5-12 所示。

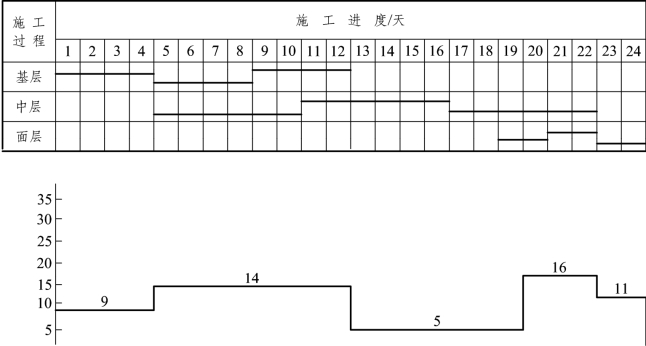

图5-12 绘制成倍节拍流水施工进度计划表
