流水施工必须有一定的节拍才能步调和谐,配合得当。流水施工的节奏特征也就是节拍特征。由于建筑装饰装修工程的多样性和各分部工程工程量的差异性,要想使所有的流水施工都形成统一的流水节拍是很困难的,因此,在大多数情况下,各施工过程的流水节拍不一定相等,有的甚至同一施工过程在不同的施工段上流水节拍也不相同,这样就形成了不同节奏特征的流水施工。
流水施工根据节奏特征可以分为有节奏流水和无节奏流水两类。而有节奏流水又分为等节奏流水和异节奏流水。
图5-6 流水施工分类
1. 有节奏流水
有节奏流水是指同一施工过程在各施工段上的流水节拍都相等的一种流水施工方式。有节奏流水又根据不同施工过程之间的流水节拍是否相等,分为等节奏流水和异节奏流水两大类型。
1)等节奏流水
等节奏流水也叫全等节拍流水,是指同一施工过程在各施工段上的流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水施工方式。
等节奏流水根据相邻施工过程之间是否存在间歇时间或搭接时间(也可以表述为相邻临工过程之间的流水步距是否相等)可分为等节拍等步距流水和等节拍不等步距流水两种。
(1)等节拍等步距流水(图5-7):
同一施工过程流水节拍都相等,不同施工过程流水节拍也都相等,并且各过程之间不存在间歇时间(tj)或搭接时间(td)的流水施工方式,即tj=td=0。
该流水施工方式的特点为:
① 节拍特征:t=常数
② 步距特征:K i , i1+ =节拍(t)=常数
③ 工期计算公式:
因为
所以
式中 ∑K i , i+1——所有相邻施工过程之间的流水步距之和;
TN ——从事最后一个施工过程的施工班组完成所有施工任务所花的时间;
M——施工段数;
N——施工过程数。

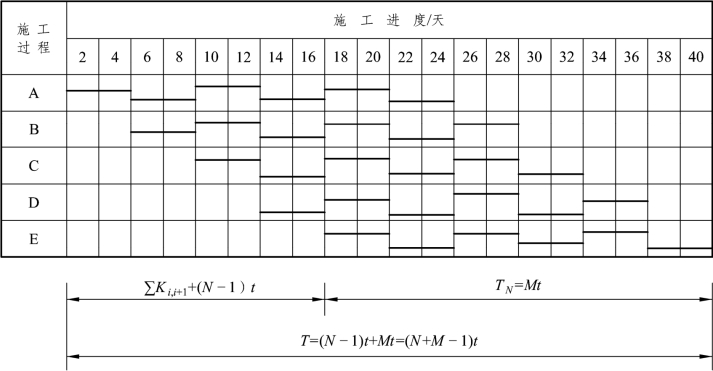

图5-7 等节拍等步距流水
(2)等节拍不等步距流水(图5-8):
所有施工过程的流水节拍都相等,但是各过程之间的间歇时间(tj)或搭接时间(td)不等于零的流水施工方式。
该流水施工方式的特点为:
① 节拍特征:t=常数
② 步距特征:Ki , i+ 1= t + t j-t d
工期计算公式:
因为
所以
式中 ∑ tj——所有相邻施工过程之间的间歇时间累计之和;
——所有相邻过程之间搭接时间之和。

图5-8 等节拍不等步距流水
总体来说,等节奏流水施工比较适用于分部工程流水,不适用于单位工程,特别是不适用于大型的建筑群。
等节奏流水施工虽然是一种比较理想的流水施工方式,它能保证各专业班组的工作连续,工作面能充分利用,实现均衡施工,但由于它要求所划分的各分部、分项工程都采用相同的流水节拍,这对一个单位工程或建筑群来说,往往十分困难,不容易达到。因此,实际应用范围并不是很广泛。
2)异节奏流水
异节奏流水是指同一施工过程在各施工段上的流水节拍都相等,不同施工过程之间的流水节拍不一定相等的一种流水施工方式。这种施工方式根据各施工过程的流水节拍是否为整数倍(或公约数)关系可以分为不等节拍流水和成倍节拍流水两种。
(1)不等节拍流水:
不等节拍流水是指同一施工过程在各个施工段的流水节拍相等,不同施工过程之间的流水节拍既不相等也不成倍的流水施工方式。
① 一般成倍节拍流水施工方式的特点:
a. 节拍特征:同一施工过程流水节拍相等,不同施工过程流水节拍不一定相等。
b. 步距特征:各相邻施工过程的流水步距确定方法为基本步距计算公式。
c. 工期特征:一般成倍节拍工期计算公式为一般流水工期计算表达式(如图5-9)。(www.daowen.com)
图5-9 一般成倍节拍流水
② 不等节拍流水的组织方式:
a. 根据工程对象和施工要求,将工程划分为若干个施工过程。
b. 根据各施工过程预算出的工程量,计算每个过程的劳动量,然后根据各过程施工班组人数确定各自的流水节拍。
c. 组织同一施工班组连续均衡地施工,相邻施工过程尽可能平行搭接施工。
d. 在工期要求紧张的情况下,为了缩短工期,可以间断某些次要工序的施工,但主导工序必须连续均衡地施工,且决不允许发生工艺顺序颠倒的现象。
③ 一般成倍节拍流水的适用范围:
一般成倍节拍流水施工方式的适用范围较为广泛,适用于各种分部和单位工程流水。
(2)成倍节拍流水:
成倍节拍流水是指同一施工过程在各施工段上的流水节拍都相等,不同施工过程之间的流水节拍不完全相等,但各施工过程的流水节拍均为最小流水节拍的整数倍(或节拍之间存在公约数)关系的流水施工方式。
① 加快成倍节拍流水施工的特点:
a. 节拍特征:各节拍为最小流水节拍的整数倍或节拍值之间存在公约数关系。
b. 加快成倍节拍流水的最显著特点:各过程的施工班组数不一定是一个班组,而是根据该过程流水节拍为各流水节拍值之间的最大公约数的整数倍相应调整班组数。即:
式中 bi——各施工所需的班组数;
ti——各过程的流水节拍;
tmin——最小流水节拍。
c. 流水步距特征:K i , i1+ =最大公约数+(tj-td)
注意:第一,各施工过程的各个施工段如果要求有间歇时间或搭接时间,流水步距应相应减去或加上;第二,流水步距是指任意两个相邻施工班组开始投入施工的时间间隔,这里的“相邻施工班组”并不一定是指从事不同施工过程的施工班组,因此,流水步距的数目并不是根据施工过程数来确定,而是根据班组数之和来确定。假设班组数之和用N′表示,则流水步距数目为(N′-1)个,如图5-10 所示。
d. 工期计算公式:
若不考虑过程之间的搭接时间和间歇时间,则成倍节拍流水实质上是一种不等节拍等步距的流水,它的工期计算公式与等节拍流水工期表达式相近,可以表示为:
式中 N′——施工班组之和,且
图5-10 加快成倍节拍流水
② 成倍节拍流水的组织方式:
a. 根据工程对象和施工要求,将工程划分为若干个施工过程。
b. 根据预算出的工程量,计算每个过程的劳动量,再根据最小劳动量的施工过程班组人数确定最小流水节拍。
c. 确定其他各过程的流水节拍通过调整班组人数,使各过程的流水节拍均为最小流水节拍的整数倍。
d. 为了充分利用工作面,加快施工进度,各过程应根据其节拍为最小节拍的整数倍关系相应调整施工班组数,每个施工过程所需的班组数可按下式计算:
式中 bi ——各施工所需的班组数;
t i——各过程的流水节拍;
t min——最小流水节拍。
e. 检查按此流水施工方式确定的流水施工是否符合该工程工期以及资源等的要求。如果符合,则按此计划实施;如果不符合,则通过调整使计划符合要求。
成倍节拍流水施工方式在管道、线性工程中使用较多,在建筑装饰工程中,也可根据实际情况选用此方式。同样一个工程,如果组织成倍节拍流水,则工作面充分利用,工期较短;如果组织一般流水,则工作面没有充分利用,工期长。因此,在实际工程中,视具体情况分别选用。
2. 无节奏流水
无节奏流水是指同一施工过程在各施工段上的流水节拍不完全相等的一种流水施工方式。
在实际工作中,当各施工段的工程量不等,各施工班组生产效率各有差异,并且不可能组织全等节拍流水或成倍节拍流水时,就可以组织无节奏流水。无节奏流水是实际工程中常见的一种组织流水的方式,它不像有节奏流水那样有一定的时间规律约束,因此在进度安排上比较灵活、自由。
1)组织无节奏流水的基本要求
无节奏流水作业的实质是:各专业班组连续流水作业,流水步距经计算确定,使工作班组之间在一个施工段内互不干扰,或前后工作班组之间工作紧紧衔接。因此,组织无节奏流水的基本要求即是保证各施工过程的工艺顺序合理和各施工班组尽可能依次在各施工段上连续施工,而组织无节奏流水的关键在于流水步距的计算。
2)无节奏流水的流水节拍与流水步距计算方法
无节奏流水的流水节拍的计算方法与计算公式同前面其他有节奏流水,无节奏流水的工期计算公式采用一般流水施工工期计算公式:
对于无节奏流水的流水步距的计算方法,没有任何规律,无严格的计算公式,但是,经过多年实际经验的积累,总结出了一种计算无节奏流水施工的步距计算法,即“逐段累加,错位相减,差值取大”。
无节奏流水施工适用于各种不同性质、不同用途、不同规模的建筑装饰装修工程的单位工程流水或分部工程流水,是实际流水施工中应用较为广泛的一种方式。上述流水施工方式中到底应该采用哪一种,除了分析流水节拍的特点外,还要考虑工期要求和各项资源的供应情况。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
