一般装修的开始就是敲墙和砌墙,而装配式建筑装饰下集成整体橱柜如在装修初期没有墙体上的改动,便可在敲墙前就进场实地测量,做到提前计划与设计。同时在测量时,业主需要与设计师在厨房功能和电器的使用情况等方面进行大致的交流,以便于设计出图(图3-3、图3-4)。

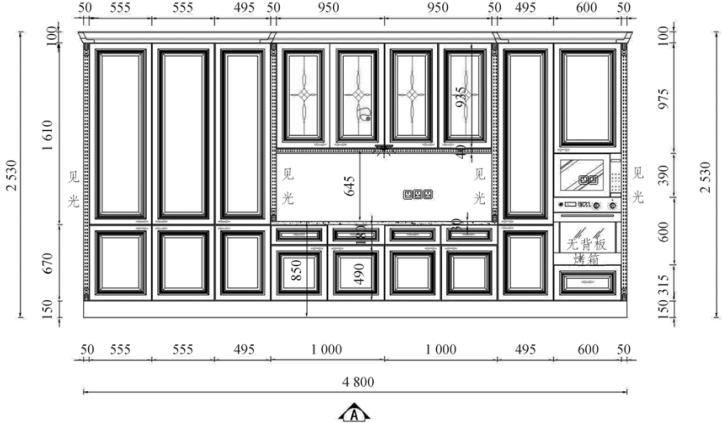

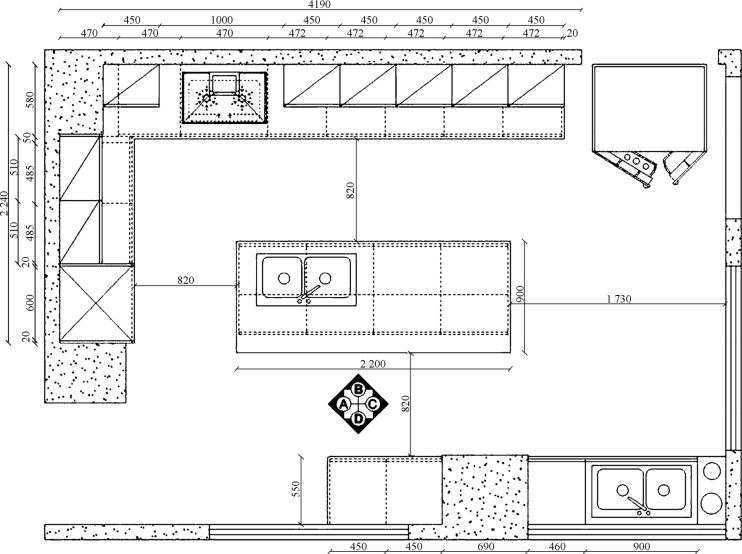

图3-3 整体厨房设计平面图
图3-4 整体厨房设计立面图
初测后设计师会根据业主的要求结合实际的尺寸设计出橱柜的平面图及效果图,确认方案后,设计师在贴砖前会设计一份详细的水电图纸,并让水电工按照图纸进行施工。
在水电定位、瓷砖铺贴、煤气改动和吊顶安装结束完成后,就可以确认最终方案及挑选橱柜的颜色、拉手款式等。同时,需要提供油烟机、水槽等各类电器的详细尺寸,确定后厂家便开始进行生产,等待厂家进行现场安装。
1. 安装前准备工作
首先,检查和清理现场,安装技师通过图纸与现场情况进行比对,确认图纸与现场是否一致。接着检查进水、下水、煤气管的位置是否正确,消毒柜、油烟机等电器的电源位置是否正确。然后检查地砖、墙砖是否有缺陷,如有缺陷,应及时记录并与现场管理方确认。最后,将厨房中的杂物及与安装无关的物品清理出现场。
2. 打开包装
按照安装顺序将货物排列好,尽量现场开封包装。组装柜体时应注意轻拿轻放,避免刮伤厨房内的成品,同时避免损伤橱柜柜体。

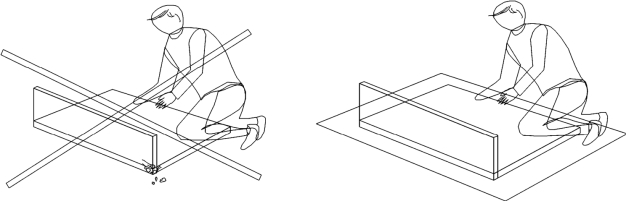

注意:在拆开包装纸铺垫在厨房地面上,避免安装过程中散落的五金件划伤地面(图3-5)。
图3-5 安装方式
同时,测量厨房地面的高低水平情况,根据情况选择安装点。注意L 形、U 形橱柜,为方便调节,应从转角处向两边延伸。因此,凡此两种形式的产品,应先拆开转角处的柜体开始组装。

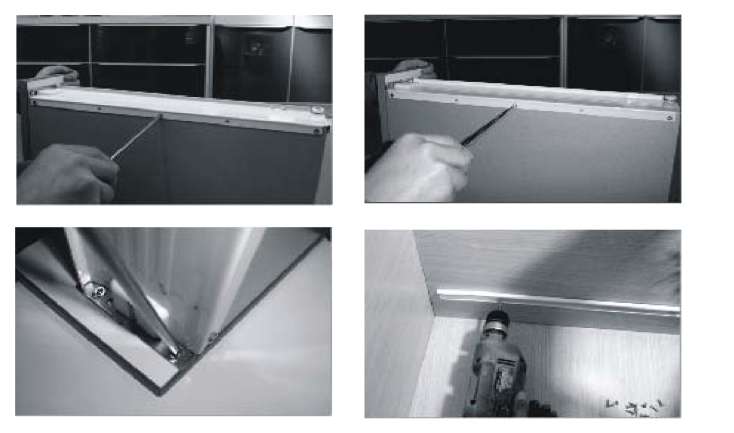

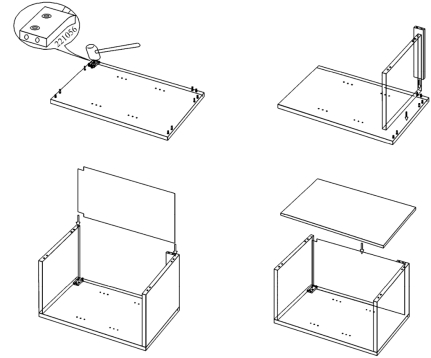

3. 柜体的安装顺序(图3-6)
木销、偏心件、连接杆安装方法:先将木销插在侧板(或装有连接杆的板件)上,确认木销露出部分不得超过10 mm,再将安装好的木销侧板准确地与地板进行连接。
安装注意事项:注意孔位与孔位之间的偏差。木销与孔位的错位误差如在2 mm 以内,可用美工刀适当修正木销;如误差超过2 mm,不得强行安装,应将板件置于一旁,待后期检查后向现场管理人员汇报。
图3-6 安装顺序

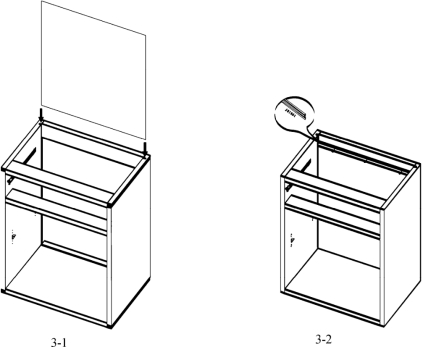

4. 背板的安装方法(图3-7)
图3-7 背板的安装
用自攻螺丝钉固定背板(图3-8)。
图3-8 固定背板
5. 抽屉柜的安装
安装抽屉滑轨应做到后端略低于前端0.5~1 mm,以保证抽屉关门时的回弹力更好;固定导轨的螺钉帽不得高于导轨侧板(图3-9)。
图3-9 抽屉柜安装

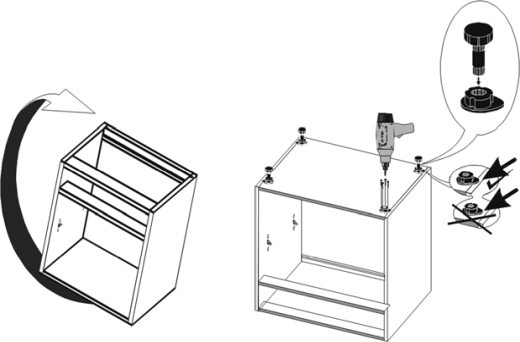

6. 地脚的安装
橱柜底柜均为侧包底(消毒柜除外),地脚的底座呈鸡蛋圆形,为减轻侧板的压力,地脚底座尖头部分必须伸出在地板外侧,板外侧内(图3-10)。
图3-10 地脚安装
注意事项:
橱柜最外侧不靠墙时,为保证地脚安装顺序,鸡蛋形底座的尖头端向内。800~1 000 mm的柜体应在底板的中心增加1 个地脚;1 m 以上的柜体,应在底板中心的前后端各增加1 个地脚,左、中、右地脚应在同一条直线上。
7. 柜体开缺

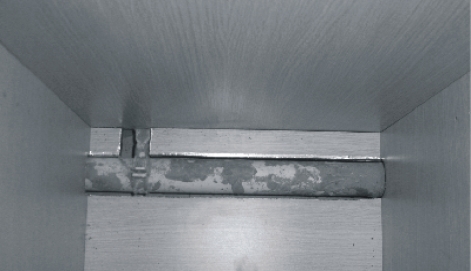

因厨房内有包柱、管道,需要进行柜体开缺时,需精确测量开缺尺寸,用曲线锯平稳地将柜体进行改造,锯完后的板件裸露部分必须用锡箔纸或者橡胶带封边(图3-11)。
图3-11 柜体开缺
8. 水盆柜组装及注意事项
到现场时应首先注意下水管的位置,如距墙体的距离超过150 mm,则需用53 mm 的钻头在水盆柜底板上开下水管孔。开孔时注意测量准确,使下水管孔对准下水道口,开孔后须将裸露的板材边缘用锡箔纸或者橡胶带封边。
注意事项:水盆柜、灶台柜、转角柜、抽屉柜等柜体的组装方式基本相同。
9. 摆放、连接柜体

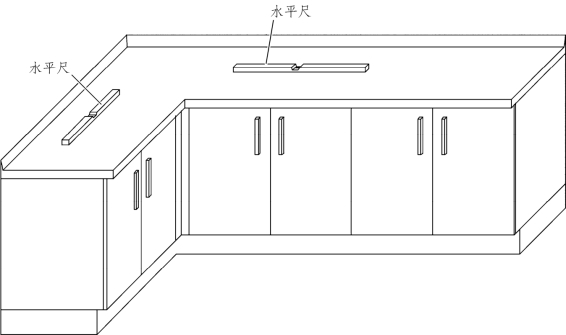

不同形状柜体的摆放顺序,L 形柜体从转角处向两边延伸;U 形柜体选定一个转角,再向两边延伸。柜子摆放完毕后,测试厨房内的地面水平,找出最低点和最高点。从厨房地面最高端开始,调整柜体地脚,调至最低端,保持柜体在一个水平面上,或从转角处向两端调(图3-12)。
图3-12 摆放连接柜体
确认柜体水平后,用螺钉连接柜体。5 mm 的钻头在侧板上打出连接孔,用自攻螺钉将柜体连接。连接时,尽量保证两侧板完全重合,如存在公差,则需保证顶端和前端在同一平面上(图3-13)。
注意事项:螺钉尽量安装于隐蔽处,以保持美观,且保证柜体与柜体间连接牢固;连接螺钉共4 颗,其中2 颗应隐藏于柜体内门铰的固定螺钉之间,另2 颗放在柜体深处。
图3-13 正确安装方式

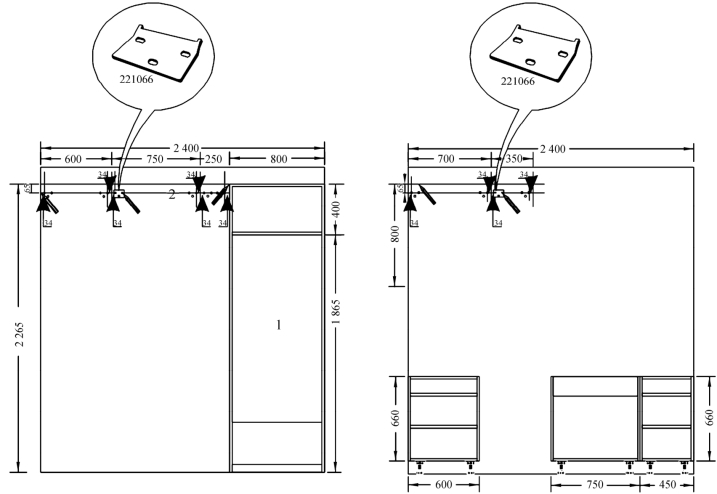

10. 吊柜安装(www.daowen.com)

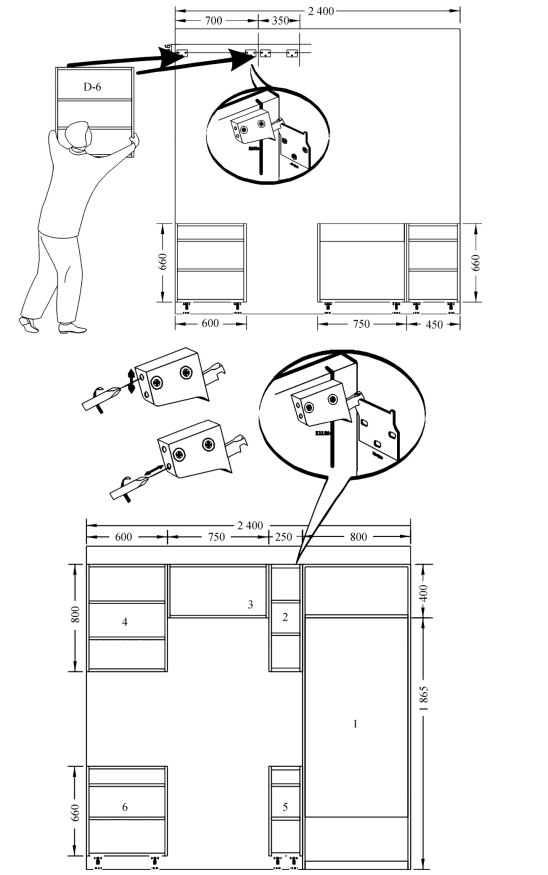

安装吊柜前,用搁板测试墙夹角情况,注意墙夹角小于 90° 时的安装方法。吊柜的组装方法(图3-14)。
图3-14 安装吊柜
吊码安装时需要注意方向(不能左右放错),同时应注意敲击力度,避免损伤吊码。
安装先确定高度,应完全按照样板房标准和图纸标注高度安装。在确定好高度后,根据高度确定挂片安装。(图3-15)如吊柜靠墙,应在距墙34 mm 处钻孔(预留出侧板的厚度)。钻孔前,向客户确认电源线、水管的走向,避免误伤线路。确定钻孔位置之后,在水平线上画出打孔位置。钻孔时,先轻后重,避免将瓷砖损坏。
图3-15 吊柜位置确认
在挂上吊柜前,确认是否有灯,无灯可直接安装;有灯的,则先确定灯源情况和安装位置,并根据情况开孔,预留电源线。
柜内灯:柜内灯大多安装在吊柜顶板上,此时需确认灯的数量,单个灯则安装在柜内正中。柜外灯:柜外灯大多安装在吊柜底板上,此时需要确认灯的数量,单个灯则安装在底板正中。
安装吊柜应从上往下挂,拧紧吊码,打水平,确保吊柜与墙体靠紧、挂牢。其中,吊码中的上螺钉是上下调节,下螺钉是前后紧固(图3-16)。
图3-16 吊柜安装顺序
注意事项:对单独的吊柜(仅一个吊柜时),吊柜安装完毕后应在柜体与墙面接触部位打硅胶,使柜体与墙面紧贴。
11. 门板安装
橱柜门板应单独包装,应注意轻拿轻放,避免划伤,并且门板应逐一取出,取出一块安装完毕后再按同一顺序安装下一块门板,不得全部同时取出。如有损伤,在仔细检查后,将损伤门板置于一旁,待柜体全部安装完毕后向现场安装负责人汇报。为保证门板不受意外损伤,施工顺序是:开包、取出门板、仔细检查有无损伤、安装、调试。
门板安装应先将两块门板水平放置(上下整齐),用专用门铰将两块门板连接在一起,并在地柜下端另立三个支撑点(可用备用地脚),然后将连接好的门板置放在支撑点上,确认门板安装位置,最后将门板与柜体用角铁连接。
注意事项:将门板上牢在柜体上,注意门铰座子孔位置是否正确,如有不对,应自行改动;门板安装完毕后,门板应与柜体底板在同一平面上,如预留的孔位有误差,应重新钻孔,确保门板与底板齐平,保证成品安装后的视觉效果;转角固定门的安装方法(图3-17)。
图3-17 门板安装

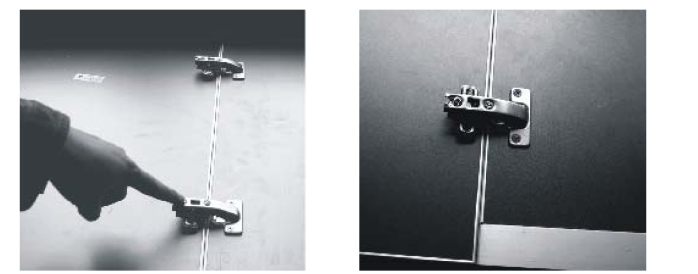

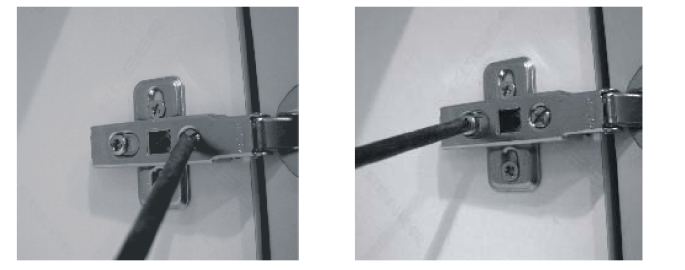

门板安装完毕后,须对门铰进行调节,保证门板间隙缝均匀,上下水平。门铰有4 只调节螺钉,靠内的螺钉可以前后调节门板,即调整门板与柜体的间隙;靠外的螺钉可调节门板的左右位置,如门板之间的缝隙需调整,可调节此螺钉(图3-18)。
图3-18 铰链安装
12. 收口板安装
收口板的尺寸大多不准确,需技师现场裁切。柜体安装完毕后,安装技师应准确测量出收口尺寸,然后根据需要用曲线锯裁切。曲线锯裁切应锯口平整,弯曲度不超过1.5 mm。
注意事项:固定后必须用胶密封。
13. 消毒柜安装
应保证通电及正常使用,如为嵌入式消毒柜,应保证与消毒柜间连接牢固,如未挂式消毒柜,应保证挂接牢固、水平。
14. 配件安装
1)双饰面板拉手
平开门:吊柜最下端拉手孔距门板外沿的水平和垂直距离均为50 cm;地柜最上端拉手孔距地柜门板顶端垂直距离为50 cm、侧面水平距离为50 cm;抽屉拉手孔距门板最上端的距离为50 mm,水平位置居中。
吊柜上翻门:拉手孔距门板下端边沿垂直距离为50 mm,水平位置居中。
2)铣形门板拉手
铣形门板的边框均为平板,钻拉手孔应以铣形后平面边框的中水平(垂直)方面的中心线作为基准,拉手孔必须做到横平竖直。
吊柜拉手孔:居中的,两拉手孔的中心应位于下端平面中心线的正中;居左(居右)的,最下端的拉手孔位于横、竖两平面中心线的交叉点;对开门,拉手最左(右)端点位置应位于距底线、侧面50 mm 平行线的交叉点。
3)特殊拉手
包括G 形拉手、迪奥拉手、暗藏式拉手等。G 形拉手、迪奥拉手、050-160(明尼玛)已由工厂在生产过程中完成,暗藏式拉手的槽位已确定,可直接钻孔安装。
4)地脚线
应保证地脚板与柜体卡牢,配地脚之前,应将柜体底部清洁干净;特别注意木地脚线转角处的拼接。
5)放置搁板
放置搁板可采用搁板卡和搁板钉两种方式。搁板放置如配有搁板的柜体,将搁板放入柜体内。
注意:柜体安装完毕后,凡有抽屉滑轨之处,用纸板(或薄膜)遮盖滑轨,避免台面开孔的粉尘落进轨道中,影响抽拉效果。
15. 台面安装
安装前检查自己所要安装的台板是否全部送到现场,检查台面是否有损坏;若有损坏,在没有把握处理好的情况下,及时通知厂部。并对照图纸,检查台板色号和所带胶水粉料是否与图纸上相同。同时,检查台板的宽度、长度、角度是否和实际尺寸相符合,用包装纸将地面铺好,准备安装。最后检查柜体是否水平,确定是水平后,才可安装垫板,反之则调平后再安装台面(图3-19)。
图3-19 台面安装
16. 台面垫板安装
台面铺垫系统包括垫板和垫条两部分。
修正垫板时,尽量保证垫板向墙体靠拢;垫板铺装必须按柜体走向进行,避免在柜体中间接垫板,垫板拼接处应保证在侧板上(如柜体超过600 mm,应绝对避免垫板在中间拼接),柜体转角处尤其应注意(转角柜一般较长,为保证柜体均匀承重,绝对不得在转角柜中间出现垫板拼接的情况);在转角出现垫板架空的情况时,如架空距离超过150 mm,须在墙体上增加支撑。
垫条通常是塑钢扣件垫条,每单片垫条最长为3 m,宽度 90 mm,垫条两侧各有卡口15 mm;拼接垫条方式为:自垫板外沿开始安装,一长一短顺序安装,共四长三短,安装完毕的垫条整体宽度为540 mm(包括两端卡口各150 mm),短垫条须安装在长垫条的两端,安装完毕后的垫条系统应是整体的、缓冲散热铺垫系统;如柜体整体长度超过3 m,垫条可以拼接,但中间过渡的短垫条应卡住接缝处,保证受力均匀;有转角柜时,垫条与垫板的走向相反,凡垫板拼接处,垫条不应在相同位置拼接;垫条安装完毕后,如出现多余的垫条小块,应将余下的小块全部安装在空处。
注意事项:垫条铺装应在吊柜安装完毕后开展。
17. 清理现场
全部安装完成后,安装技师会做好现场卫生后离开。
