1. 板条隔墙种类及构造做法
1)石膏空心条板(图2-127)
图2-127 石膏空心条板
石膏空心条板的一般规格,长度为2 500~3 000 mm,宽度为500~600 mm,厚度为60~90 mm。石膏空心条板表面平整光滑,且具有质轻(表观密度600~900 kg/m3)、比强度高(抗折强度2~3 MPa)、隔热[导热系数为0.22 W/(m·K)]、隔声(隔声指数>300 dB)、防火(耐火极限1~2.25 h)、加工性好(可锯、刨、钻)、施工简便等优点。
其品种按原材料分,有石膏粉煤灰硅酸盐空心条板、磷石膏空心条板和石膏空心条板,按防潮性能可分为普通石膏空心条板和防潮空心条板。常见石膏空心条板如图2-128 所示。构造做法如图2-129~图2-133 所示。

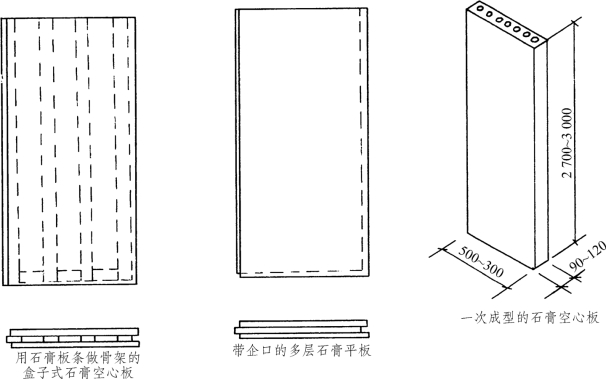

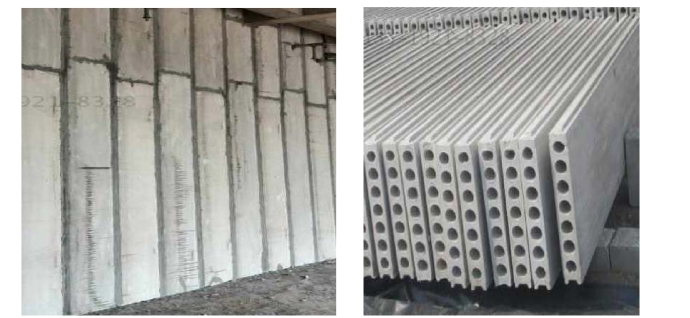

图2-128 常见石膏条板类型
图2-129 墙板与墙板的连接
图2-130 墙板与地面的连接
图2-131 墙板与门口的连接
图2-132 墙板与柱的连接

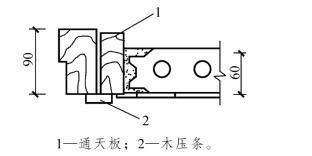

图2-133 墙板与顶板的连接(软节点)
2)石膏复合墙板
石膏复合墙板,一般是指用两层纸面石膏板或纤维石膏板和一定断面的石膏龙骨或木龙骨、轻钢龙骨,经粘结、干燥而制成的轻质复合板材。常用石膏板复合墙板如图2-134 所示。

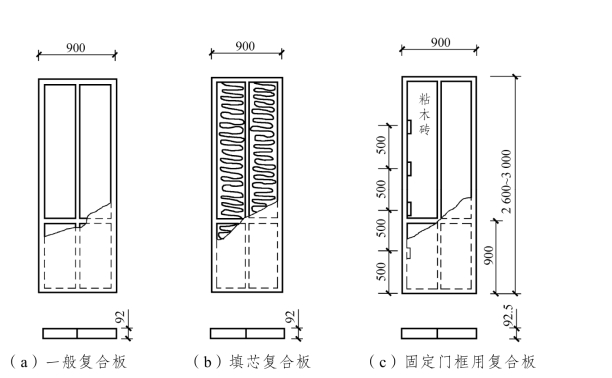

石膏复合墙板按其面板不同,可分为纸面石膏板与无纸面石膏复合板;按其隔音性能不同,可分为空心复合板与填心复合板;按其用途不同,可分为一般复合板与固定门框复合板。纸面石膏复合板的一般规格为:长度 1 500~3 000 mm,宽度 800~1 200 mm,厚度 50~200 mm。无纸面石膏复合板的一般规格为:长度3 000 mm,宽度800~900 mm,厚度74~120 mm。
图2-134 常见石膏复合墙板类型
构造做法如图2-135~2-140 所示。

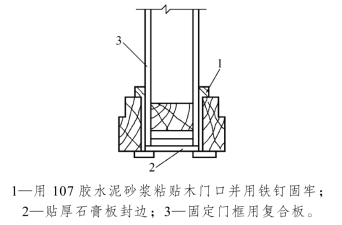

图2-135 墙板与木门框的固定

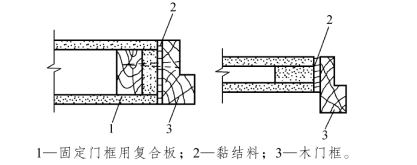

图2-136 墙板与钢门框的固定

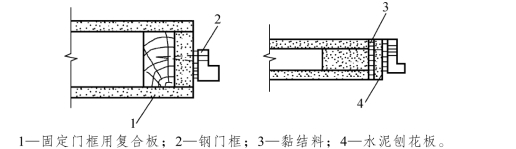

图2-137 墙板端部与木门框固定
图2-138 墙板端部与钢门框固定

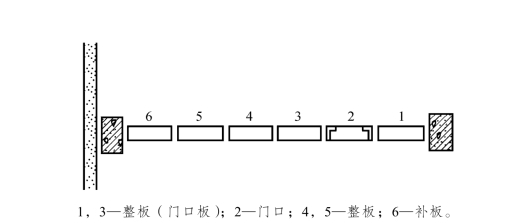

图2-139 石膏复合板隔墙安装次序示意图

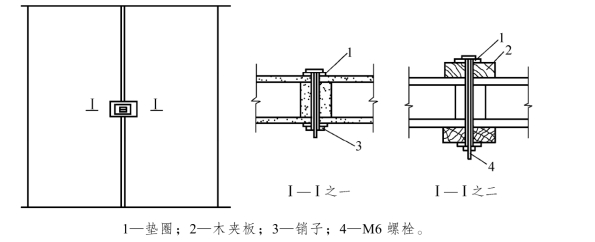

图2-140 石膏复合板板面接缝夹板校正示意图
用于隔墙的石棉水泥板种类很多,按其表面形状不同有:平板、波形板、条纹板、花纹板和各种异形板;除素色板外,还有彩色板和压出各种图案的装饰板。石棉水泥面板的复合板,有夹带芯材的夹层板、以波形石棉水泥板为芯材的空心板、带有骨架的空心板等,如图2-141 所示。

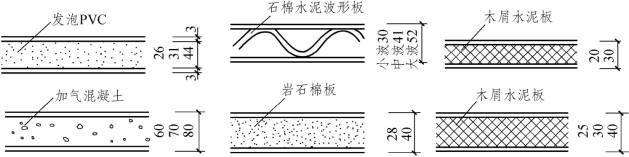

图2-141 常见石棉水泥板面层复合板类型
石棉水泥板是以石棉纤维与水泥为主要原料,经抄坯、压制、养护而制成的薄型建筑装饰板材,具有防水、防潮、防腐、耐热、隔音、绝缘等性能,板面质地均匀,着色力强,并可进行锯割、钻钉加工,施工比较方便。它适用于现场装配板墙、复合板隔墙及非承重复合隔墙。
2. 施工工艺
1)施工准备
(1)材料准备:
相应的条板。
1∶2 水泥砂浆或细石混凝土用于板下嵌缝。
腻子:一般采用石膏腻子,用于板面嵌缝。
(2)施工机具准备:
电动式台钻、锋钢锯和普通手锯、电动慢速钻配以扩孔、直孔钻。(www.daowen.com)
(3)施工条件准备:
屋面防水层及结构已验收,墙面弹出50 cm 标高线。

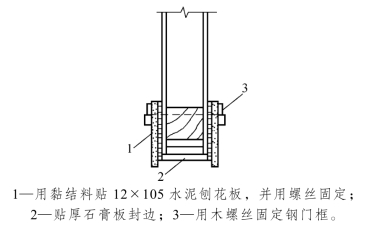

样板墙施工、验收合格。
2)操作要点
(1)做好楼地面及放线。
墙位放线应弹线清楚,位置准确。按放线位置将地面凿毛,清扫干净,洒水润湿。对于吸水性强的条板,应先在板顶及侧边浇水,然后在上面涂刷粘结剂,调整好条板的位置,用撬棍将板从下面撬起,使条板的顶面与梁或楼板的底面挤紧,再从撬起的缝隙两侧打入木模,并用细石混凝土浇缝。
(2)条板的安装及塞缝。
① 石膏空心条板隔墙:
安装前在板的顶面和侧面刷803 胶水泥砂浆,先推紧侧面,再顶牢顶面,板下两侧1/3处垫两组木楔并用靠尺检查。板缝一般采用不留明缝的做法,其具体做法是:在涂刷防潮涂料之前,先刷水湿润两遍,再抹石膏腻子,进行勾缝、填实、刮平。
② 石膏板复合墙板:
在复合板安装时,在板的顶面、侧面和门窗口外侧面,应清除浮土后均匀涂刷胶粘剂成“八”状,安装时侧面要严密,上下要顶紧,接缝内胶粘剂要饱满(要凹进板面5 mm 左右)。接缝宽度为35 mm,板底空隙不大于25 mm,板下所塞木模上下接触面应涂抹胶粘剂。为保证位置和美观,木模一般不撤除,但不得外露于墙面。
3. 石膏空心条板隔墙安装示意图
1)备料、放线(图2-142)

在隔墙与墙柱面和地面接触处弹线定位。

图2-142 备料、放线
2)上浆(图2-143)
根据定位线在墙面和地面及板材侧面刷803 胶水泥砂浆。
图2-143 上 浆

3)装板(图2-144)
根据图纸由靠墙柱一边一次安装固定石膏板,如板材上下有接缝时,应上下错开,相邻两块板材接缝不可出现在同一水平线上。
图2-144 装 板
4)固定(图2-145~图2-147)

在石膏板与天棚、梁和地面衔接时,用L 形钢钉一头钉入天棚或地面,另一头钉入板材侧面固定。当板与板衔接时,用直形钢钉从一块板顶部45°角斜钉入另一板材侧面固定。
图2-145 固定(一)
图2-146 固定(二)
图2-147 固定(三)
5)校对(图2-148)
当装完一面墙时,因对墙体的垂直度和平整度予以校对。
图2-148 校 对

6)勾缝(图2-149)

当墙体校对无误,便可对板材接缝做勾缝处理。
图2-149 勾 缝
7)灌浆(图2-150)
用砂浆对板材地板进行灌浆处理,加强其稳固性。
图2-150 灌 浆
8)接缝处理(图2-151)
最后由内装油漆工对墙体进行接缝处理。
图2-151 接缝处理
