1. 构造做法
不同类型、不同规格的轻钢龙骨,可以组成不同的隔墙骨架构造。一般是用沿地、沿顶龙骨与沿墙、沿柱龙骨(用竖龙骨)构成隔墙边框,中间立若干竖向龙骨,它是主要承重龙骨。竖向龙骨两固定C 形横撑龙骨用于加强结构和固定集成墙面饰面板;有些类型的轻钢龙骨,还要加通贯横撑龙骨和加强龙骨,竖向龙骨间距不大于600 mm;当隔墙高要增高,龙骨间距也应适当缩小。
轻质隔墙有限制高度,它是根据轻钢龙骨的断面、刚度和龙骨间距、墙体厚度、石膏板层数等方面的因素而定。
轻钢龙骨隔墙一般构造说明:

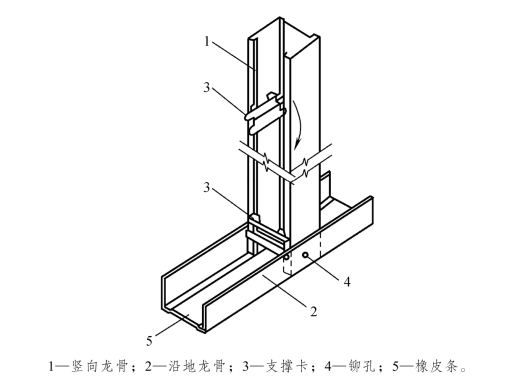

(1)沿地龙骨、沿顶龙骨、沿墙龙骨和沿柱龙骨,统称为边框龙骨。边框龙骨和主体结构的固定,一般采用射钉法,即按间距不大于1 m 打入射钉与主体结构固定,也可以采用电钻打孔打入膨胀螺栓或在主体结构上留预埋件的方法固定(图2-118)。竖龙骨用拉铆钉与沿地龙骨和沿顶龙骨固定(图2-119),也可以采用自攻螺钉或点焊的方法连接。
图2-118 沿地、沿墙龙骨与墙、地固定示意图
图2-119 竖向龙骨与沿地龙骨固定示意图

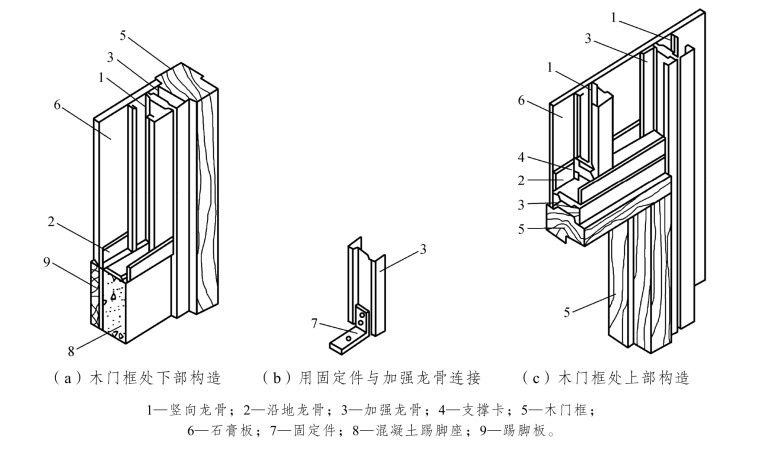

(2)门框和竖向龙骨的连接,根据龙骨类型不同有多种做法,有采取加强龙骨与木门框连接的做法,也有用木门框两侧框向上延长,插入沿顶龙骨,然后固定于沿顶龙骨和竖龙骨上的,也可采用其他固定方法(图2-120)。
图2-120 木门框处的构造示意图
(3)圆曲面隔墙墙体的构造,应根据曲面要求将沿地龙骨、沿顶龙骨切锯成锯齿形,固定在顶面和地面上,然后按较小的间距(一般为150 mm)排立竖向龙骨(图2-121)。
图2-121 圆曲面隔墙轻钢龙骨构造示意图
(4)装配式轻钢龙骨隔墙,其U 形横向龙骨既有链接面板的作用,又有加强结构的作用,所以一般不再单独设置贯通龙骨。横向龙骨与竖向龙骨由拉铆钉或自攻螺栓链接。
对于轻钢龙骨隔墙内装设的配电箱和开关盒的构造做法,如图2-122 所示。
图2-122 配电箱和开关盒的构造示意图
2. 施工工艺
1)施工准备
(1)材料准备:
墙体龙骨:C 形龙骨、U 形龙骨,主件主要有50、75、100、150 四种系列。龙骨及配置选用应符合设计要求,产品应有质量合格证。
紧固材料:射钉、膨胀螺丝、镀锌自攻螺丝及木螺丝,选用应符合设计要求。
填充材料:玻璃棉、矿棉板、岩棉板等。
罩面板:集成墙面饰面板。
(2)施工机具准备:
板锯、电动剪、电动无齿锯、手电钻、射钉枪、直流电焊机、刮刀、线坠、靠尺等。
(3)施工条件准备:
主体结构已验收,屋面已做完防水层,室内弹出+50 cm 标高线。
主体结构为砖砌体时,应在隔墙交接处,每1 m 高预埋防腐木砖。(www.daowen.com)
大面积施工前,先做好样板墙,样板墙应得到质检合格证。
横龙骨其截面呈U 形,在墙体轻钢骨架中主要用于沿顶、沿地龙骨,多与建筑的楼板底及地面结构相连接,相当于龙骨框架的上下轨槽,与C 形竖龙骨配合使用。其钢板的厚度一般为0.63 mm,质量0.63~1.12 kg/m。
竖龙骨其截面呈C 形,用作墙体骨架垂直方向的支承,其两端分别与沿顶、沿地横龙骨连接。其钢板的厚度一般为0.63 mm,质量0.81~1.30 kg/m。
加强龙骨又称盒子龙骨,其截面呈不对称C 形,可单独作为竖龙骨使用,也可用两件相扣组合使用,以增加其刚度。其钢板厚度一般为0.63 mm,质量0.62~0.87 kg/m。
2)工艺流程
弹线、分档—固定龙骨—安装竖向龙骨—安装通贯龙骨—电线及隔音等附墙设备安装—安装罩面板。

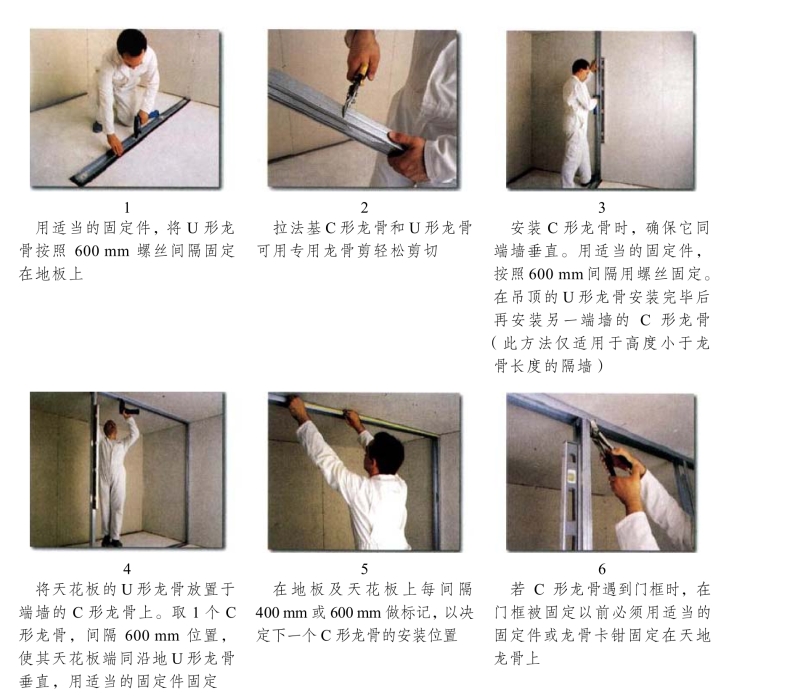

3)操作要点(图2-123)
(1)墙位放线。
根据设计要求,在楼(地)面上弹出隔墙的位置线,即隔墙的中心线和墙的两侧线,并引测到隔墙两端墙(或柱)面及顶棚(或梁)的下面,同时将门口位置、竖向龙骨位置在隔墙的上、下处分别标出,作为施工时的标准线,而后再进行骨架的组装。
(2)安装沿顶和沿地龙骨。
在楼地面和顶棚下分别摆好横龙骨,注意在龙骨与地面、顶面接触处应铺填橡胶条或沥青泡沫塑料条,再按规定的间距用射钉或用电钻打孔塞入膨胀螺栓,将沿地龙骨和沿顶龙骨固定于楼(地)面和顶(梁)面。
射钉或电钻打孔按0.6~1.0 m 的间距布置,水平方向应不大于0.8 m,垂直方向不大于1.0 m。射钉射入基体的最佳深度:混凝土为22~32 mm,砖墙为30~50 mm。
(3)安装竖向龙骨。
竖向龙骨两固定C 形横撑龙骨用于加强结构和固定集成墙面饰面板;有些类型的轻钢龙骨,还要加通贯横撑龙骨和加强龙骨,竖向龙骨。
竖向龙骨的间距要依据设计宽度而定,间距不大于600 mm。当隔墙高要增高,龙骨间距也应适当缩小。
将预先切截好长度的竖向龙骨推向沿顶,沿地龙骨之间,翼缘朝向罩面板方向。应注意竖龙骨的上下方向不能颠倒,现场切割时,只可从其上端切断。门窗洞口处应采用加强龙骨,如果门的尺寸大并且门扇较重时,应在门洞口处另加斜撑。
图2-123 安装过程
(4)安装通贯龙骨。
在竖向龙骨两边水平安装U 形通贯龙骨,间距500 mm 左右,每侧横向龙骨不应少于5排。龙骨开口面向竖向龙骨,背向罩面板,以拉铆钉或自攻螺丝钉固定。空调、电视等安装位置采取面板后加固措施,壁挂橱柜挂片安装需打钉连接于面板后面横龙骨(图2-124)。
图2-124 通贯龙骨
(5)安装墙内管线及其他设施(图2-125)。
在隔墙轻钢龙骨主配件组装完毕,罩面板铺钉之前,要根据要求敷设墙内暗装管线、开关盒、配电箱及绝缘保温隔音材料等,同时固定有关的垫缝材料。
图2-125 安装墙内管线及其他设施
(6)固定罩面板(图2-126)。
在轻钢龙骨上以金属扣条固定集成装饰面板,扣条用拉铆钉或自攻螺丝钉固定在U 形横向龙骨上。集成墙面板插接时,材料卡槽之间要求卡紧,不能留有缝隙。若有缝隙应采用橡胶锤轻轻敲击至拼缝最小状态,材料与材料对接处要求平整、严缝。
图2-126 板材固定示意图
