墙面软包作为墙面高档装饰面材有预制块安装法、压条法、平铺泡钉压角法等做法,装配式施工一般采用预制软包部品安装法(图2-115)。
图2-115 软包集成墙面实物图片
1. 构造做法
在建筑基体表面进行软包时,其墙筋木龙骨一般采用30 mm×50 mm~50 mm×50 mm断面尺寸的木方条,钉子预埋防腐木砖或钻孔打入木楔上。木砖或木楔的位置,亦即龙骨排布的间距尺寸,可在400~600 mm 单向或双向布置范围调整,按设计图纸的要求进行分格安装。龙骨应牢固地钉装于木砖或木楔上。
皮革和人造革(或其他软包面料)软包有吸声软包和非吸声软包两种做法,其饰面的固定方式可选择成卷铺装或分块固定等不同方式;此外,由设计选用确定(图2-116)。

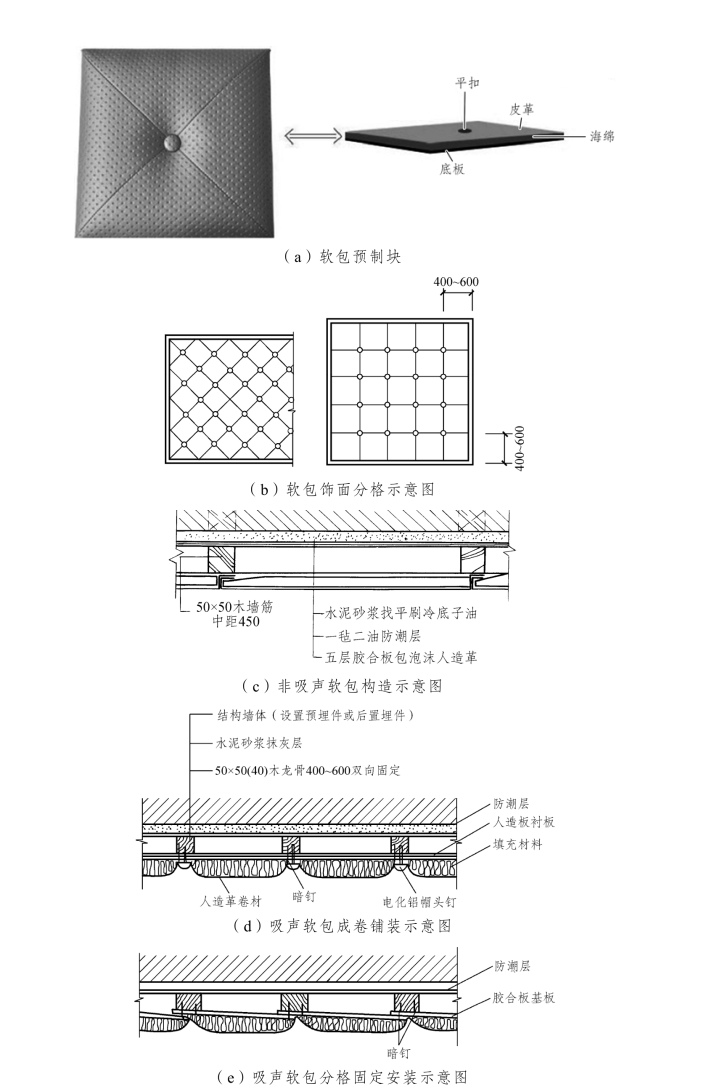

图2-116 常见软包构造示意图
2. 施工工艺
1)施工准备
(1)材料准备:
龙骨材料、底板材料、成品软包饰面板、饰面金属压条及木线、防潮材料、胶粘剂、铁钉、电化铝帽头钉等。
① 龙骨一般用白松烘干料,含水率不大于 12%,厚度应根据设计要求,不得有腐朽、节疤、劈裂、扭曲等疵病,并预先经防腐处理。软包墙面木框、龙骨、底板、面板等木材的树种、规格、等级、含水率和防腐处理必须符合设计图纸要求。
② 成品软包芯材、边框及面材的材质、颜色、图案、燃烧性能等级应符合设计要求及国家现行标准的有关规定,具有防火检测报告。普通布料需进行两次防火或处理,并检测合格。
芯材通常采用阻燃型泡沫塑料或矿渣棉,面材通常采用装饰织物、皮革或人造革。
③ 胶粘剂的选用一般不同部位采用不同胶粘剂。
(2)施工机具准备:
手电钻、冲击电钻、刮刀、裁织物布和皮革工作台、钢板尺(1 m 长)、卷尺、水平尺、方尺、托线板、线坠、铅笔、裁刀、刮板、毛刷、排笔、长卷尺、锤子等。
(3)施工条件准备:
① 结构工程已完工,并通过验收。
② 室内已弹好+50 cm 水平线和室内顶棚标高已确定。
③ 墙内的电器管线及设备底座等隐蔽物件已安装好,并通过检验。
④ 室内消防喷淋、空调冷冻水等系统已安装好,且通过打压试验合格。
⑤ 室内的抹灰工程已经完成。(www.daowen.com)
2)工艺流程
弹线、分格—钻孔、打木楔—墙面防潮—装钉木龙骨—铺钉木基层—铺装预制软包饰面板—线条压边。
3)操作要点
装配式软包墙面的做法是采用预制板组装法,预制板组装是先预制软包拼装块,再拼装到墙上的。
预制板组装法施工:
(1)弹线、分格:依据软包面积、设计要求、铺钉的木基层胶合板尺寸,用吊垂线法、拉水平线及尺量的办法,借助+50 cm 水平线确定软包墙的厚度、高度及打眼位置。分格大小为300~600 mm 见方。
(2)钻孔、打木楔:孔眼位置在墙上弹线的交叉点,孔深60 mm,用φ16~φ20 冲击钻头钻孔。木楔经防腐处理后,打入孔中,塞实塞牢。
(3)墙面防潮:在抹灰墙面涂刷冷底子油或在砌体墙面、混凝土墙面铺油毡或油纸做防潮层。涂刷冷底子油要满涂、刷匀,不漏涂;铺油毡、油纸,要满铺,铺平、不留缝。
(4)装钉木龙骨:将预制好的木龙骨架靠墙直立,用水准尺找平、找垂直,用钢钉钉在木楔上,边钉边找平,找垂直。凹陷较大处应用木楔垫平钉牢。
木龙骨大小一般选用(20~50)mm×(40~50)mm,龙骨方木采用凹槽榫工艺,制作成龙骨框架。做成的木龙骨架应刷涂防火漆。木龙骨架的大小,可根据实际情况加工成一片,或几片拼装到墙上。
(5)铺钉木基层:木龙骨架与胶合板接触的一面应平整,不平的刨光。用气钉枪将三夹板钉在木龙骨上。钉固时从板中向两边固定,接缝应在木龙骨上且钉头设入板内,使其牢固、平整。三夹板在铺钉前,应先在其板背涂刷防火涂料,涂满、涂匀。
(6)铺装预制软包饰面板:在木基层上按设计图画线,标明软包预制块及装饰木线(板)的位置。将软包预制块用塑料薄膜包好(成品保护用),镶钉在软包预制块的位置。用汽枪钉钉牢。每钉一颗钉用手抚一抚织物面料,使软包面既无凹陷、起皱现象,又无钉头挡手的感觉。连续铺钉的软包块,接缝要紧密,下凹的缝应宽窄均匀一致且顺直。塑料薄膜待工程交工时撕掉。
集成墙面安装验收:
(1)安装完毕后,对集成墙面进行验收,检查平板材料接缝是否整齐,收口是否完全,不影响美观。
(2)其次看材料固定是否牢固,贴墙处材料有没有空洞现象,颜色搭配是否合理等问题,若有不适合的,尽早修改(图2-117)。
图2-117 面材拼装完成效果
注意事项:
(1)直角处折弯,在折弯过程中,折弯线必须将墙体厚度计算在内(例如:柱子直角折弯,第一片材料距离直角处5 cm,折弯线在突出部位,折弯线应在5.8 cm 处,以此类推)。折弯过程中注意,先画折弯线,再取聚氨酯材料,一般在8 mm 左右。折弯尽量保持平直。集成墙面进行折弯后,连接点尽量做粘结处理。
(2)在施工过程中,严禁在材料装饰面打气枪钉,必须按规范将枪钉钉在卡槽内。
(3)在装修中不得使用油漆、涂料等材料。 在已安装的部分严禁堆放、依靠杂物,以免对已装修完的部分造成损坏。
(4)施工过程中,严禁在材料表面敲打,以免造成破坏。
(5)一般情况下,材料拼接整齐后,无须再进行收口,但由于实际安装环境和地区木工安装水平的差异,造成收口过大,此时需要角线处理。
