每相邻两根钢柱安装完成后,为了保证整体稳定性,需将柱间钢梁及钢柱与混凝土剪力墙之间的钢梁安装完成。
该工程钢梁最大截面为H800×450×16×30,最大重量约为2.5吨,塔吊50米吊装半径起重量为6.7吨,能够满足全部钢梁吊装要求。因钢梁数量较多,为了提高安装效率,结合以往类似工程的经验,考虑一吊3~5根钢梁,每根钢梁采用两点吊,施工操作如图6-27所示。
1)钢梁吊点设置
钢梁吊点形式一般采用2种形式,一种是在梁顶面焊接吊耳,一种是在梁上翼缘开吊装孔,根据不同情况采用不同的吊点形式,具体原则如表6-5所述。钢梁吊耳或吊装孔位置如图6-28所示。钢梁吊耳设置大样如图6-29所示,钢梁吊装孔设置大样如图6-30所示。

表6-5 钢梁吊点形式的选择

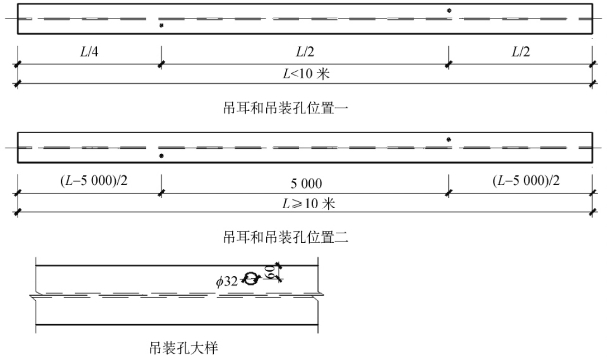

图6-28 钢梁吊耳或吊装孔位置

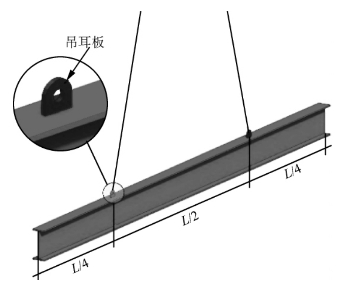

图6-29 钢梁吊耳设置大样

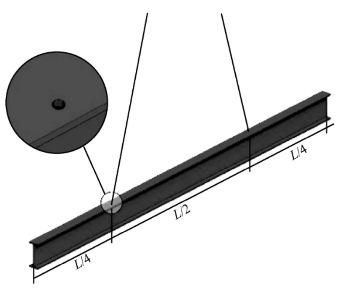

图6-30 钢梁吊装孔设置大样
吊具选择:根据钢梁重量,选用1 670兆帕的直径20毫米的纤维芯钢丝绳,作为钢梁吊装钢丝绳,选择起重量为5吨,型号为T(8)的D型卸扣作为该工程吊装卸扣,计算方法与钢柱吊具选用计算相同。
2)钢梁安装定位及调节措施(www.daowen.com)
(1)钢梁安装定位
该工程钢梁定位主要有:通过与两端牛腿对合进行定位,两端头牛腿辅助定位;通过核心筒埋件定位(埋件在核心筒施工时进行预埋);通过主梁连接板定位。为了提高安装效率,钢梁安装之前在梁两端上翼缘焊接搁板,安装时通过搁板临时固定,待钢梁位置调节到位后再进行钢梁焊接固定。

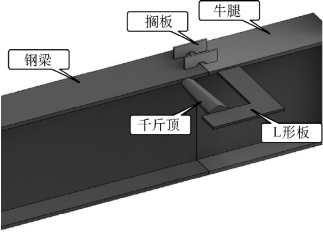

图6-31 钢梁水平错边调节示意图
(2)钢梁定位调节
钢梁安装就位后主要检查梁面平整度及翼缘有没有错边现象,先调节翼缘错边现象,再调节梁面及腹板平整度。如发现梁翼缘有错边现象,通过千斤顶进行调节(图6-31)。梁面平整度通过水准仪配合钢尺进行检测,如果梁面平整度超过误差允许范围,采用火工矫正。
3)核心筒钢梁安装
核心筒内钢梁截面规格主要有H800×100×10×14、H500×100×10×14,最大重量约为227千克。钢梁与钢骨柱无直接连接,安装时需要考虑设置支撑,对钢梁进行固定(图6-32)。
当钢梁两端位于钢骨柱附近时,在钢骨柱相应位置焊接〔10槽钢作为钢梁支撑(图6-33);钢梁两端无钢骨柱时,钢梁安装需等待混凝土模板达到相应高度时,在模板上设置支撑进行钢梁固定,待钢梁两端混凝土柱钢筋绑扎完成后取出。

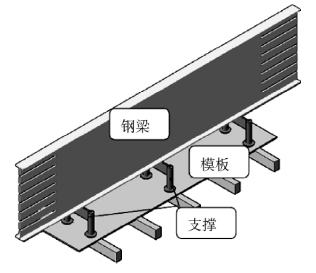

图6-32 梁下方设置支撑
图6-33 梁端部设置支撑
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
